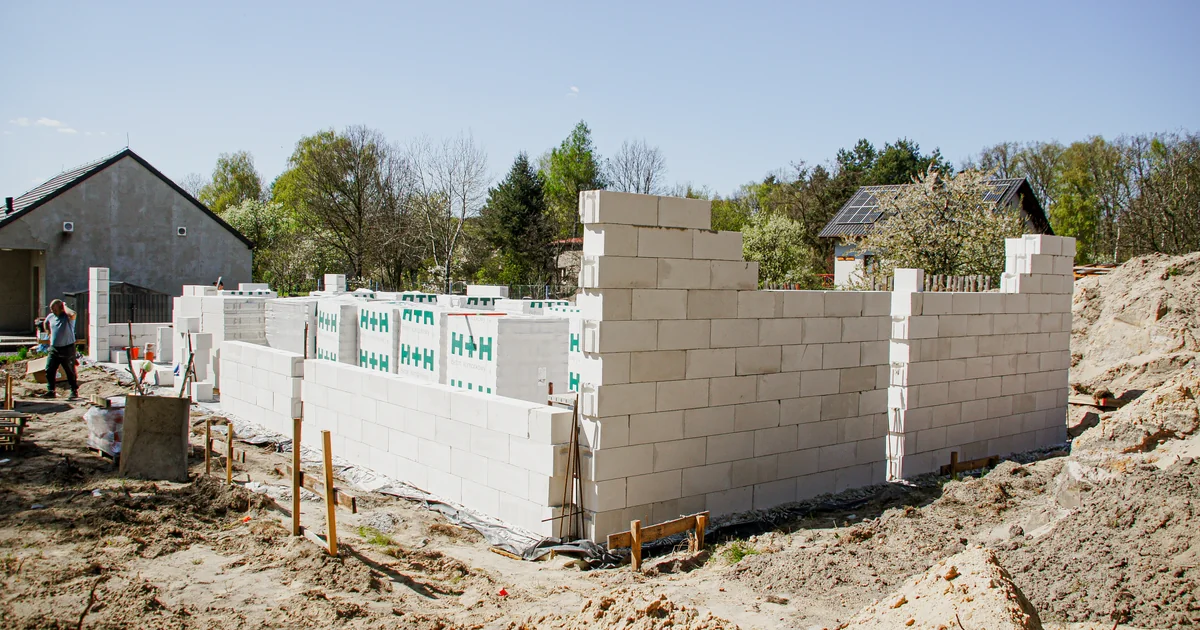

Budowa domu jednorodzinnego CoreLTB Builders w Mikołowie-Zgody (kwiecień 2026) - mury z betonu komórkowego H+H w trakcie murowania, ciepła płyta fundamentowa 30 cm, zielone palety H+H z materiałem, IV kategoria górnicza. Realny etap SSO widziany od zewnątrz, wiosenne słońce, kontekst osiedla mieszkaniowego.
25 Sierpnia, 202616 min czytaniaPorady

Ile trwa budowa domu 2026 - realne etapy krok po kroku, 4 realizacje CoreLTB

Budowa domu parterowego murowanego o powierzchni 100-150 m² zajmuje w 2026 roku 12-16 miesięcy - od pierwszej łopaty do przekazania kluczy pod klucz. Wariant piętrowy z poddaszem użytkowym (150-200 m²) wymaga 16-22 miesięcy. Do tego dochodzą jeszcze formalności przed startem prac: warunki zabudowy plus pozwolenie na budowę zajmują łącznie 4-8 miesięcy. Na Śląsku terenów górniczych warto doliczyć 2-6 tygodni na cięższy fundament, zależnie od kategorii szkód. Konkretne daty z placu budowy pokazujemy niżej na 4 aktywnych realizacjach CoreLTB.

W skrócie: 3 rzeczy o czasie budowy. (1) Widełki 2026: parterowy 100-150 m² zamyka się w 12-16 miesiącach pod klucz, piętrowy z poddaszem 150-200 m² w 16-22 miesiącach; formalności to dodatkowe 4-8 miesięcy przed startem prac. (2) Największe opóźnienia biorą się nie z samego budowania, lecz ze zmian projektu w trakcie, zimowych pauz, transz bankowych i wstrzymania decyzji klienta na etapie SSZ. (3) Optymalny start prac ziemnych na Śląsku przypada na luty-marzec - wtedy fundament dojrzewa do maja, SSO kończymy do jesieni, SSZ zamykamy przed zimą, a wykończenia idą już w cieplejszej porze.

Sprawdź orientacyjny harmonogram w kalkulatorze CoreLTB

Wyceń w kalkulatorze CoreLTB

Wycena stanu deweloperskiego zawiera również orientacyjny harmonogram: kiedy fundament, kiedy SSO, kiedy SSZ. 5 minut, gotowa specyfikacja.

Sprawdź

Czas budowy w liczbach - dla domów 100 / 120 / 150 / 200 m²

Poniższe widełki obejmują dom murowany z ceramiki lub betonu komórkowego, posadowiony na płycie fundamentowej. Obliczenia dla warunków standardowych: teren stabilny, jedna firma jako generalny wykonawca, brak zmian projektu w trakcie.

Czas budowy według powierzchni (2026)
Powierzchnia użytkowaTypFormalnościFundament + SSOSSZDeweloperskiPod kluczRAZEM
80 m²parter4-6 mies2-3 mies2-3 mies3-4 mies2-3 mies13-19 mies
100 m²parter4-6 mies2-3 mies2-3 mies3-4 mies2-3 mies13-19 mies
120 m²parter4-6 mies2-4 mies2-3 mies3-5 mies2-3 mies13-21 mies
150 m²parter4-6 mies2-4 mies3-4 mies4-5 mies2-3 mies15-22 mies
150 m²piętrowy4-6 mies3-5 mies3-4 mies4-6 mies3-4 mies17-25 mies
200 m²parter4-6 mies3-5 mies3-5 mies4-6 mies3-4 mies17-26 mies
200 m²piętrowy4-6 mies4-6 mies3-5 mies5-7 mies3-4 mies19-28 mies
275 m²piętrowy z poddaszem4-8 mies4-6 mies4-6 mies5-7 mies3-5 mies20-32 mies

Widełki dolne oznaczają start optymalny (luty-marzec), zero zmian projektu i kredyt gotowy przed rozpoczęciem prac. Górne - start jesienią z kilkoma zmianami projektu w trakcie i transzami bankowymi z pełną inspekcją.

Ważne: powyższe czasy nie uwzględniają przestojów z decyzji klienta. Typowe wstrzymanie po SSZ na wykończenia dodaje 2-6 miesięcy.

Etapy budowy - co obejmuje każdy z nich

Poniżej opisujemy, co obejmuje każdy etap i ile realnie trwa dla typowego domu jednorodzinnego 120-150 m² parterowego.

Formalności (4-8 miesięcy PRZED startem prac)

Dla działki bez miejscowego planu zagospodarowania trzeba złożyć wniosek o warunki zabudowy (WZ). Ustawowy termin decyzji to 60 dni od kompletnego wniosku (art. 61 ust. 1 ustawy o planowaniu przestrzennym), w praktyce 2-4 miesięcy z uzupełnieniami. Działka z MPZP omija ten krok.

Kolejnym krokiem jest wniosek o pozwolenie na budowę (PnB). Ustawowy termin to 65 dni od kompletnego wniosku (art. 35 ust. 6 Prawa Budowlanego), a po tym okresie działa milcząca zgoda - starostwo bez odpowiedzi oznacza pozwolenie na rozpoczęcie prac. Do tego dochodzi rezerwacja kierownika budowy oraz zgłoszenie rozpoczęcia robót, które składa się 7 dni przed pierwszą łopatą.

Szczegóły w naszych artykułach: Warunki zabudowy 2026 oraz Pozwolenie na budowę.

Fundamenty (3-6 tygodni)

Prace zaczynają się od wykopu pod płytę fundamentową lub ławy. Kolejno kładziemy podbudowę z kruszywa (30 cm standardowo, 60 cm na terenach górniczych - o czym niżej), warstwę XPS, dwie siatki zbrojenia płyty (około 1,3 tony stali na dom 120 m²) oraz pomarańczowe przepusty kanalizacyjne - wszystko wpięte przed zalaniem betonu.

Płyta zalana betonem C30/37 (około 30 m³ dla 100 m² zabudowy) dojrzewa następnie 14 dni pod folią. W tym czasie ekipa rozstawia profile startowe i przygotowuje pierwsze warstwy ścian.

Co wydłuża ten etap: mróz (poniżej 5°C betonowanie jest zabronione), tereny górnicze wymagające podbudowy 60 cm i cięższego zbrojenia, głęboki wykop przy piwnicy (+2-4 tygodnie), a także problemy z hydrologią - kurzawka lub wysoki poziom wód gruntowych.

Stan surowy otwarty - SSO (6-12 tygodni po fundamencie)

Ten etap obejmuje ściany zewnętrzne i wewnętrzne, strop, więźbę dachową oraz komin - czyli cały szkielet konstrukcyjny bez pokrycia dachu i stolarki.

Dla domu 120 m² parterowego murarze zużywają 3-4 palety betonu komórkowego H+H albo 6-8 palet ceramiki Leier. Samo murowanie zajmuje dwa tygodnie przez trzyosobową ekipę, tydzień idzie na strop monolityczny lub prefabrykowany. Więźba klasyczna z drewna C24 albo prefabrykowane wiązary montują się w 3-5 dni.

Piętrowy dom trwa 30-50% dłużej, bo dochodzą do tego strop międzykondygnacyjny, schody, druga kondygnacja ścian i dłuższa więźba. Realizacja Halemba (275 m² z poddaszem) wymagała na sam SSO 8 tygodni.

Szczegóły: Stan surowy otwarty - co zawiera i ile kosztuje.

Stan surowy zamknięty - SSZ (8-16 tygodni po SSO)

SSZ obejmuje pokrycie dachu (dachówka betonowa albo blacha na rąbek stojący), rynny, orynnowanie i komin ceramiczny. Do tego dochodzi montaż okien, drzwi zewnętrznych i bramy garażowej. Elewacja zostaje hermetycznie zamknięta, dom można zamknąć na klucz.

To kluczowa cezura w całym harmonogramie. Od SSZ ryzyko zalania z opadu spada do zera, więc tempo można zwolnić i przenieść się z pracami do środka - instalacje idą wtedy bezpiecznie nawet zimą. Wielu inwestorów robi w tym miejscu świadomą przerwę na przemyślenie wykończeń i jest to zdrowa decyzja, o ile SSZ zamknięty został przed pierwszymi mrozami.

Szczegóły: Stan surowy zamknięty - co zawiera.

Stan deweloperski (12-28 tygodni po SSZ)

Najdłuższy etap, w którym schodzą instalacje (elektryka, hydraulika, gaz, wentylacja z rekuperacją, ogrzewanie - podłogówka lub grzejniki), tynki wewnętrzne (2-3 tygodnie), wylewki (2 tygodnie plus 4-6 tygodni sezonowania), elewacja z ociepleniem i tynkiem cienkowarstwowym (3-4 tygodnie), sufity g-k oraz cokół, opaska i chodnik do drzwi.

Etap trwa 3-6 miesięcy. Nikt tego nie skróci bez utraty jakości: wylewki muszą wyschnąć przed położeniem podłogi (tydzień na centymetr grubości), tynki muszą sezonować przed malowaniem.

Szczegóły: Stan deweloperski - co zawiera.

Pod klucz (8-16 tygodni po deweloperskim)

Ostatni etap: malowanie ścian i sufitów, podłogi (deska warstwowa, płytki, panele), drzwi wewnętrzne, zabudowa kuchenna, biała ceramika (brodziki, kabiny), osprzęt elektryczny (włączniki, gniazdka, oświetlenie). Kończy się odbiorem i zawiadomieniem o zakończeniu budowy do PINB.

Etap zwykle trwa 2-4 miesiące - nie tyle z powodu samej ilości pracy, ile z czasu dostaw materiałów. Kuchnia na wymiar to 6-10 tygodni oczekiwania, drzwi drewniane robione ręcznie - 4-8 tygodni.

Kalkulator wycen z orientacyjnym harmonogramem

Wyceń w kalkulatorze CoreLTB

Kalkulator uwzględnia typ ściany, powierzchnię i technologię, a przy tym dopasowuje orientacyjny harmonogram etapów. Bez rejestracji, 5 minut.

Sprawdź

4 realne przykłady CoreLTB - realny harmonogram z placu budowy

Zamiast teoretycznych widełek pokazujemy 4 aktywne realizacje z ich datami startu i aktualnym stanem na 25 sierpnia 2026.

Przykład 1: Olza-Grobla - dom parterowy 82 m² (mała bryła, teren stabilny)

  • Start: wrzesień 2024
  • SSZ zamknięty: maj 2025 (8 miesięcy od startu)
  • Aktualny stan (sierpień 2026): SSZ, budowa wstrzymana przez klienta z powodu reorganizacji finansowania
  • Etapy: fundament z ciepłą płytą 30 cm (październik 2024), SSO z ceramiki Leier i prefabrykowanymi wiązarami C24 (grudzień 2024), SSZ z dachówką betonową falistą (maj 2025), następnie pauza od czerwca 2025

Wnioski: mała parterowa bryła schodzi do SSZ w 8 miesięcy przy dobrym tempie. Dalszy przebieg zależy już tylko od decyzji klienta - tutaj inwestor rozsądnie wstrzymał się przed wykończeniami. Dom zabezpieczony, ryzyko finansowe mniejsze.

Mały dom 82 m² w Olzie - Grobla (SSZ)

Realizacja CoreLTB

Mały dom 82 m² w Olzie - Grobla (SSZ)

82 m² · Parterowy, bez garażu · Murowany - beton komórkowy H+H (24 i 11,5 cm)· W trakcie (70%)

Przykład 2: Mikołów-Zgody - dom parterowy 114 m² (IV kat. górnicza)

  • Start: marzec 2026
  • Aktualny stan (sierpień 2026): SSO gotowe, SSZ w toku (dach kładziony), 6 miesięcy od startu
  • Etapy: ciepła płyta 30 cm w wannie XPS na 60 cm podbudowie z kruszywa (marzec-kwiecień 2026 - IV kat. górnicza wymaga podwójnej podbudowy), SSO z betonem komórkowym H+H i stropem monolitycznym (maj-lipiec 2026), dach z klasyczną więźbą i dachówką betonową płaską (sierpień 2026)
  • Prognoza: SSZ zamknięty październik 2026, deweloperski wiosna 2027, pod klucz lato 2027 (16-18 miesięcy łącznie)

Wnioski: IV kategoria górnicza dorzuciła 3 tygodnie do fundamentu (podbudowa 60 cm zamiast standardowych 30 cm), reszta etapów idzie już zwykłym tempem.

Dom 114 m² w Mikołowie - krok po kroku

Realizacja CoreLTB

Dom 114 m² w Mikołowie - krok po kroku

114 m² · Parterowy, bez garażu · Murowany - beton komórkowy H+H 24 cm· W trakcie (50%)

Przykład 3: Zabrze, ul. Gwiazdy Polarnej - dom parterowy 200 m² (duża bryła, teren stabilny)

  • Start: październik 2024
  • SSZ zamknięty: październik 2025 (12 miesięcy od startu)
  • Aktualny stan (sierpień 2026): deweloperski w finalizacji, elewacja gotowa, wnętrza malowane, 22 miesiące od startu
  • Etapy: ciepła płyta 30 cm (listopad 2024), SSO z ceramiki szlifowanej 24,5 cm ze stropem monolitycznym (grudzień 2024 - luty 2025), dach z blachą na rąbek stojący i fotowoltaiką (marzec-maj 2025), hybrydowa stolarka PCV+ALU z salonem katedralnym 5,5 m (lato 2025), zamknięcie SSZ (październik 2025), następnie instalacje LOXONE, pompa ciepła Buderus i rekuperacja (listopad 2025 - kwiecień 2026), elewacja Caparol (maj 2026), obecnie wnętrza w toku
  • Prognoza: pod klucz październik-listopad 2026 (24-25 miesięcy łącznie)

Wnioski: dom 200 m² parterowy z bogatym wyposażeniem (smart home LOXONE, hybrydowa stolarka, salon katedralny) wymaga 24 miesięcy od startu do przekazania kluczy. Innymi słowy: 20+ miesięcy dla dużego domu z zaawansowaną specyfikacją to nie opóźnienie, tylko naturalny rytm takiej budowy.

Budowa domu 200 m² w Zabrzu - krok po kroku

Realizacja CoreLTB

Budowa domu 200 m² w Zabrzu - krok po kroku

200 m² · Parterowy z garażem dwustanowiskowym · Murowany - pustaki ceramiczne szlifowane 24,5 cm· W trakcie (95%)

Przykład 4: Ruda Śląska-Halemba - dom piętrowy 275 m² z poddaszem (III kat. górnicza)

  • Start: grudzień 2024
  • SSZ zamknięty: luty 2026 (14 miesięcy od startu, w tym 3 miesiące zimowej pauzy)
  • Aktualny stan (sierpień 2026): deweloperski w finalizacji, salon katedralny, 20 miesięcy od startu
  • Etapy: ciepła płyta 30 cm na 60 cm podbudowie (styczeń 2025 - III kat. KWK Halemba), SSO z ceramiki szlifowanej Leier 24,5 + 11,5 cm ze stropem monolitycznym i więźbą klasyczną C24 (luty-czerwiec 2025), dachówka betonowa i rynny (lipiec-sierpień 2025), hybrydowa stolarka PCV/ALU 5,5 m z Oknoplast/VEKA plus SUBOPOL/Aluprof, zamknięcie SSZ (luty 2026), piana PUR i instalacje (marzec-czerwiec 2026), obecnie wnętrza w toku
  • Prognoza: pod klucz grudzień 2026 - styczeń 2027 (24-25 miesięcy łącznie)

Wnioski: piętrowy dom 275 m² z poddaszem, III kategorią górniczą i zaawansowaną stolarką wymaga 24 miesięcy - to jego naturalny rytm. Kluczowa różnica względem parterowego: strop, schody, większa powierzchnia elewacji i dodatkowa kondygnacja instalacji dorzucają łącznie 6-8 miesięcy pracy.

Dom 275 m² Ruda Śląska Halemba - case tereny górnicze

Realizacja CoreLTB

Dom 275 m² Ruda Śląska Halemba - case tereny górnicze

275 m² · Parterowy + poddasze użytkowe · Murowany - ceramika szlifowana 24,5 cm· W trakcie (95%)

Parterowy vs piętrowy - realna różnica w czasie

Porównajmy dwie nasze realizacje o zbliżonym roku startu:

Zabrze 200 m² parterowy vs Halemba 275 m² piętrowy
EtapZabrze parterowy 200 m²Halemba piętrowy 275 m²Różnica
Fundament (płyta)4 tygodnie4 tygodnie0
SSO (mury + strop + więźba)8-10 tygodni14-16 tygodni+6 tyg (strop, schody, druga kondygnacja)
SSZ (dach + okna)6 tygodni8 tygodni+2 tyg (większa powierzchnia dachu)
Deweloperski (instalacje + tynki + elewacja)20-24 tyg26-30 tyg+6 tyg (dwie kondygnacje instalacji, większa elewacja)
Pod klucz12-16 tyg14-18 tyg+2 tyg (więcej drzwi, większa kuchnia)
RAZEM~24 mies~24-25 mies+2-4 mies dla 275 m² piętrowego

Ważna obserwacja: różnica nie bierze się z samej powierzchni użytkowej, lecz z drugiej kondygnacji jako takiej. Piętrowy dom 150 m² buduje się mniej więcej tyle samo, co parterowy 200 m² - liczy się liczba kondygnacji i schodów, a nie sam metraż.

Praktyczna zasada: przy piętrowym z poddaszem użytkowym doliczamy 4-6 miesięcy w porównaniu z odpowiednikiem parterowym.

Tereny górnicze Śląsk - jak kategoria wpływa na czas budowy

Sporo działek na Śląsku leży w strefach szkód górniczych. Kategoria I-IV wpływa na tempo budowy głównie przez fundament i elewację, bo wymaga zabezpieczeń przed odkształceniami terenu.

Wpływ kategorii górniczej na czas budowy
KategoriaCharakterystykaWpływ na fundamentWpływ na elewację (ETICS)Łączny narzut czasu
I (najlżejsza)Odkształcenia < 1,5 mm/mbrakbrak0 tyg
II1,5-3,0 mm/m+1 tydzień (siatka wzmocniona w narożnikach)+1 tydzień (kotwy chemiczne)+2 tygodnie
III (Halemba, część Katowic)3,0-6,0 mm/m+2-3 tyg (podbudowa 60 cm zamiast 30, zbrojenie ciężkie)+2 tygodnie (system elastyczny, Panzergewebe)+4-5 tygodni
IV (Mikołów-Zgody, aktywne kopalnie Jaworzno)> 6,0 mm/m+3-4 tyg (podbudowa 60 cm w wannie XPS, dylatacje)+3-4 tygodnie (system premium StoTherm Vario, spoin dylatacyjne)+6-8 tygodni

Dla domu na III kat. warto doliczyć 4-5 tygodni. Dla IV kat. - 6-8 tygodni. To niewiele w skali 24-miesięcznej budowy (3-6% narzutu), ale musi być wpisane do umowy, żeby generalny wykonawca nie ukrywał tego pod „przewidywalnymi opóźnieniami".

Kategorię górniczą sprawdzamy dla każdej działki na stronie właściwego oddziału Polskiej Grupy Górniczej albo w warunkach zabudowy (WZ). Pełna analiza: Płyta fundamentowa na terenach górniczych.

Co wydłuża budowę - 8 czynników z perspektywy wykonawcy

Poniżej realne przyczyny opóźnień, z którymi mierzy się inwestor - ułożone według tego, jak często pojawiają się na naszych 4 aktywnych realizacjach.

1. Zima (grudzień-luty). Mokre prace (betonowanie, tynki, wylewki) są niemożliwe poniżej 5°C. Realny stop trwa 2-3 miesiące. Halemba miała 3 miesiące zimowej pauzy między SSO a SSZ (grudzień 2025 - luty 2026).

2. Zmiany projektu w trakcie budowy. Każda zmiana (przesunięcie ściany, zmiana okna, dodanie kominka) wydłuża harmonogram o 2-6 tygodni. Dochodzi nowa dokumentacja, konsultacja z kierownikiem budowy, ewentualnie zmiana pozwolenia na budowę. Nie licząc dodatkowych kosztów.

3. Materiały „na zamówienie". Klinkier z konkretnej cegielni, dachówka niestandardowa, drewno klejone na wiązary z podpisaną deklaracją - wszystko to schodzi 4-8 tygodni od zamówienia. Trzeba zamawiać z wyprzedzeniem, żeby nie blokować robót.

4. Formalności PINB, gaz, prąd. Przyłącze prądu schodzi 2-4 miesięcy od wniosku, gazu - 3-6 miesięcy. Odbiór przyłączy jest wymagany przed rozpoczęciem użytkowania. Realizacja Zabrze - 15 miesięcy budowy bez przyłącza prądu (praca na generatorach), przyłącze uruchomione dopiero przy stanie deweloperskim.

5. Odbiory międzyetapowe. Kierownik budowy musi być obecny na każdym istotnym odbiorze (fundament, wieńce, strop, więźba). Dostępność kierownika oznacza ryzyko 1-2 tygodni oczekiwania na etap. Nasz kierownik pracuje na maksymalnie 6 budowach równolegle, więc slot znajdujemy zawsze.

6. Transze bankowe kredytu hipotecznego. Bank wypłaca transzę po protokole odbioru oraz inspekcji własnej. Ryczałt generalnego wykonawcy sprawia, że bank ufa harmonogramowi umowy - transza schodzi automatycznie po zakończeniu etapu. Kosztorys otwarty wymaga inspekcji przy każdej wypłacie i wydłuża odbiór o 2-4 tygodnie. Szczegóły: Kredyt na budowę domu 2026.

7. Wstrzymanie decyzji klienta. Sytuacja typowa: po SSZ inwestor patrzy na zamknięty dom i mówi „poczekajmy z wykończeniami do wiosny". Pauza trwa 3-6 miesięcy, potem restart. Nie jest to zła decyzja (SSZ dom można spokojnie zamknąć), ale wpływa na łączny czas.

8. Sezon urlopowy ekipy. Lipiec-sierpień daje 2 tygodnie pauzy, boże narodzenie kolejne 2 tygodnie, majówka tydzień. Łącznie 4-5 tygodni w roku, w które nikt nie pracuje - to trzeba wpisać w harmonogram.

Formalności - warunki zabudowy i pozwolenie na budowę

Formalności pochłaniają 4-8 miesięcy jeszcze przed pierwszą łopatą. Trzeba przejść przez dwie ścieżki:

Warunki zabudowy (WZ) dla działek bez miejscowego planu zagospodarowania. Ustawowy termin decyzji to 60 dni od kompletnego wniosku (art. 61 ust. 1 ustawy o planowaniu i zagospodarowaniu przestrzennym z 27 marca 2003). W praktyce 2-4 miesięcy z uzupełnieniami. Działka objęta MPZP omija ten krok.

Pozwolenie na budowę (PnB) - decyzja starostwa w terminie 65 dni od kompletnego wniosku (art. 35 ust. 6 Prawa Budowlanego, Dz.U. 2026 poz. 524). Po tym terminie działa milcząca zgoda: brak odpowiedzi ze starostwa oznacza pozwolenie na rozpoczęcie prac.

Więcej: Warunki zabudowy 2026, Pozwolenie na budowę, Wniosek o warunki zabudowy.

Transze bankowe a czas budowy

Jedno z najczęściej pomijanych źródeł opóźnień - inwestor nie znajdzie go w umowie z generalnym wykonawcą, tylko w umowie kredytowej z bankiem.

Model ryczałtu (stała cena w umowie): bank ufa harmonogramowi. Transze wypłacane są w terminach z umowy - po fundamencie, SSO, SSZ i deweloperskim. Inspekcja banku dzieje się raz na etap, formalnie, bez wnikliwych pomiarów. Wypłata transzy schodzi 3-7 dni po zgłoszeniu zakończenia etapu.

Model kosztorysu otwartego: bank wymaga inspekcji rzeczoznawcy przed każdą wypłatą oraz weryfikacji faktycznie wykonanych prac wobec kosztorysu. Opóźnienie 2-4 tygodni na transzę. Dla domu z 4 transzami to +8-16 tygodni łącznego opóźnienia w skali całej budowy.

Praktyczna rekomendacja: budowa z generalnym wykonawcą oznacza ryczałt w umowie i bank akceptujący harmonogram. Budowa systemem gospodarczym wymaga kosztorysu otwartego i doliczenia 2-4 miesięcy na inspekcje banku.

Więcej: Kredyt na budowę domu 2026.

Sezon budowlany na Śląsku - kiedy zaczynać

Optymalny start prac ziemnych przypada na luty-marzec. Uzasadnienie logistyczne:

  • Luty - rozpoznanie terenu, wykop ręczny (jeśli mróz odpuścił), przygotowanie placu
  • Marzec-kwiecień - fundament z dojrzewaniem betonu w cieplejszej porze
  • Maj-lipiec - SSO w pełnym słońcu (mury bez ryzyka mrozu, strop w cieple)
  • Sierpień-październik - SSZ (dach zamknięty przed zimą)
  • Listopad-luty - instalacje wewnętrzne (dom zamknięty, mokre prace w cieple)
  • Marzec-czerwiec (rok +1) - wykończenia, elewacja, zieleń
  • Lipiec-wrzesień (rok +1) - pod klucz i przeprowadzka

Taki harmonogram daje 18-22 miesiące zdrowego tempa - każda praca trafia w swoją porę roku.

Ryzyko startu w czerwcu-sierpniu: fundament schodzi w upale (beton dojrzewa szybciej, ale nierównomiernie), SSO dopiero jesienią, SSZ w listopadzie. Dach kładziony w zimnie i wilgoci grozi opóźnieniem o kolejne 2-3 miesiące.

Ryzyko startu we wrześniu-listopadzie: fundament tuż przed zimą, pauza 3-4 miesięcy na dojrzewanie i pierwsze mrozy, później restart dopiero wiosną. Łączny czas budowy rośnie wtedy o 4-6 miesięcy w porównaniu z optymalnym startem.

Bezpłatna konsultacja z harmonogramem pod konkretny projekt

Umów konsultację

Omówimy typ budynku, powierzchnię, warunki działki (kategoria górnicza, MPZP, dostępność mediów) i podamy realny harmonogram etapów oraz szacunkowy termin pod klucz.

Sprawdź

FAQ - najczęściej zadawane pytania

Parterowy 100 m² pod klucz zamyka się standardowo w 13-17 miesiącach od pierwszej łopaty (formalności dochodzą wcześniej: 4-8 miesięcy). Wariant z poddaszem użytkowym (parter plus poddasze na sypialnie) wymaga 15-19 miesięcy. Warunek: brak zmian projektu w trakcie budowy, kredyt gotowy przed startem, start prac w lutym-marcu.

Parterowy 150 m² pod klucz: 15-19 miesięcy. Piętrowy 150 m² z poddaszem użytkowym: 17-22 miesięcy. Realizacja Mikołów-Zgody (114 m² parterowy, IV kat. górnicza) - prognoza pod klucz w 16-18 miesięcy od startu.

Parterowy 200 m² pod klucz: 17-24 miesięcy. Piętrowy 200 m²: 20-26 miesięcy. Realizacja Zabrze (200 m² parterowy, teren stabilny, zaawansowana specyfikacja z LOXONE i fotowoltaiką) - realny czas 24-25 miesięcy.

Zależnie od powierzchni: 80-100 m² schodzi w 13-17 miesięcy, 120-150 m² w 14-20 miesięcy, 200 m² w 17-24 miesięcy. Parterowy dom trwa 4-6 miesięcy krócej od odpowiednika piętrowego tego samego metrażu użytkowego (brak stropu, brak schodów, mniejsza elewacja).

Od startu prac ziemnych do zamknięcia dachu z montażem stolarki: 8-14 miesięcy dla domu parterowego, 12-16 miesięcy dla piętrowego. Realizacje CoreLTB: Olza 82 m² parterowy - 8 miesięcy do SSZ, Zabrze 200 m² parterowy - 12 miesięcy, Halemba 275 m² piętrowy - 14 miesięcy (w tym 3 miesiące zimowej pauzy).

Od SSZ do stanu deweloperskiego schodzi 6-10 miesięcy dla parterowego oraz 8-12 miesięcy dla piętrowego. Etap obejmuje instalacje (elektryka, gaz, ogrzewanie, wentylacja), tynki wewnętrzne, wylewki i elewację z ociepleniem. Łącznie od startu prac: 14-24 miesięcy do stanu deweloperskiego.

Pod klucz to stan deweloperski plus malowanie, podłogi, drzwi wewnętrzne, zabudowa kuchenna i biała ceramika. 12-22 miesiące dla parterowego, 17-28 miesięcy dla piętrowego. Zależy od metrażu i zaawansowania wyposażenia - kuchnia na wymiar oraz drzwi drewniane robione ręcznie wydłużają dostawy o 4-10 tygodni.

Dom murowany (ceramika, silikat, beton komórkowy) to w Polsce standard - buduje się go w 12-24 miesięcy pod klucz. Szkieletowy drewniany schodzi o 20-30% szybciej, w 10-18 miesięcy. Różnica bierze się głównie z etapu SSO (szkielet montuje się w 2-3 tygodnie zamiast 8-10 dla muru) oraz braku dojrzewania tynków wewnętrznych. Szkieletowy nadal wymaga standardowej pory na stan deweloperski i pod klucz.

Wyceń budowę z harmonogramem w kalkulatorzeUmów bezpłatną konsultację z inżynierem

Artykuł powstał z wykorzystaniem sieci neuronowej podczas inferencji generatywnego modelu text-to-text (LLM). Nadzór merytoryczny: Tomasz Lędzki, mgr inż. budownictwa.

Budowa domu murowanego to nie sprint, tylko 20-24 miesiące świadomej koordynacji. Największe opóźnienia biorą się nie z samego murowania, lecz ze zmian projektu w trakcie, zimowych pauz i decyzji klienta na etapie SSZ. Ryczałt w umowie z generalnym wykonawcą oraz start prac ziemnych w lutym-marcu to dwa najprostsze sposoby na zmieszczenie się w widełkach dolnych - bez skracania jakichkolwiek etapów.
