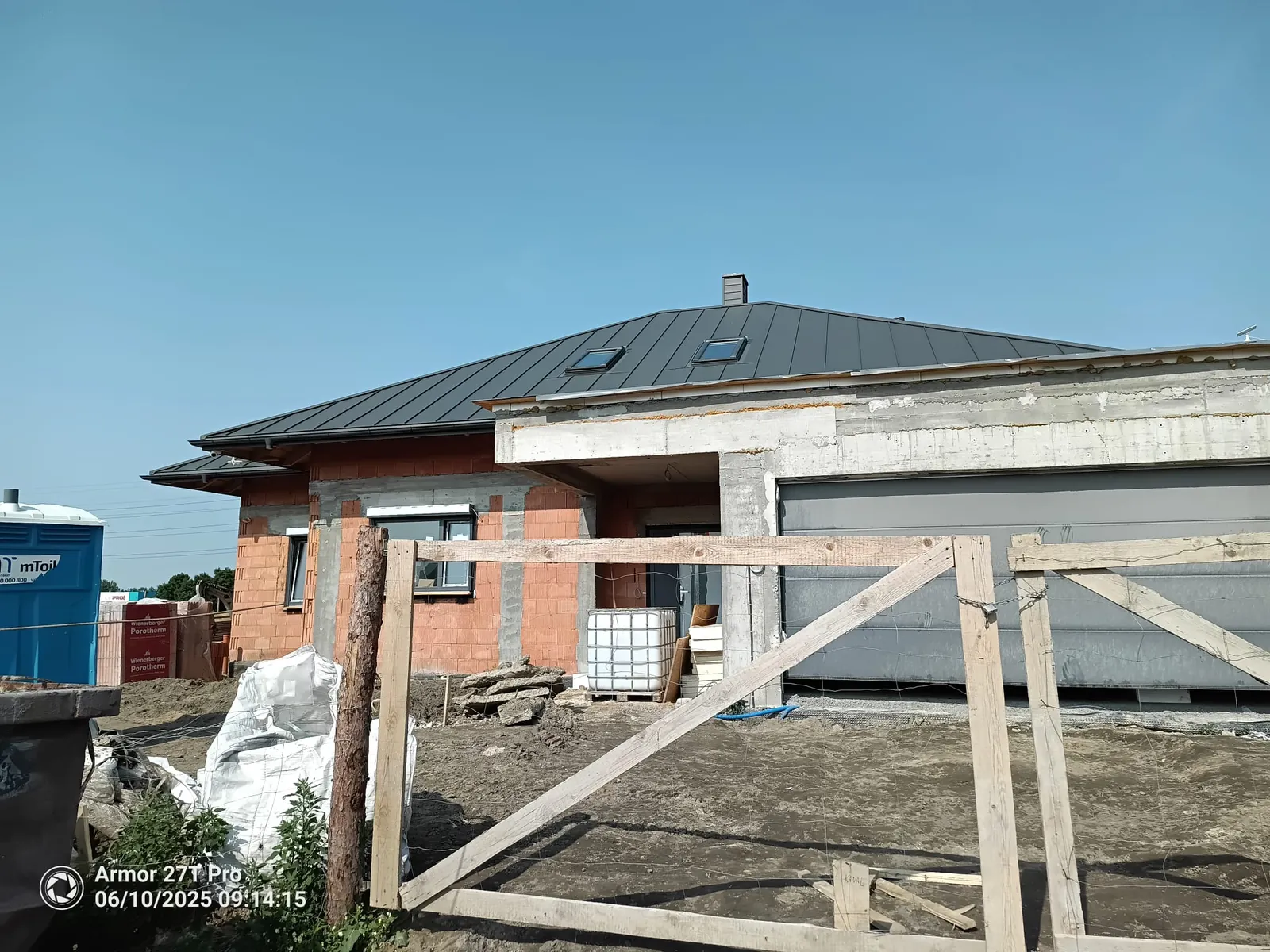

Stan surowy zamknięty (SSZ) 2026 - co zawiera i ile kosztuje
Najkrócej: stan surowy zamknięty (SSZ) to dom, który ma już fundamenty, ściany, dach, okna, drzwi zewnętrzne i podstawowe instalacje - czyli „szczelną skorupę", w której można bezpiecznie zimować i pracować dalej. Trwa 3-5 miesięcy od fundamentów, kosztuje 3 900-4 800 zł/m² netto i jest mniej więcej w połowie drogi do gotowego domu.
Piszemy to z perspektywy generalnego wykonawcy, który co roku dowodzi domy do SSZ na Śląsku. Większość poradników kończy SSZ na zdaniu „budynek jest szczelny" - my rozpisujemy konkretne pozycje, materiały, ceny i transzę kredytu, bo to są pytania, które realnie dostajemy od inwestorów. Ceny aktualne na czerwiec 2026 (przed wejściem WT 2026 - 20 września), z naszego cennika redakcyjnego.
SSZ to kluczowy moment dla portfela: typowo po SSZ bank wypłaca III transzę kredytu, a budynek wzrasta na wartości ubezpieczeniowej (szczelne pokrycie + stolarka). To też ostatni dobry moment na decyzje konstrukcyjne - po SSZ większość zmian wymaga kucia. Pełny koszt etapów w naszym kalkulatorze.

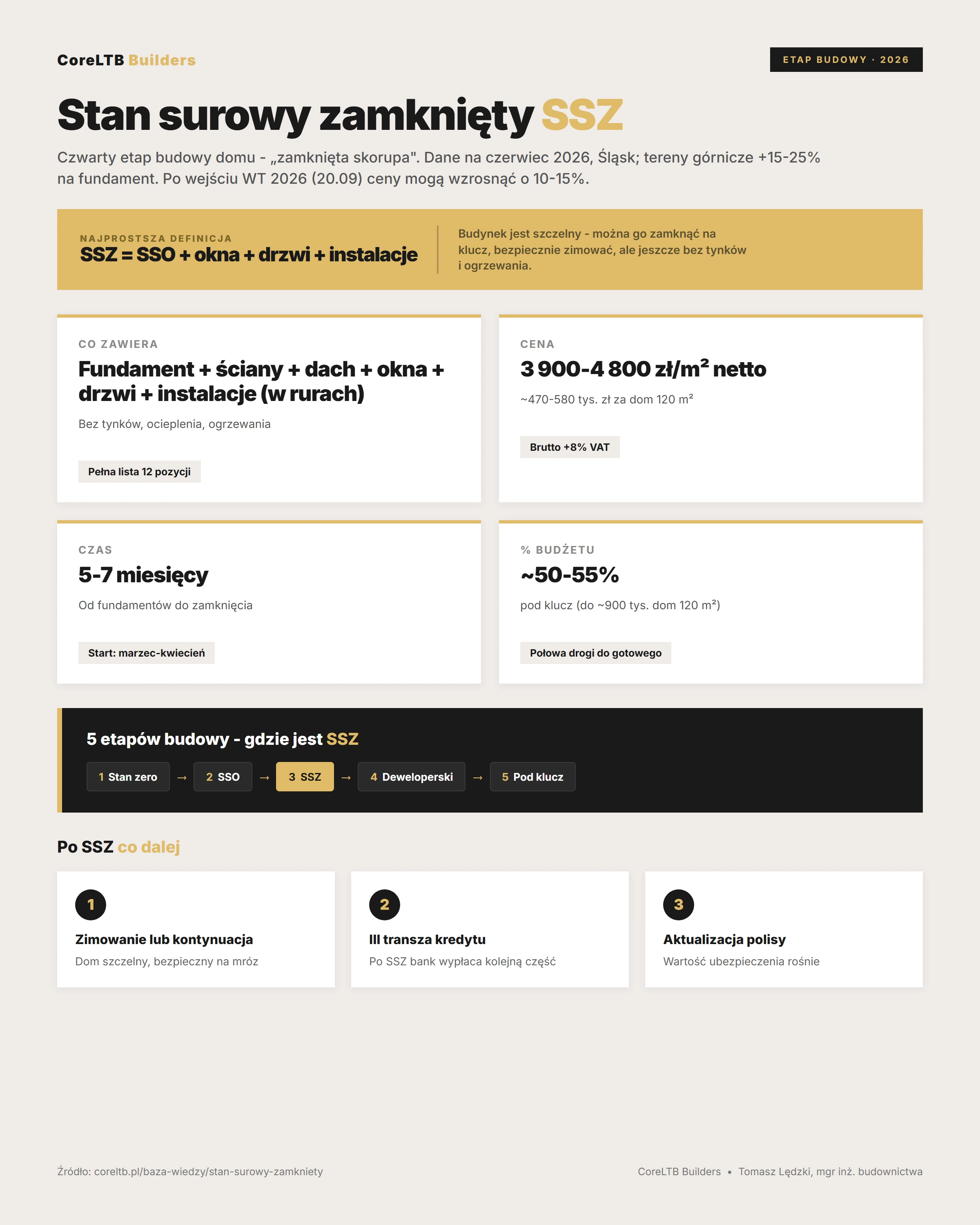

Co to jest stan surowy zamknięty - definicja
Stan surowy zamknięty to czwarty etap budowy domu (po pracach przygotowawczych, stanie zero i stanie surowym otwartym). Budynek jest „zamknięty", bo wszystkie otwory - okna, drzwi zewnętrzne, brama garażowa - są zabezpieczone stolarką. Skorupa jest szczelna: nie wchodzi deszcz, śnieg, ptaki, ludzie z zewnątrz.
Najprościej zapamiętać definicję porównawczą: SSZ = SSO + stolarka okienna i drzwiowa + podstawowe instalacje. To różnica między otwartą bryłą a domem, który da się zamknąć na klucz - choć jeszcze bez tynków, podłóg i białego montażu.
Co dokładnie zawiera stan surowy zamknięty
Zakres SSZ u różnych wykonawców bywa zbliżony, ale różnice w specyfikacji materiałów potrafią dawać +/- kilkanaście tysięcy złotych. Poniżej pełna lista pozycji, które dowozimy w ramach SSZ - z konkretnymi materiałami i normami.
- Fundamenty i izolacja - ławy lub płyta fundamentowa z hydroizolacją bitumiczną 2K-MB i XPS 15 cm.
- Ściany nośne - silikat 24 cm, ceramika szlifowana lub beton komórkowy H+H/Ytong/Solbet 24 cm (na cienką spoinę 1-3 mm). Wybór według dokumentacji.
- Ściany działowe - bloczki betonu komórkowego 12 cm.
- Stropy i schody - strop monolityczny żelbetowy lub prefabrykowany Filigran/Teriva, schody żelbetowe C25/30.
- Więźba dachowa - drewno C24 suszone komorowo (<15% wilgotności), impregnowane.
- Pokrycie dachu - dachówka betonowa Braas/Creaton lub blacha na rąbek stojący, z obróbkami blacharskimi, rynnami PCV Galeco/Bryza i kominami.
- Stolarka okienna - okna 3-szybowe PCV (Oknoplast/VEKA/Eko-Okna, rama min. 76 mm) lub ALU, Uw ≤ 0,9 W/m²K (standard rynkowy, od 20.09.2026 wymóg WT 2026).
- Drzwi zewnętrzne - Wikęd lub równoważne, antywłamaniowe, z ciepłą ościeżnicą i termopróg.
- Brama garażowa - segmentowa Wiśniowski/Krispol/Hörmann (panele PUR, napęd elektryczny).
- Instalacja elektryczna - rozprowadzona (przewody w rurach osłonowych + rozdzielnia), ~8 punktów na pomieszczenie + 3× siła 400V. Bez gniazdek i osprzętu na ścianie.
- Instalacja wod-kan - rozprowadzona, KAN-therm ultraLine lub równoważne, z próbą ciśnieniową. Bez białego montażu (WC, umywalki, baterie wchodzą pod klucz).
- Parapety - wewnętrzne i zewnętrzne, dobrane do okien.
Czego SSZ jeszcze NIE ma: tynków wewnętrznych, wylewek, ocieplenia ścian zewnętrznych, elewacji, ogrzewania (kotła ani podłogówki), wentylacji mechanicznej, sufitów GK. To wszystko wchodzi dopiero na stanie deweloperskim.

Stan surowy zamknięty a stan surowy otwarty i deweloperski
Te trzy etapy są często mylone, bo prace płynnie przechodzą jedna w drugą. Najprościej zobaczyć różnice na konkretach:
| Element | SSO (otwarty) | SSZ (zamknięty) | Deweloperski |
|---|---|---|---|
| Fundamenty + ściany + strop + dach | ✓ | ✓ | ✓ |
| Okna i drzwi zewnętrzne | — | ✓ | ✓ |
| Instalacje elektr./wod-kan | — | ✓ rozprowadzone (rury, przewody) | ✓ pełne + biały montaż |
| Tynki wewnętrzne | — | — | ✓ |
| Wylewki + jastrych | — | — | ✓ |
| Ocieplenie ścian + elewacja | — | — | ✓ |
| Ogrzewanie + wentylacja | — | — | ✓ |
| Czas (od fundamentów) | ~3-4 miesiące | ~5-7 miesięcy | ~9-12 miesięcy |
| Kumulatywny koszt zł/m² netto | 3 400-3 900 | 3 900-4 800 | 5 500-7 500 |
Praktyczna różnica: po SSO budynek ma szczeliny (otwory okienne i drzwiowe), po SSZ jest szczelny. Po deweloperskim - gotowy do wprowadzenia podłóg, malowania i białego montażu. Pełne porównanie kosztów we wszystkich etapach: kosztorys budowy domu 2026.

Ile kosztuje stan surowy zamknięty w 2026
Cena za m² netto SSZ na Śląsku w 2026 r.: 3 900-4 800 zł/m² (kumulatywnie od fundamentów). Górna granica dla domów piętrowych, z wielospadowym dachem i drogą stolarką ALU. Dolna - dla parterówek z dachem dwuspadowym i standardową stolarką PCV.
| Metraż | SSZ netto (od-do) | SSZ brutto (8% VAT) | Czas realizacji |
|---|---|---|---|
| 100 m² parterowy | 390 000-480 000 zł | 421 200-518 400 zł | 5-7 miesięcy |
| 120 m² parterowy | 468 000-576 000 zł | 505 440-622 080 zł | 6-7 miesięcy |
| 150 m² z poddaszem | 585 000-720 000 zł | 631 800-777 600 zł | 7-8 miesięcy |
| 200 m² piętrowy | 780 000-960 000 zł | 842 400-1 036 800 zł | 8-9 miesięcy |
Co wpływa na cenę SSZ:
- Technologia ścian - silikat ~1 100 zł/m², ceramika ~900, beton komórkowy ~850. Różnica dla domu 120 m²: ~30 000 zł.
- Dach - dwuspadowy najtańszy (~750 zł/m²), wielospadowy droższy (~900). Płaski z membraną pośrodku (~800).
- Stolarka okienna - PCV ~9-12 tys. zł za dom 120 m², ALU 2-3× drożej, hybryda PCV+ALU pośrodku.
- Liczba kondygnacji - piętrowy droższy o ~25-30% per m² (strop dodatkowy + więcej stolarki).
- Tereny górnicze - dodatek 15-25% na fundament (płyta zamiast ław, zbrojenie B500SP).
Pełna wycena „od-do" Twojego SSZ: kalkulator budowy domu liczy SSZ z dokładnością do konkretnej konfiguracji (technologia, dach, garaż, foundation). Pokazuje też kumulatywnie SSO → SSZ → deweloperski, więc widzisz, jak rosną koszty z etapu na etap.
Oblicz koszt swojego SSZ w kalkulatorze
Wybierz technologię ścian, dach, garaż i poziomy - kalkulator policzy SSZ z dokładnością do Twojej konfiguracji i pokaże, ile dochodzi przy kolejnych etapach.
Ile trwa stan surowy zamknięty
Od momentu wbicia łopaty do osiągnięcia SSZ mija typowo 5-7 miesięcy. Samo „domknięcie" SSO do SSZ to zwykle 4-6 tygodni (stolarka + instalacje). Realny harmonogram dla domu 120 m² parterowego (przykład):
- Tygodnie 1-4 - prace przygotowawcze, geodeta, geotechnika, fundamenty.
- Tygodnie 5-16 - ściany nośne, działowe, strop, więźba dachowa.
- Tygodnie 17-22 - pokrycie dachu, kominy, obróbki blacharskie (= koniec SSO).
- Tygodnie 23-26 - montaż okien i drzwi, parapety, brama garażowa.
- Tygodnie 27-30 - rozprowadzenie instalacji elektrycznej i wod-kan (rury, przewody), próba szczelności (= SSZ).
Co przesuwa termin: zła pogoda zimą (mróz wstrzymuje prace betonowe i murarskie), tereny górnicze (dodatkowy czas na płytę i operat geologiczny), brak prądu przy wjeździe (generator spalinowy spowalnia o ~10%). Zaplanuj wbicie łopaty w marcu-kwietniu, żeby SSZ wypadł przed zimą - to optymalny moment na „zimowanie" budynku.
SSZ a kredyt na budowę - III transza
Jeśli budujesz na kredyt, SSZ to ważny kamień milowy: zwykle III transza kredytu jest wypłacana właśnie po osiągnięciu SSZ (po I - stan zero, II - SSO). Bank zweryfikuje to przez inspekcję rzeczoznawcy albo wpis kierownika budowy z zdjęciami.
Co warto wiedzieć:
- SSZ podnosi wartość ubezpieczenia mienia w budowie - „zamknięty" budynek jest tańszy do ubezpieczenia niż otwarty, ale wartość obiektu (na której polisa się opiera) rośnie. Warto zaktualizować polisę po SSZ.
- Karencja kredytu - w okresie budowy płacisz tylko odsetki od wypłaconej części. Po SSZ jesteś w środku karencji, do końca jeszcze 4-6 miesięcy.
- Harmonogram pod transze - banki wymagają, żeby kosztorys był rozpisany na etapy zgodne z transzami. U nas kosztorys SSZ jest oparty na KNR i akceptowany przez większość banków bez dodatkowych wycen.
Pełny przewodnik po kredycie budowlanym (transze, karencja, dokumenty, RKM): kredyt na budowę domu 2026.

Sprawdź zdolność i porównaj oferty banków
Bezpłatnie, z licencjonowanym doradcą Lendi. Policz zdolność i sprawdź, jak rozpisać harmonogram SSZ pod III transzę.
Stan surowy zamknięty - i co dalej?
Po SSZ masz dwa scenariusze: dalej budujesz w jednym ciągu do deweloperskiego, albo „zimujesz" budynek i wracasz wiosną. Każdy ma plusy.
- Scenariusz A - budujesz dalej. SSO i SSZ z reguły kończą się latem-jesienią. Jeśli ekipa jest dostępna, w 3-4 miesiące dorabiacie tynki, wylewki, ocieplenie i ogrzewanie. Dom osiąga stan deweloperski na przełomie zimy/wiosny.
- Scenariusz B - zimowanie. Budynek szczelny, więc bezpiecznie spędza zimę bez ogrzewania. Wiosną wracacie do prac wewnętrznych. Plus: rozkład płatności na dwa lata, możliwość obejrzenia konstrukcji „na sucho" przed wykończeniem. Minus: dłuższe spłacanie kredytu (karencja może się kończyć przed deweloperskim).
Co robić w trakcie „zimowania": zaplanować adaptację projektu wewnętrznego (rozkład gniazdek, miejsc na meble), zamówić stolarkę wewnętrzną z wyprzedzeniem (terminy 8-12 tygodni), uzgodnić z wykonawcą harmonogram dalszych prac. Dom zamknięty to też dobra okazja na termowizję - mostki cieplne widać już teraz, łatwiej je poprawić przed elewacją.
Najczęstsze błędy przy SSZ - co przegapia inwestor
- Brak zabezpieczenia kominów na zimę. Otwarte przewody = nawiewy mrozu do wnętrza, szpary potrafią sprawić, że woda kondensuje i niszczy nieotynkowane ściany. Standardowo zakładamy zaślepki na czas zimowania.
- Krzywe ościeża okien. Jeśli stolarka jest montowana na szybko bez kontroli prostokątności, na etapie tynków wyjdzie geometria. Standard: kontrola laserem po każdym oknie.
- Pominięcie próby szczelności wod-kan przed zamknięciem tynkami. Wyciek z rury zatopionej w ścianie to dramat. U nas próba ciśnieniowa jest obowiązkowa i wpisana w protokół.
- Nieosłonięte parapety zewnętrzne przed tynkami. Tynk od góry „cieknie" na blachę i robi plamy. Zakrywamy folią do końca prac.
- „Zaoszczędzenie" na bramie garażowej. Tania brama bez napędu = problem za 2 lata. Tu warto wziąć od razu Wiśniowski/Krispol/Hörmann z napędem elektrycznym, koszt różnicy ~3-5 tys. zł.
Co dostajesz w SSZ od CoreLTB
Tego nie znajdziesz w poradnikach pisanych przez portale, a realnie wpływa na koszt i ryzyko inwestycji:
- Ryczałt - stała cena w umowie. SSZ wycenione przed startem, bez „a teraz dopłać za inflację materiałów". Cena nie rośnie w czasie budowy.
- Kosztorys KNR + harmonogram pod transze kredytu. Bank dostaje dokumenty, które akceptuje bez dodatkowych wycen rzeczoznawcy.
- Kary umowne 0,05% wartości brutto za każdy tydzień opóźnienia. Zabezpieczenie terminu - ważne, bo karencja kredytu jest ograniczona.
- Polisa OC firmy na 2 000 000 zł + gwarancje (120 miesięcy na konstrukcję, 60 na pozostałe prace, 12 mc pogwarancyjnej obsługi).
- Inżynier prowadzący + kierownik budowy przez cały SSZ - jedna osoba do kontaktu, jeden podmiot odpowiedzialny, jedna umowa.
- Standard materiałowy zapisany w specyfikacji - silikat/H+H, dachówka Braas/Creaton, okna Oknoplast/VEKA, drzwi Wikęd, instalacje KAN-therm. Bez „a teraz dopłać za to, co miało być w cenie".
Bezpłatna konsultacja z inżynierem
Omówimy Twój projekt, działkę i budżet. Przygotujemy kosztorys SSZ i harmonogram pod transze banku - tak żebyś nie wpadł w lukę płynności między etapami.
Często zadawane pytania o stan surowy zamknięty
Stan surowy zamknięty (SSZ) to etap budowy, w którym dom ma już fundamenty, ściany, dach, okna, drzwi zewnętrzne oraz rozprowadzone instalacje elektryczną i wod-kan (w rurach i przewodach, bez białego montażu). Budynek jest szczelny - można go zamknąć na klucz, ale jeszcze bez tynków, podłóg i ogrzewania. Najprościej: SSZ = stan surowy otwarty + stolarka okienna i drzwiowa + rozprowadzone instalacje.
Pełna lista: fundamenty + izolacja, ściany nośne i działowe, strop, schody, więźba dachowa, pokrycie dachu z obróbkami i rynnami, kominy, okna 3-szybowe (Uw ≤ 0,9), drzwi zewnętrzne antywłamaniowe, brama garażowa, rozprowadzona instalacja elektryczna (przewody w rurach + rozdzielnia), rozprowadzona instalacja wod-kan z próbą szczelności, parapety wewnętrzne i zewnętrzne. Czego NIE ma: tynków, wylewek, ocieplenia, elewacji, ogrzewania, wentylacji, białego montażu.
Na Śląsku w 2026 r.: 3 900-4 800 zł/m² netto (kumulatywnie od fundamentów). Dla domu 120 m² to 468 000-576 000 zł netto (505-622 tys. zł brutto z 8% VAT). Dolna granica - parterowiec z dachem dwuspadowym i stolarką PCV. Górna - piętrowy z wielospadowym dachem i drogimi materiałami. Tereny górnicze: +15-25% na fundament.
Od fundamentów do SSZ mija typowo 5-7 miesięcy dla domu 120 m². Same prace „domykające" SSO do SSZ (okna, drzwi, instalacje) to 4-6 tygodni. Najlepiej zaczynać budowę w marcu-kwietniu, żeby SSZ wypadł przed zimą - wtedy budynek bezpiecznie spędza mróz.
Po SSZ budynek jest szczelny, ale „pusty w środku" - bez tynków, ogrzewania, ocieplenia ścian, elewacji. Stan deweloperski to SSZ + tynki gipsowe + wylewki + ocieplenie + elewacja + ogrzewanie z podłogówką + wentylacja. Różnica w cenie: ~1 600-2 700 zł/m² netto. Dom 120 m² to dodatkowe 190-320 tys. zł netto.
SSZ to ~50-55% kosztu domu pod klucz. Dla domu 120 m² pod klucz za ~900 000 zł netto, SSZ kosztuje ok. 470-580 tys. zł netto. Dalsze etapy: deweloperski to kolejne ~20-25% budżetu, wykończenie pod klucz to pozostałe ~20-25%.
Tak, ale tylko rozprowadzone: instalacja elektryczna (przewody w rurach + rozdzielnia, ok. 8 punktów na pomieszczenie + 3× siła 400V) oraz wod-kan (rury rozprowadzone z próbą ciśnieniową). Czego nie ma w SSZ: ogrzewania (kotła, pompy ciepła ani podłogówki), wentylacji mechanicznej, białego montażu (WC, umywalek, gniazdek na ścianach) - to wchodzi na stanie deweloperskim i pod klucz.
Nie. SSZ to surowe ściany (silikat/ceramika/beton komórkowy) bez izolacji termicznej z zewnątrz. Ocieplenie ścian (styropian grafitowy EPS 20 cm) i elewacja tynkowa wchodzą dopiero w stanie deweloperskim. Wewnątrz dachu jednak izolacja jest częścią SSZ (typowo piana PUR otwarto-komórkowa 25-30 cm).
