Płyta fundamentowa czy ławy - porównanie kosztu, warstw i izolacji. Stan zero 800-1 200 zł/m² netto, 15-22% budżetu budowy, tereny szkód górniczych to III kategoria geotechniczna. Ilustracja: gotowa płyta fundamentowa po betonowaniu, krawędź ocieplona XPS, działka przed rozpoczęciem murowania.
14 Października, 202614 min czytaniaTechnologia

Płyta fundamentowa czy ławy? Koszt 2026 i izolacja

Płyta fundamentowa czy ławy - o wyborze decydują grunt, woda gruntowa, ukształtowanie działki i to, czy pod domem działa eksploatacja górnicza, a nie sama cena betonu. Płyta sprawdza się na słabych i niejednorodnych gruntach, na terenach szkód górniczych i przy ogrzewaniu podłogowym. Ławy wygrywają na nośnym gruncie, na działce ze spadkiem i przy domu z piwnicą. Cały stan zero, czyli fundament z izolacjami i podłogą na gruncie, kosztuje w 2026 roku na Śląsku 800-1 200 zł/m² netto powierzchni domu, co odpowiada 15-22% budżetu budowy. Porównując oferty, trzeba liczyć ten sam zakres: przy ławach dochodzą ściany fundamentowe i warstwy podłogi na gruncie, które w płycie są już zawarte.

Najważniejsze w skrócie: Budujemy na obu rodzajach fundamentów: dom w Zabrzu stoi na ławach z bloczków zalewowych z XPS 15 cm, a domy w Rudzie Śląskiej-Halembie (III kategoria górnicza), Mikołowie (IV kategoria) i Olzie na ciepłej płycie fundamentowej. Każdy projekt zaczyna się od opinii geotechnicznej, bo tego wymaga rozporządzenie o posadawianiu dla wszystkich obiektów. Na obszarach szkód górniczych warunki gruntowe są z definicji „skomplikowane”, co oznacza trzecią kategorię geotechniczną i pełną dokumentację podłoża. Sam rodzaj fundamentu nie rozwiązuje problemu szkód górniczych - rozwiązuje go projekt konstrukcji dobrany do konkretnej działki.

Ile będzie kosztował fundament pod konkretny dom?

Otwórz kalkulator budowy

Kalkulator liczy budowę z płytą fundamentową albo z ławami - wybór technologii fundamentu, powierzchnia i standard wykończenia. Wycena w kilka minut.

Sprawdź

Płyta fundamentowa czy ławy - porównanie w tabeli

Tabela zestawia obie technologie w 12 kryteriach, które realnie przesądzają o wyborze. Żadna kolumna nie „wygrywa” bezwarunkowo - każdy wiersz mówi, w jakich warunkach dane rozwiązanie ma przewagę. Ostateczną decyzję podejmuje konstruktor na podstawie opinii geotechnicznej.

Płyta fundamentowa a ławy fundamentowe - porównanie dla domu jednorodzinnego (CoreLTB, 2026)
KryteriumPłyta fundamentowaŁawy fundamentowe
Grunt słaby, niejednorodnyPrzewaga: rozkłada obciążenie na całą powierzchnięCzęsto wymiana gruntu lub poszerzenie ław
Grunt nośny, jednorodnyDziała, ale bywa droższa niż potrzebaPrzewaga: prosta i sprawdzona technologia
Wysoka woda gruntowaPłytkie posadowienie, mniej pracy w wodzie; hydroizolacja wg projektuGłębszy wykop, często odwodnienie wykopu
Działka ze spadkiemWymaga niwelacji lub stopniowania, więcej robót ziemnychPrzewaga: ławy schodkowe łatwo dopasować do terenu
Tereny szkód górniczychCzęsty wybór projektantów (sztywna tarcza), ale decyduje projektMożliwe przy odpowiednim zbrojeniu i dylatacjach wg projektu
Dom z piwnicąRzadko stosowana (płyta denna to inny element)Przewaga: naturalne rozwiązanie dla ścian piwnicy
Ciągłość izolacji termicznejŁatwiej o ciągłość XPS pod całym budynkiemWymaga starannego detalu przy cokole i podłodze
Ogrzewanie podłogoweDobra baza, ciepło nie ucieka w gruntDziała po wykonaniu izolacji posadzki min. 15 cm
Czas wykonania stanu zeroZwykle krócej (u nas od wykopu do wylania ok. 3 tygodni)Zwykle dłużej: ławy, ściany, zasypka, podłoga
Instalacje pod posadzkąMuszą być gotowe przed betonowaniemMożna układać w podsypce przed wylaniem podłogi
Poprawki po wylaniuBardzo trudne, wymagają kucia płytyŁatwiejsze do momentu wylania podłogi na gruncie
Koszt (cały stan zero)Zwykle wyższy na etapie fundamentu, ale zawiera podłogę na gruncieNiższy sam fundament, dochodzą ściany i warstwy podłogi

Ile kosztują fundamenty pod dom w 2026 roku

Najczęstszy błąd przy porównywaniu ofert to zestawienie ceny „samej płyty” z ceną „samych ław”. To dwa różne zakresy prac. Dlatego koszt warto rozdzielić na trzy poziomy:

  • Konstrukcja fundamentu - sam beton, zbrojenie i szalunek ław albo płyty. To liczba, którą najczęściej podają cenniki internetowe i która najmniej mówi o realnym koszcie.
  • Kompletne posadowienie - konstrukcja plus wszystko, co jest potrzebne, żeby fundament spełniał swoją funkcję: podbudowa, izolacje termiczne i przeciwwodne, przy ławach także ściany fundamentowe i zasypka.
  • Stan zero - posadowienie plus roboty ziemne, kanalizacja podposadzkowa i podłoga na gruncie gotowa pod wylewkę. Dopiero na tym poziomie płyta i ławy są porównywalne, bo płyta sama w sobie jest podłogą na gruncie.

W naszych kosztorysach stan zero mieści się w widełkach 800-1 200 zł/m² netto powierzchni domu (stan na październik 2026, Śląsk, standardowe warunki gruntowe). Pełne zestawienie etapów: kosztorys budowy domu 2026.

Koszt stanu zero (fundamenty z izolacjami i podłogą na gruncie) - widełki netto, październik 2026, Śląsk
Powierzchnia domuStan zero nettoStan zero brutto (VAT 8%)
100 m²80 000-120 000 zł86 400-129 600 zł
120 m²96 000-144 000 zł103 680-155 520 zł
150 m²120 000-180 000 zł129 600-194 400 zł

Co przesuwa koszt w stronę górnej granicy widełek: słaby grunt wymagający wymiany, wysoka woda gruntowa i odwodnienie wykopu, duży spadek działki, piwnica oraz wpływy eksploatacji górniczej. Na terenach górniczych, przy wodzie i w trudnej logistyce sam fundament drożeje zwykle o 15-25% - z powodu grubszej podbudowy, mocniejszego zbrojenia i dodatkowej dokumentacji podłoża.

Płyta czy ławy - co jest tańsze? Na etapie samej konstrukcji płyta jest zwykle droższa: więcej betonu, więcej stali i gruba warstwa XPS pod całym domem. Ale płyta zastępuje trzy elementy: ławy, ściany fundamentowe i podłogę na gruncie. Przy ławach te pozycje pojawiają się w kosztorysie osobno, a izolacja posadzki (min. 15 cm) i podsypka kosztują tyle co spora część płyty. Na nośnym gruncie bez wody ławy często wychodzą taniej, na słabym gruncie i terenach górniczych różnica zwykle się zaciera. Uczciwą odpowiedź daje tylko porównanie dwóch wycen na tym samym zakresie stanu zero.

Nie wiadomo, jaki grunt jest na działce?

Zamów analizę działki

W analizie działki sprawdzamy kategorię terenu górniczego, plan miejscowy lub warunki zabudowy, dostęp do mediów i ryzyka gruntowe. Badania geotechniczne organizujemy i koordynujemy - na ich podstawie konstruktor dobiera fundament.

Sprawdź

Płyta fundamentowa - przekrój i warstwy

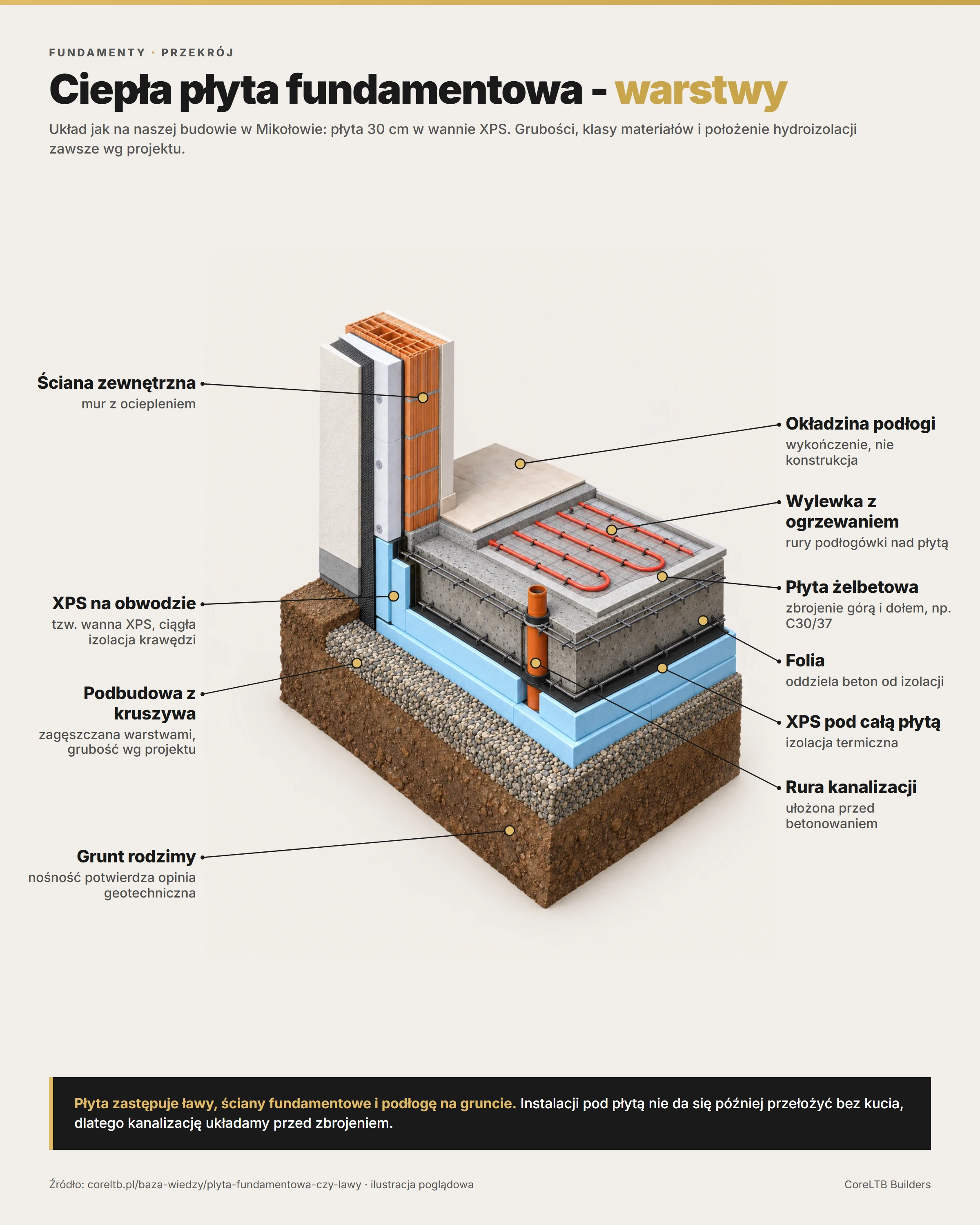

Przekrój poniżej pokazuje układ ciepłej płyty z naszej budowy w Mikołowie, na terenie IV kategorii górniczej. To jeden konkretny wariant projektowy, nie uniwersalny detal - grubości warstw, klasa betonu i położenie hydroizolacji zawsze wynikają z projektu i warunków wodnych działki.

Ciepła płyta fundamentowa w wannie XPS - układ jak na naszej budowie w Mikołowie. Ilustracja poglądowa, grubości i materiały zawsze wg projektu.

Kolejność warstw od dołu wygląda następująco:

  • Grunt rodzimy - po wykopie odbiera się dno wykopu i porównuje z opinią geotechniczną. Gdy grunt nie odpowiada założeniom, wymienia się go przed dalszymi pracami.
  • Podbudowa z kruszywa - zagęszczana warstwami, każda warstwa osobno. Jej grubość wynika z projektu - w Halembie, na terenie III kategorii górniczej, było to 60 cm. To ona przenosi obciążenie domu na grunt, więc jakość zagęszczenia decyduje o pracy płyty przez dziesiątki lat.
  • Izolacja termiczna XPS - polistyren ekstrudowany o wysokiej wytrzymałości na ściskanie i bardzo niskiej nasiąkliwości. Leży pod całą płytą, w wariancie „wanna XPS” także pionowo na obwodzie.
  • Folia PE - oddziela beton od izolacji i chroni ją podczas betonowania. W zależności od warunków wodnych projekt może przewidywać pełną hydroizolację w innym miejscu układu.
  • Płyta żelbetowa - zbrojona dwiema siatkami (górą i dołem), z klasą betonu dobraną przez konstruktora. Na naszych budowach w Halembie i Mikołowie płyta miała 30 cm grubości, w Halembie z betonu wodoszczelnego C30/37.
  • Warstwy podłogi - wylewka (z rurami ogrzewania podłogowego, jeśli jest przewidziane) i okładzina. To już nie konstrukcja, tylko wykończenie układane na płycie.

Ciepła płyta w wannie XPS - nasza budowa w Mikołowie

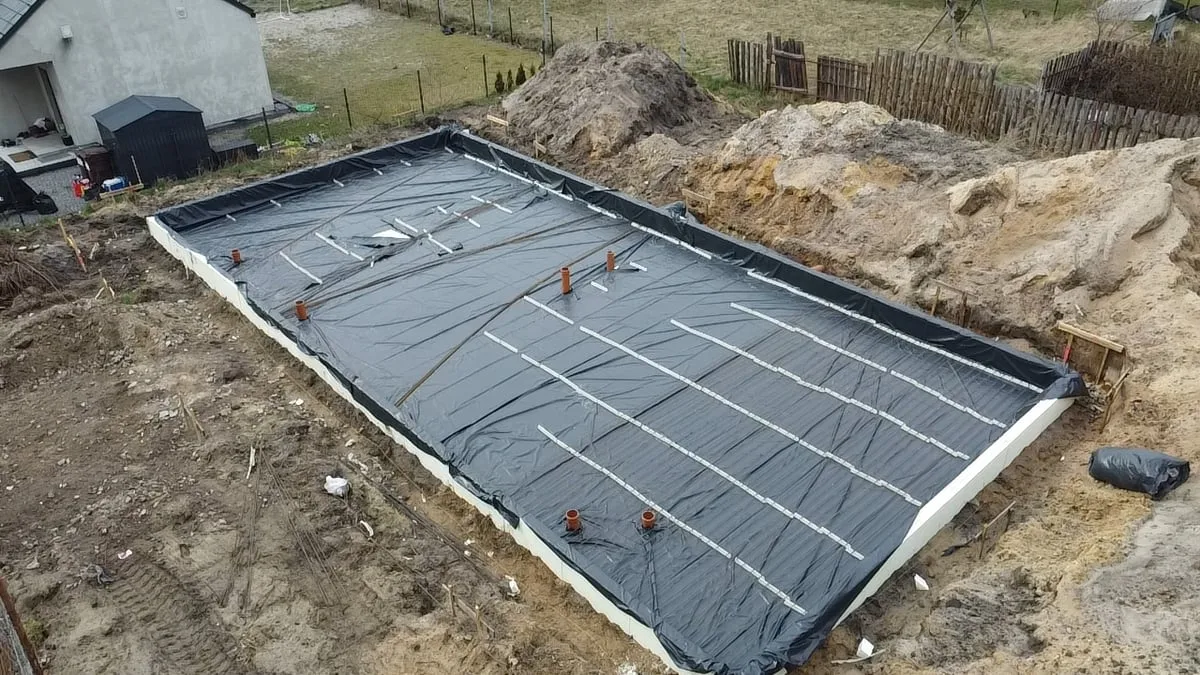

Mikołów, IV kategoria górnicza: wanna XPS z folią przed zbrojeniem. Rury kanalizacji wystają w miejscach przyszłych punktów wodno-kanalizacyjnych.

W klasycznej ciepłej płycie XPS leży tylko pod spodem, a boki płyty stykają się z gruntem lub zasypką. W wannie XPS izolacja obejmuje także obwód płyty, więc na krawędzi, czyli w miejscu, gdzie ściana zewnętrzna styka się z fundamentem, nie ma przerwy w ociepleniu. W Mikołowie zastosowaliśmy ten wariant na działce w IV kategorii górniczej. Szczegóły tej realizacji: budowa domu w Mikołowie krok po kroku.

„Wanna XPS” to nie wanna przeciwwodna. Nazwa mówi o ułożeniu izolacji termicznej, nie o szczelności na wodę. Fundament szczelny przy wysokiej wodzie gruntowej to osobne rozwiązanie projektowe - na przykład płyta z betonu wodoszczelnego z uszczelnionymi przerwami roboczymi (potocznie „biała wanna”) albo ciągła hydroizolacja. O tym, które jest potrzebne, decyduje projektant na podstawie warunków wodnych z dokumentacji geotechnicznej.

Czym różni się płyta fundamentowa od ław

Ławy fundamentowe to pasy żelbetu biegnące pod ścianami nośnymi. Na nich stawia się ściany fundamentowe (u nas z bloczków zalewowych), które wyprowadzają budynek ponad teren. Wnętrze między ścianami fundamentowymi zasypuje się i zagęszcza, a na tym wykonuje się podłogę na gruncie - jako osobny etap. Płyta fundamentowa to jeden żelbetowy element pod całym budynkiem, który jest jednocześnie fundamentem i podłogą na gruncie.

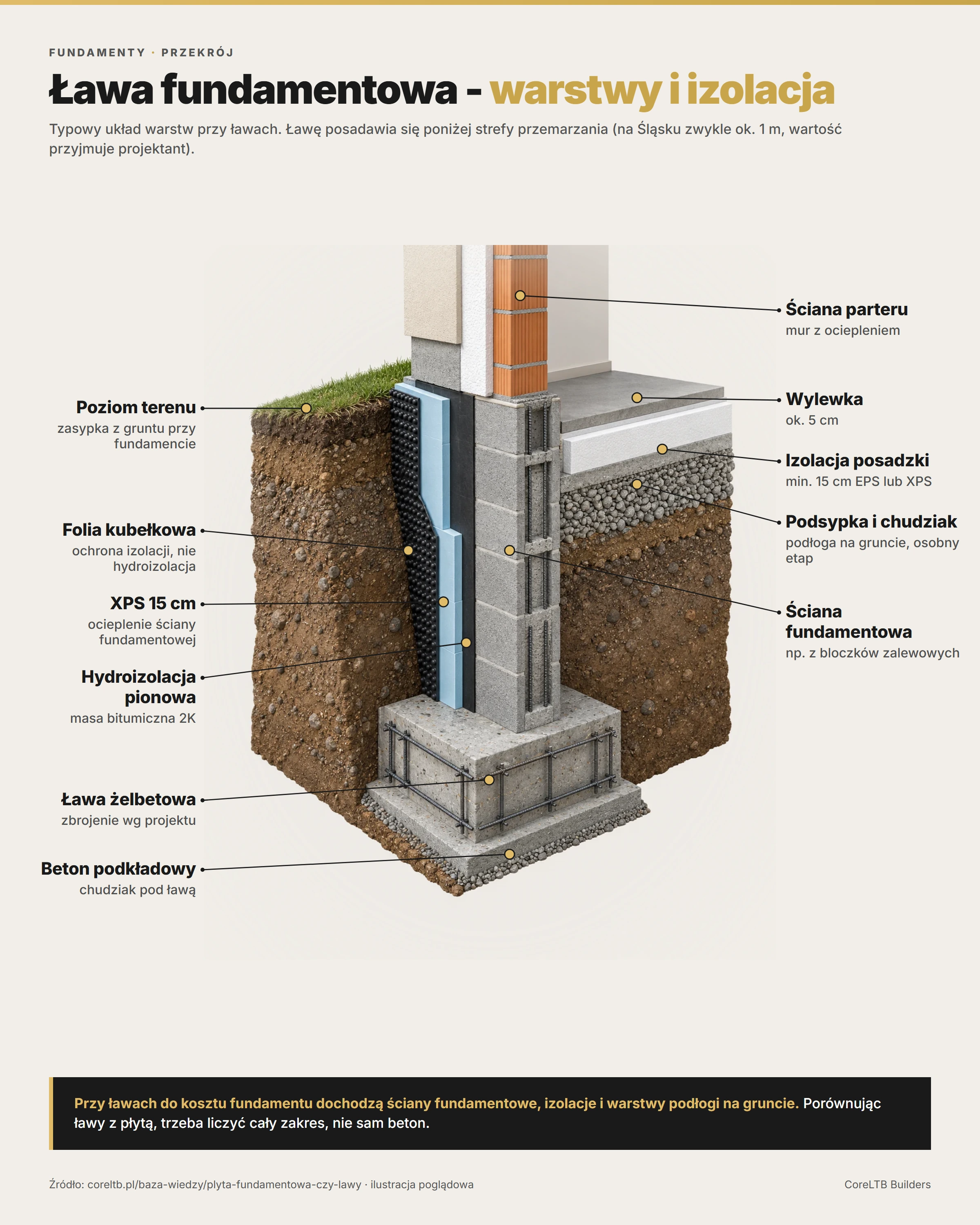

Ława fundamentowa ze ścianą fundamentową - typowy układ warstw, ilustracja poglądowa. Podłoga na gruncie to osobne warstwy wykonywane po fundamencie.

Ławę posadawia się poniżej strefy przemarzania gruntu, żeby zamarzająca woda w gruncie nie podnosiła fundamentu. Na Śląsku to zwykle około 1 m (dla Katowic tyle podawała dawna mapa stref przemarzania), ale wartość dla konkretnej działki przyjmuje projektant. Dawna norma z mapą stref (PN-81/B-03020) została wycofana w 2010 roku i zastąpiona Eurokodem 7, dlatego w projektach głębokość ustala się na podstawie warunków gruntowych, a nie samej mapy.

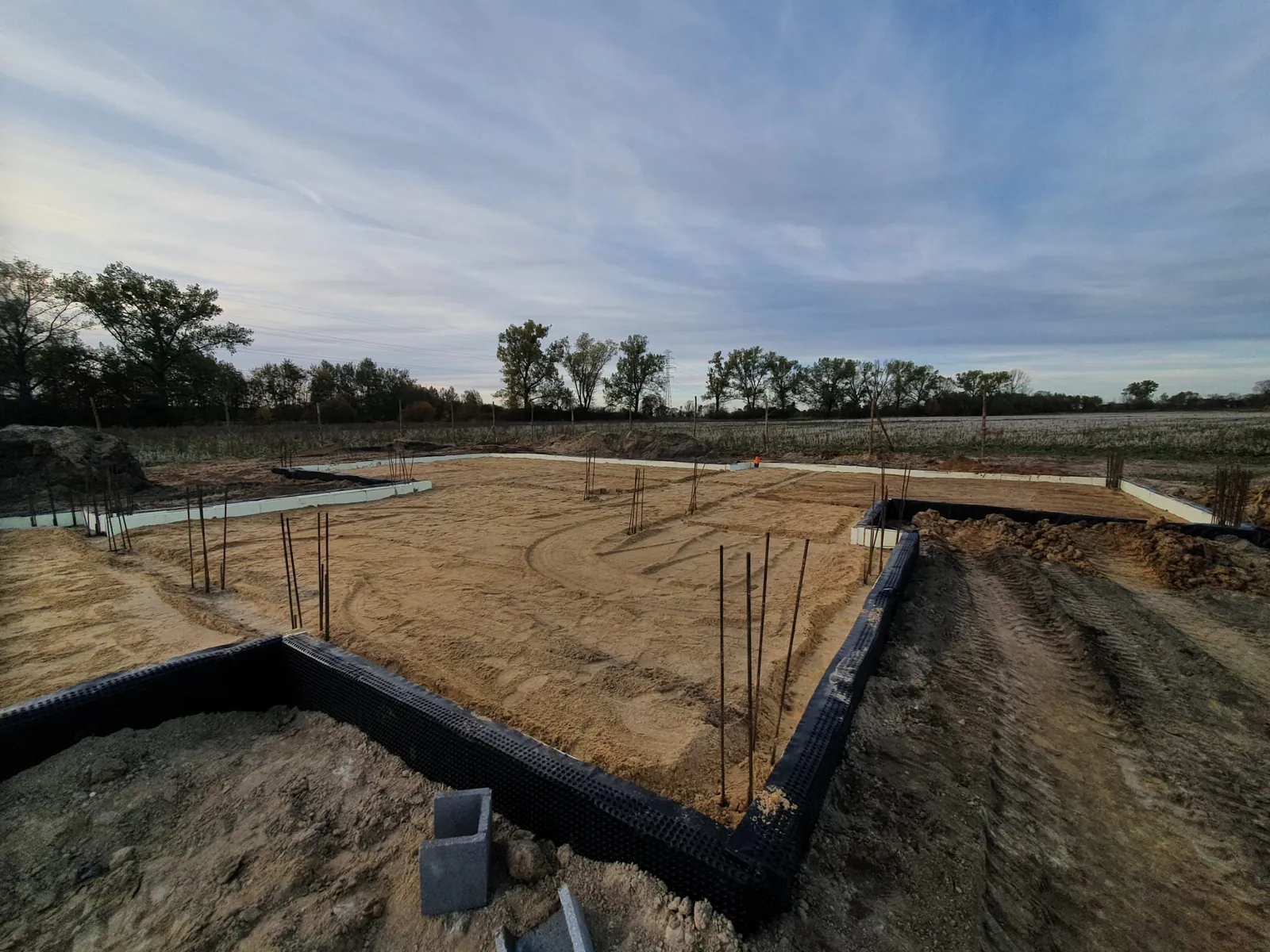

Tak wyglądały fundamenty naszego domu w Zabrzu: ławy fundamentowe z bloczków zalewowych, izolacja z masy bitumicznej dwuskładnikowej, ocieplenie z XPS 300 o grubości 15 cm, a od strony zasypki folia kubełkowa. Cała historia budowy: dom 200 m² w Zabrzu.

Zabrze: ściany fundamentowe z folią kubełkową, w środku zagęszczona podsypka pod przyszłą podłogę na gruncie.

Kiedy płyta, a kiedy ławy

Punktem wyjścia zawsze jest opinia geotechniczna. Rozporządzenie w sprawie geotechnicznych warunków posadawiania obiektów budowlanych (Dz.U. 2012 poz. 463) w § 7 ust. 1 mówi wprost: „W przypadku obiektów budowlanych wszystkich kategorii geotechnicznych opracowuje się opinię geotechniczną”. Opinia ustala przydatność gruntu i wskazuje kategorię geotechniczną obiektu (§ 8), a projekt architektoniczno-budowlany musi zawierać opinię geotechniczną oraz informację o sposobie posadowienia (art. 34 ust. 3 pkt 2 lit. d Prawa budowlanego).

Słaby grunt i wysoka woda gruntowa

Na gruntach słabych i niejednorodnych (nasypy, grunty organiczne, przewarstwienia) płyta rozkłada ciężar domu na całą powierzchnię, więc nacisk na grunt jest mniejszy niż pod wąską ławą. Przy wysokiej wodzie gruntowej zaletą płyty jest płytkie posadowienie - mniej pracy w wodzie i mniejszy wykop. Sama płyta nie rozwiązuje jednak problemu wody: przy wodzie napierającej na fundament projektant musi uwzględnić wypór i dobrać szczelny układ.

Działka ze spadkiem

Na działce ze spadkiem ławy zwykle wygrywają, bo można je wykonać schodkowo i dopasować do terenu. Płyta wymaga poziomej podstawy - przy większym spadku oznacza to niwelację terenu, nasypy lub murki oporowe, czyli dodatkowe roboty ziemne i koszt.

Tereny górnicze na Śląsku

Tu przepisy są jednoznaczne. Rozporządzenie o posadawianiu definiuje warunki gruntowe „skomplikowane” jako występujące m.in. „na obszarach szkód górniczych, przy możliwych nieciągłych deformacjach górotworu” (§ 4 ust. 2 pkt 3), a obiekty posadawiane w takich warunkach należą do trzeciej kategorii geotechnicznej (§ 4 ust. 3 pkt 3 lit. a). Dla trzeciej kategorii poza opinią geotechniczną potrzebne są dokumentacja badań podłoża gruntowego, projekt geotechniczny i dokumentacja geologiczno-inżynierska (§ 7 ust. 2 i 3). Czy konkretna działka spełnia te warunki, ocenia geotechnik.

W praktyce na terenach górniczych projektanci często wybierają płytę, bo pracuje jak sztywna tarcza i lepiej przenosi nierównomierne osiadania niż pojedyncze ławy. Ale o bezpieczeństwie domu decyduje cały projekt: sztywność konstrukcji, zbrojenie, dylatacje, połączenia i zabezpieczenie instalacji. Na naszych budowach wyglądało to tak: w Halembie (III kategoria oddziaływania KWK Halemba) ciepła płyta grubości 30 cm z betonu wodoszczelnego C30/37 na 60 cm podbudowy, w Mikołowie (IV kategoria) płyta grubości 30 cm w wannie XPS. Grubość podbudowy wynikała z projektu dla tych działek, nie jest regułą. Szczegóły konstrukcyjne: płyta fundamentowa na terenach górniczych.

Lżejszy mur, prostszy fundament. Na terenach górniczych materiał ścian wpływa na fundament: lżejszy beton komórkowy mniej obciąża płytę niż ceramika czy silikat. W Mikołowie właśnie dlatego rekomendowaliśmy beton komórkowy H+H. Porównanie materiałów: z czego budować dom w 2026.

Dom z piwnicą

Przy piwnicy wybór jest prosty: ściany piwnicy stoją na ławach lub na płycie dennej, która jest osobnym, szczelnym elementem projektowanym pod parcie wody. Klasyczna ciepła płyta pod dom bez podpiwniczenia nie jest rozwiązaniem dla piwnicy.

Izolacja fundamentów - ławy i płyta

W fundamencie pracują trzy różne warstwy, które często się myli. Hydroizolacja chroni przed wodą i wilgocią, izolacja termiczna (XPS) ogranicza ucieczkę ciepła w grunt, a folia kubełkowa chroni izolację mechanicznie przed zasypką. Nie zastępują się nawzajem.

Izolacja ław i ścian fundamentowych

  • Izolacja pozioma - między ławą a ścianą fundamentową oraz pod ścianą parteru. Odcina podciąganie wilgoci z gruntu w górę muru.
  • Hydroizolacja pionowa - na zewnętrznej powierzchni ściany fundamentowej. U nas masa bitumiczna dwuskładnikowa (2K), nakładana w dwóch warstwach.
  • Ocieplenie ściany fundamentowej - XPS, w naszych realizacjach 15 cm, łączone z ociepleniem ściany parteru tak, żeby na cokole nie było przerwy.
  • Folia kubełkowa - osłona izolacji od strony zasypki. To ochrona przed uszkodzeniem, nie hydroizolacja.
  • Izolacja posadzki na gruncie - osobna warstwa, min. 15 cm EPS (pomieszczenia mieszkalne) lub XPS (garaż), na niej wylewka ok. 5 cm. Bez niej podłoga na ławach byłaby największym mostkiem cieplnym w domu.

Izolacja płyty fundamentowej

W płycie izolacja termiczna leży pod całym budynkiem, więc łatwiej utrzymać jej ciągłość. Nie oznacza to, że płyta automatycznie eliminuje mostki cieplne - kluczowy jest detal krawędzi, gdzie styka się płyta, izolacja obwodowa i ocieplenie ściany. Dobrze rozwiązany cokół przy ławach daje porównywalny efekt. Wymaganie prawne dla podłogi na gruncie w pomieszczeniach ogrzewanych to współczynnik przenikania ciepła U ≤ 0,30 W/(m²·K) - tyle samo w dawnych warunkach technicznych (stosowanych w okresie przejściowym z art. 102a Prawa budowlanego) i w projekcie nowych. Więcej o przepisach: warunki techniczne 2026.

XPS czy EPS pod fundament

Pod płytą i na ścianach fundamentowych stosujemy XPS. Polistyren ekstrudowany ma zamkniętą strukturę komórek, dlatego chłonie znacznie mniej wody niż styropian EPS i lepiej znosi długotrwały nacisk domu. Przy wyborze konkretnego produktu liczy się nie tylko grubość, ale deklarowana wytrzymałość na ściskanie i dopuszczenie producenta do stosowania pod fundamentami. EPS sprawdza się w izolacji posadzki wewnątrz budynku przy ławach, gdzie nie ma kontaktu z wodą gruntową. Koszty ocieplenia całego domu: koszt ocieplenia domu 2026.

Jak budujemy fundament - etapy i odbiory

Na budowie w Mikołowie od wykopu do wylania ciepłej płyty minęły około 3 tygodnie. Kolejność prac przy płycie wygląda u nas tak:

  • Badania podłoża i projekt. Badania geotechniczne organizujemy i koordynujemy z uprawnionym geotechnikiem. Na ich podstawie konstruktor dobiera fundament.
  • Wytyczenie i wykop. Geodeta wytycza budynek, koparka zdejmuje humus i wykonuje wykop do poziomu z projektu.
  • Odbiór dna wykopu. Grunt rodzimy porównujemy z opinią geotechniczną. Jeśli odbiega od założeń, wymieniamy go przed podbudową.
  • Przyłącza pod płytą. Kanalizację podposadzkową układamy przed izolacją i zbrojeniem. Późniejsze kucie zalanej płyty to koszt i ryzyko mostka termicznego.
  • Podbudowa. Kruszywo zagęszczane warstwami, każda kontrolowana. Zagęszczenie sprawdza się zgodnie z wymaganiami projektu.
  • Izolacja. XPS pod płytą, przy wannie także na obwodzie, i folia.
  • Zbrojenie i jego odbiór. Dwie siatki ze stali B500SP. Przed betonowaniem sprawdzamy rozstaw prętów, otulinę, dystanse i przepusty instalacyjne.
  • Betonowanie w jednym dniu. Płytę wylewamy bez przerwy roboczej, z pompą i wibratorami wgłębnymi. Ciągłość betonowania pomaga, ale nie zastępuje dobrego podłoża, betonu zgodnego z projektem i pielęgnacji.
  • Pielęgnacja betonu. Przez pierwsze dni beton musi być chroniony przed zbyt szybkim wysychaniem i mrozem. Murowanie ścian zaczynamy, gdy beton osiągnie parametry wskazane przez konstruktora.

Lista odbiorów przed zakryciem kolejnej warstwy: dno wykopu i grunt rodzimy, zagęszczenie podbudowy, rzędne i wymiary, izolacje i ich połączenia, przepusty instalacyjne, zbrojenie z otuliną i dystansami, dziennik betonowania i pielęgnacji. Każdy z tych elementów znika pod następną warstwą, więc sprawdza się go wcześniej, nie po fakcie. Odbiory prowadzi kierownik budowy - więcej o jego roli: ile kosztuje kierownik budowy.

Najczęstsze błędy przy fundamentach

  • Wybór fundamentu bez opinii geotechnicznej. Decyzja „płyta, bo sąsiad ma płytę” pomija to, że dwie sąsiednie działki mogą mieć zupełnie inny grunt i poziom wody.
  • Porównywanie cen na różnych zakresach. Cena płyty zestawiona z ceną samych ław, bez ścian fundamentowych i podłogi na gruncie, daje fałszywy obraz.
  • Niedostateczne zagęszczenie podbudowy. Podbudowa zagęszczona jednorazowo zamiast warstwami osiada pod ciężarem domu, a płyta pęka.
  • Instalacje układane po fakcie. Zapomniany przepust pod płytą oznacza kucie betonu, przecinanie zbrojenia i mostek termiczny.
  • Folia kubełkowa zamiast hydroizolacji. Folia chroni izolację, ale nie zatrzymuje wody. Bez masy bitumicznej lub innej hydroizolacji ściana fundamentowa nasiąka.
  • Przerwa w ociepleniu na cokole. Brak połączenia XPS fundamentu z ociepleniem ściany tworzy mostek cieplny wzdłuż całego obwodu domu.
  • Betonowanie z przerwą lub w mróz bez zabezpieczenia. Przerwa robocza w płycie to słabsza strefa, a beton zamrożony w pierwszych dniach traci wytrzymałość.
Płyta czy ławy na konkretnej działce?

Umów bezpłatną konsultację

Bezpłatna konsultacja z inżynierem: omawiamy działkę, kategorię terenu górniczego, projekt i budżet. Badania geotechniczne organizujemy i koordynujemy, a fundament dobiera konstruktor na ich podstawie.

Sprawdź

Sama konstrukcja płyty jest zwykle droższa niż same ławy, ale płyta zastępuje też ściany fundamentowe i podłogę na gruncie. Porównywać trzeba cały stan zero, który w 2026 roku na Śląsku kosztuje 800-1 200 zł/m² netto powierzchni domu. Na nośnym gruncie bez wody ławy często wychodzą taniej, na słabym gruncie i terenach górniczych różnica zwykle się zaciera.

Przy widełkach stanu zero 800-1 200 zł/m² netto: dom 100 m² to 80-120 tys. zł netto, 120 m² to 96-144 tys. zł netto, a 150 m² to 120-180 tys. zł netto (październik 2026, Śląsk, standardowe warunki gruntowe). Teren górniczy, wysoka woda i trudny dojazd podnoszą koszt fundamentu zwykle o 15-25%.

Płyta: grunt słaby lub niejednorodny, wysoka woda gruntowa (płytkie posadowienie), teren szkód górniczych, ogrzewanie podłogowe. Ławy: grunt nośny i jednorodny, działka ze spadkiem, dom z piwnicą. Decyzję podejmuje konstruktor na podstawie opinii geotechnicznej, która jest obowiązkowa dla każdego budynku.

Tak, jak każdy fundament. Rozporządzenie w sprawie geotechnicznych warunków posadawiania (Dz.U. 2012 poz. 463, § 7 ust. 1) wymaga opinii geotechnicznej dla obiektów wszystkich kategorii geotechnicznych, a projekt budowlany musi zawierać opinię i informację o sposobie posadowienia. Na terenach szkód górniczych dochodzi pełna dokumentacja podłoża właściwa dla trzeciej kategorii geotechnicznej.

Od dołu: grunt rodzimy, podbudowa z kruszywa zagęszczana warstwami, izolacja termiczna XPS (w wannie XPS także na obwodzie), folia, płyta żelbetowa zbrojona górą i dołem, a na niej warstwy podłogi (wylewka, ewentualnie z ogrzewaniem podłogowym, i okładzina). Położenie hydroizolacji i grubości warstw określa projekt.

Tak. Ocieplenie ściany fundamentowej (u nas XPS 15 cm) łączy się z ociepleniem ściany parteru, żeby nie powstał mostek cieplny na cokole. Osobno ociepla się podłogę na gruncie - min. 15 cm EPS lub XPS - bo przy ławach to ona odpowiada za izolację od gruntu.

Pod płytę stosujemy XPS: ma zamkniętą strukturę komórek, bardzo niską nasiąkliwość i wysoką wytrzymałość na ściskanie, a leży w gruncie i niesie cały dom. Przy wyborze produktu liczy się deklarowana wytrzymałość na ściskanie i dopuszczenie producenta do stosowania pod fundamentami, nie tylko grubość.

Często tak - pracuje jak sztywna tarcza i lepiej przenosi nierównomierne osiadania. Ale sama płyta nie zabezpiecza domu przed szkodami górniczymi: decyduje projekt konstrukcji dla konkretnej działki (zbrojenie, dylatacje, sztywność budynku, zabezpieczenie instalacji). Budowaliśmy na płycie w III i IV kategorii górniczej - w Halembie i Mikołowie.

Tak, ciepła płyta to dobra baza pod ogrzewanie podłogowe, bo izolacja pod płytą ogranicza ucieczkę ciepła w grunt. Rury ogrzewania układa się w wylewce na płycie, a nie w samej konstrukcji płyty. Rozkład pomieszczeń i instalacji trzeba ustalić przed betonowaniem, bo przepusty w płycie wykonuje się wcześniej.

Na naszej budowie w Mikołowie od wykopu do wylania płyty minęły około 3 tygodnie, a samo betonowanie odbyło się w jednym dniu. Murowanie zaczyna się, gdy beton osiągnie parametry wskazane przez konstruktora, a do tego czasu beton się pielęgnuje. Harmonogram całej budowy: ile trwa budowa domu.

Wyceń budowę domu w kalkulatorzeUmów bezpłatną konsultację z inżynierem

“Pytanie „płyta czy ławy” zadaje się zwykle za wcześnie. Najpierw trzeba wiedzieć, na jakim gruncie stanie dom, czy pod działką pracuje kopalnia i gdzie jest woda. Dopiero wtedy wybór fundamentu staje się prosty, a porównanie cen uczciwe.”
