Mapa do celów projektowych 2026 - cena, kto wykonuje, ile ważna, jak zamówić

Mapa do celów projektowych to opracowanie geodezyjne, które jest podstawą projektu budowlanego i wniosku o pozwolenie na budowę. Wykonuje ją geodeta z uprawnieniami zawodowymi 1 lub 2 (art. 43 ustawy z 17 maja 1989 r. Prawo geodezyjne i kartograficzne). Cena w 2026 r. wynosi 800-2 500 zł netto dla domu jednorodzinnego, realny czas realizacji: 2-6 tygodni. Nie ma formalnego terminu ważności - mapa jest ważna dopóki odzwierciedla aktualny stan terenu (Wyrok NSA z 10 stycznia 2018 r., II OSK 909/14).

Piszemy to z perspektywy generalnego wykonawcy CoreLTB, który co roku organizuje kompletny pakiet dokumentacji dla klientów budujących dom na Śląsku - od wniosku o warunki zabudowy przez mapę do celów projektowych, projekt architektoniczno-budowlany, aż po pozwolenie na budowę. Ten artykuł pokazuje różnicę między mapą zasadniczą a mapą do celów projektowych (najczęściej mylone pojęcia), realne widełki cenowe per województwo, dokładny zakres opracowania wg rozporządzenia oraz 5 błędów, przez które trzeba zamawiać mapę drugi raz.

Kluczowa różnica: mapa zasadnicza to dokument urzędowy z PODGiK (30-80 zł, do wniosku WZ), mapa do celów projektowych to opracowanie geodety (800-2 500 zł, do projektu i pozwolenia). Nie da się jednej zastąpić drugą - potrzebujesz obu, ale na różnych etapach procesu inwestycyjnego. Szczegóły w §2.

Co to jest mapa do celów projektowych i po co ci potrzebna

Mapa do celów projektowych to specjalne opracowanie kartograficzne przygotowane przez uprawnionego geodetę na podstawie aktualnych danych z Państwowego Zasobu Geodezyjnego i Kartograficznego (PZGiK) uzupełnionych o wynik pomiarów terenowych. Podstawą jej wykonania jest kopia mapy zasadniczej lub - jeśli teren nie ma mapy zasadniczej - mapy ewidencyjnej. Do tego geodeta wykonuje pomiary sytuacyjno-wysokościowe, sprawdza aktualność danych PZGiK i nanosi wszystkie istotne elementy terenu.

Mapa jest obowiązkowym załącznikiem projektu budowlanego, który dołączasz do wniosku o pozwolenie na budowę. Bez niej nie da się złożyć wniosku - projektant nie ma na czym rysować, urząd nie ma jak zweryfikować parametrów inwestycji, kierownik budowy nie ma podstawy do tyczenia obiektu.

Kiedy jej NIE potrzebujesz: dla budowy zwykłego domu do 70 m² w trybie zgłoszenia (bez pozwolenia) mapa nie jest wymagana. W praktyce jednak większość projektów gotowych domów jednorodzinnych wymaga adaptacji, a adaptacja wymaga mapy - więc dla klasycznej budowy domu 100-200 m² z kredytem hipotecznym mapa jest praktycznie zawsze potrzebna.

Mapa zasadnicza vs mapa do celów projektowych - kluczowa różnica

To najczęściej mylone pojęcia w procesie inwestycyjnym. Klient słyszy „mapa" w gminie i w biurze projektowym - myśli że chodzi o to samo. Nie chodzi.

Mapa zasadnicza vs mapa do celów projektowych - porównanie
CechaMapa zasadniczaMapa do celów projektowych
Kto wykonujePODGiK (urząd)Geodeta z uprawnieniami 1 lub 2
Koszt30-80 zł800-2 500 zł netto
Czas3-10 dni2-6 tygodni
Skala1:500 lub 1:10001:500 (typowo)
Do czegoWniosek o WZ, dokumenty urzędoweProjekt budowlany, pozwolenie na budowę
Podstawa prawnaRozp. z 23.07.2021 (BDOT + mapa zasadnicza)Rozp. z 18.08.2020 (Dz.U. 2020 poz. 1429), §§ 30-33
Zawiera pomiary geodetyNie (tylko dane PZGiK)Tak - aktualne pomiary terenu
Klauzula urzędowaTak (pieczątka PODGiK)Tak (klauzula geodety + PODGiK)

Częsty błąd inwestora: zamówienie samej mapy zasadniczej i próba przekazania jej projektantowi jako podkład do projektu. Nie zadziała - projekt architektoniczno-budowlany musi być wykonany na mapie do celów projektowych, która zawiera aktualne pomiary. Mapę zasadniczą przydzielasz do wniosku o WZ, mapę do celów projektowych do projektu i pozwolenia. To dwa różne etapy procesu.

Kto może wykonać mapę do celów projektowych

Tylko geodeta uprawniony - konkretnie z uprawnieniami zawodowymi w dziedzinie geodezji i kartografii w zakresie 1 (geodezyjne pomiary sytuacyjno-wysokościowe, realizacyjne i inwentaryzacyjne) lub 2 (rozgraniczanie i podziały nieruchomości). Podstawa: art. 43 ustawy z 17 maja 1989 r. Prawo geodezyjne i kartograficzne.

Uprawnienia geodezyjne wydaje Główny Geodeta Kraju - lista uprawnionych jest jawna i publiczna. Sprawdzisz każdego geodetę pod jego imieniem i nazwiskiem w rejestrze na stronie gugik.gov.pl. Uwaga: sam „geodeta" bez uprawnień 1 lub 2 (np. tylko z uprawnieniami 4 - geodezyjna obsługa inwestycji) NIE MOŻE wykonać mapy do celów projektowych - podpisany dokument będzie odrzucony przez urząd.

Mapę podpisuje kierownik prac geodezyjnych własnoręcznie, a w wersji elektronicznej - kwalifikowanym podpisem elektronicznym, podpisem osobistym lub podpisem zaufanym. Bez podpisu mapa jest nieważna.

Co zawiera mapa do celów projektowych

Dokładny zakres opracowania określa rozporządzenie Ministra Rozwoju z 18 sierpnia 2020 r. w sprawie standardów technicznych wykonywania geodezyjnych pomiarów sytuacyjnych i wysokościowych (Dz.U. 2020 poz. 1429), Rozdział 6 §§ 30-33. Standard mapy obejmuje:

  • Granice działki i sąsiednich działek - zaktualizowane wg ewidencji gruntów i budynków (EGiB)
  • Ukształtowanie terenu - rzędne wysokościowe punktów charakterystycznych (narożniki działki, wysokie i niskie punkty), warstwice
  • Istniejąca zabudowa na działce i w sąsiedztwie (typowo w promieniu 20-50 m od granicy inwestycji)
  • Sieci uzbrojenia terenu (GESUT) - wodociąg, kanalizacja sanitarna i deszczowa, sieć gazowa, elektryczna, telekomunikacyjna, ciepłownicza - z rzędnymi i średnicami
  • Elementy zagospodarowania - drogi, ogrodzenia, place, chodniki, zieleń wysoka (drzewa >3 m)
  • Klauzula urzędowa PODGiK potwierdzająca zgodność z zasobem geodezyjnym
  • Identyfikatory ewidencyjne - numer obrębu, numery działek, numer księgi wieczystej

Standardowa skala mapy dla domu jednorodzinnego to 1:500 (jeden centymetr na mapie odpowiada 5 metrom w terenie). Dla większych opracowań (osiedla, infrastruktura liniowa) stosuje się skalę 1:1000.

Obszar mapy: geodeta obejmuje pomiarami tzw. strefę oddziaływania inwestycji - działkę inwestora plus pas terenu wokół (typowo 20-30 m). W praktyce dla domu 120 m² na działce 800-1000 m² wystarczy pomiar samej działki i pasa 10-20 m wokół. Większa strefa oznacza wyższy koszt.

Nie chcesz sam organizować geodety, projektanta i uzgodnień?

Bezpłatna analiza działki - kompletny plan procesu

Sprawdzimy status planistyczny Twojej działki (MPZP / plan ogólny / brak), potencjał zabudowy, ograniczenia i przygotujemy plan procesu inwestycyjnego - od WZ przez mapę i projekt do pozwolenia. Bezpłatnie, w 3-5 dni roboczych.

Sprawdź

Ile kosztuje mapa do celów projektowych w 2026 r.

Ile kosztuje mapa do celów projektowych? Widełki cenowe dla typowego domu jednorodzinnego 100-200 m² w 2026 r.: 800-2 500 zł netto. Cena zależy głównie od trzech czynników: powierzchni działki, gęstości sieci uzbrojenia w okolicy oraz województwa (koszt geodety w Warszawie i Krakowie jest wyższy niż na Śląsku).

Widełki cenowe mapy do celów projektowych - dom jednorodzinny do 200 m², 2026
RegionCena nettoUwagi
Śląskie (nasze konto)800-1 800 złKonkurencyjny rynek geodetów, tereny górnicze +10-15%
Małopolskie (Kraków)1 000-2 200 złWyższe stawki geodetów, gęste uzbrojenie w mieście
Mazowieckie (Warszawa i okolice)1 200-2 500 złNajwyższe stawki geodetów w kraju
Wielkopolskie (Poznań)1 000-2 000 złStandardowe stawki
Dolnośląskie (Wrocław)1 000-2 000 złStandardowe stawki
Pozostałe województwa800-1 800 złWidełki zależne od miasta wojewódzkiego

Dodatkowe koszty poza standardem: dla dużych działek (>2000 m²) lub inwestycji liniowych (przyłącza >200 m) cena rośnie proporcjonalnie do obszaru. Dla terenów zurbanizowanych z gęstą siecią uzbrojenia (bloki, tereny przemysłowe) doliczysz 20-40% za większy nakład pomiarów. Dla działek z zabudową do zinwentaryzowania - dodatkowe 300-800 zł.

Ile trwa wykonanie mapy do celów projektowych

Realny czas wykonania w 2026 r.: 2-6 tygodni. Największa część czasu to pobranie i weryfikacja danych z PZGiK oraz oczekiwanie na klauzulę urzędową PODGiK po zakończeniu pomiarów.

Etapy procesu wykonania mapy do celów projektowych
EtapKto wykonujeCzas
Zgłoszenie prac geodezyjnych do PODGiKGeodeta1-3 dni
Pobranie i weryfikacja danych PZGiK (EGiB, GESUT, PRPOG)Geodeta1-5 dni
Pomiary terenowe (sytuacja, wysokości, sieci)Geodeta1-3 dni
Opracowanie kameralne (rysowanie mapy)Geodeta3-7 dni
Wgranie do PZGiK i uzyskanie klauzuli urzędowejPODGiK5-14 dni
Wydanie mapy klientowiGeodeta1-3 dni

Co przyspiesza: pełne zgłoszenie z konkretnymi celami inwestycji (pozwala geodecie od razu określić strefę oddziaływania), dostęp do działki bez przeszkód (nieodgrodzona, dostępna dla pomiarów), aktualne dane PZGiK w twoim powiecie (starsze bazy = więcej weryfikacji).

Co spowalnia: pomiary zimą (śnieg zakrywa punkty pomiarowe), odległe działki (dojazd geodety zwiększa koszt i czas), obciążenie PODGiK (letnie miesiące = kolejka na klauzulę urzędową), problemy z granicami (jeśli granice na EGiB nie zgadzają się z terenem, potrzebne rozgraniczenie - dodatkowe 2-4 miesiące).

Jak zamówić mapę do celów projektowych - checklist krok po kroku

  • 1. Ustal cel inwestycji - dom jednorodzinny, przyłącza, ogrodzenie, wjazd. Cel wpływa na strefę oddziaływania (mniejsza strefa = niższa cena).
  • 2. Sprawdź granice działki w Ewidencji Gruntów i Budynków (geoportal.gov.pl). Jeśli granice są niepewne lub sporne - najpierw rozgraniczenie, potem mapa.
  • 3. Znajdź uprawnionego geodetę - lista w rejestrze GUGiK. Weź 2-3 oferty (ceny się mocno różnią). Sprawdź opinie i doświadczenie w Twoim powiecie.
  • 4. Zawrzyj umowę - określ jednoznacznie cel, obszar mapy, format wydania (papier + PDF + DWG), termin realizacji.
  • 5. Zapewnij geodecie dostęp do działki - jeśli ogrodzona, umów termin. Jeśli są przeszkody (drzewa, budynek), poinformuj wcześniej.
  • 6. Odbierz mapę - w wersji papierowej z klauzulą PODGiK, PDF (do projektanta) oraz DWG lub DXF (do CAD projektanta). Wersje elektroniczne z podpisem elektronicznym geodety mają taką samą moc prawną jak papier.

Format wydania mapy - poproś o KOMPLET: papier z klauzulą PODGiK (do wniosku o pozwolenie na budowę), PDF (do projektanta i banku), DWG lub DXF (do programu CAD projektanta). Niektórzy geodeci wystawiają dodatkowe kopie za dopłatą 50-150 zł - lepiej ustalić na starcie w umowie.

Ile jest ważna mapa do celów projektowych

Brak formalnego terminu ważności. Mapa do celów projektowych jest ważna dopóki odzwierciedla aktualny stan terenu - potwierdza to Wyrok NSA z 10 stycznia 2018 r., II OSK 909/14: „W przepisach prawa nie zdefiniowano pojęcia aktualnej mapy (...) Mapa jest aktualna tak długo, jak długo odzwierciedla obecny stan rzeczy istniejący na danym terenie". Podobnie Wyrok WSA w Gorzowie z 16 listopada 2023 r., II SA/Go 401/23.

W praktyce rynkowej stosuje się nieformalną zasadę: mapa jest praktycznie aktualna przez 6-12 miesięcy od wykonania, jeśli na terenie nie zaszły istotne zmiany. Dłużej niż rok - urząd może wezwać do aktualizacji, szczególnie gdy w międzyczasie doszło do nowych inwestycji sąsiednich lub zmian w GESUT (nowe przyłącza, przeniesienia sieci).

Kiedy mapa traci aktualność w sensie prawnym:

  • Nowa zabudowa w sąsiedztwie (do 50 m od granic Twojej działki)
  • Zmiany granic działki (podział, scalenie, rozgraniczenie)
  • Nowe przyłącza mediów w pasie technicznym
  • Zmiany ukształtowania terenu (nasypy, wykopy, roboty ziemne)
  • Zmiany zieleni wysokiej (wyciete/nowe drzewa >3 m)

Jeśli w ciągu roku od wykonania mapy zaszła którakolwiek z powyższych zmian, przed złożeniem projektu do urzędu warto poprosić geodetę o aktualizację (koszt 200-800 zł, czas 1-2 tygodnie) - tańsze niż odesłanie wniosku o pozwolenie na budowę do uzupełnienia.

Chcesz orientacyjnie wiedzieć, ile kosztuje cała budowa?

Kalkulator budowy domu 2026

Mapa i dokumentacja to 8 000-25 000 zł. Sama budowa - dużo więcej. Kalkulator liczy w 30 sekund: podajesz metraż, technologię i standard, dostajesz orientacyjny budżet SSO / SSZ / deweloperski / pod klucz. Bez zobowiązań.

Sprawdź

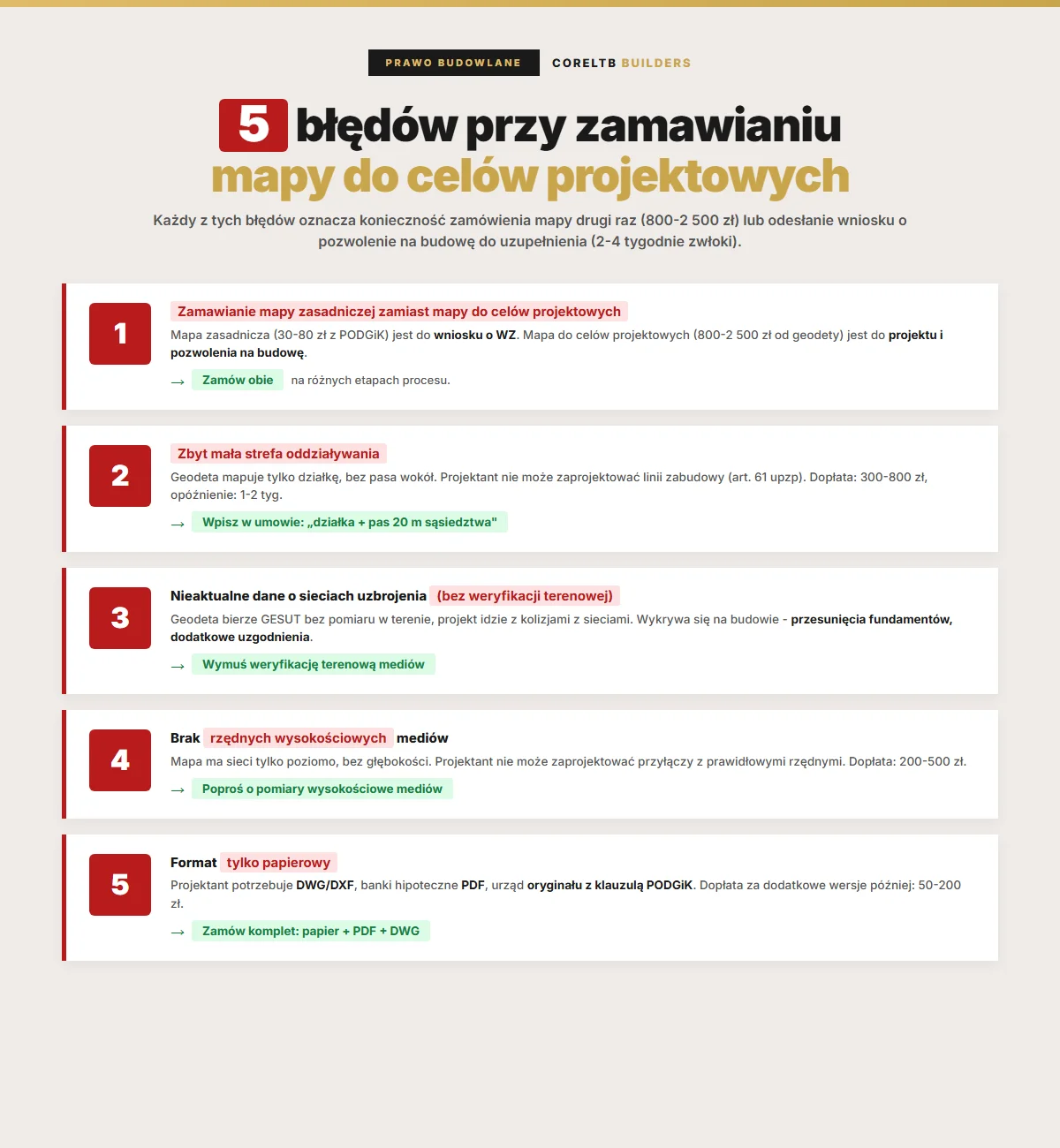

5 najczęstszych błędów przy zamawianiu mapy do celów projektowych

Z perspektywy generalnego wykonawcy - te błędy powodują konieczność zamówienia mapy drugi raz (dodatkowe 800-2 500 zł) lub odesłania wniosku o pozwolenie na budowę do uzupełnienia (kolejne 2-4 tygodnie zwłoki).

  • Zamawianie mapy zasadniczej zamiast mapy do celów projektowych. Klient słyszy „mapa" i idzie do PODGiK. Dostaje mapę zasadniczą za 30-80 zł, przekazuje projektantowi, ten odsyła: „to nie to, potrzebuję mapy do celów projektowych z pomiarami geodety". Strata 2 tygodni.
  • Zbyt mała strefa oddziaływania. Geodeta obejmuje pomiarami tylko działkę, bez pasa wokół. Projektant nie może zaprojektować linii zabudowy zgodnie z zasadą dobrego sąsiedztwa (art. 61 ustawy o planowaniu i zagospodarowaniu przestrzennym). Konieczność dozamówienia pomiarów sąsiedztwa: 300-800 zł, 1-2 tygodnie.
  • Nieaktualne dane o sieciach uzbrojenia. Geodeta bierze GESUT bez weryfikacji terenowej, a w międzyczasie doszły nowe przyłącza (kanalizacja, gaz). Projektant robi projekt zagospodarowania z kolizjami z sieciami. Wykrywa się dopiero na etapie budowy - przerywanie prac, przesunięcia fundamentów, dodatkowe uzgodnienia. Szkoda kilka do kilkunastu tysięcy złotych.
  • Brak rzędnych wysokościowych mediów. Mapa ma sieci uzbrojenia zaznaczone tylko poziomo, bez głębokości. Projektant nie może zaprojektować przyłączy z prawidłowymi rzędnymi. Konieczność dopomiaru wysokościowego: 200-500 zł, 1 tydzień.
  • Format tylko papierowy. Klient odbiera mapę tylko w wersji papierowej. Projektant potrzebuje pliku CAD (DWG/DXF), banki hipoteczne PDF, urząd oryginału z klauzulą. Konieczność zamówienia dodatkowych wersji: 50-200 zł.

Zabezpieczenie w umowie z geodetą: w zamówieniu wpisz jednoznacznie „mapa do celów projektowych z pomiarami sytuacyjno-wysokościowymi w skali 1:500, obejmująca działkę inwestycyjną plus pas 20 m sąsiedztwa, ze zaktualizowanym GESUT z pomiarami rzędnych mediów, wydana w wersji papierowej z klauzulą urzędową plus PDF i DWG". Taki opis eliminuje 90% problemów.

5 najczęstszych błędów przy zamawianiu mapy do celów projektowych: zamawianie mapy zasadniczej zamiast mapy do celów projektowych, zbyt mała strefa oddziaływania, nieaktualne dane sieci uzbrojenia, brak rzędnych wysokościowych mediów, format tylko papierowy. Infografika CoreLTB Builders.
5 błędów, przez które trzeba zamawiać mapę drugi raz (800-2 500 zł strata) lub odsyłać wniosek o pozwolenie na budowę do uzupełnienia (2-4 tygodnie zwłoki). Kliknij, aby otworzyć w pełnym rozmiarze.

Co po mapie - kolejność procedur do pozwolenia na budowę

Mapa do celów projektowych to środek procesu inwestycyjnego, nie początek ani koniec. Prawidłowa kolejność:

  • Krok 1 - Analiza działki i planowanie (MPZP / plan ogólny / brak): decyzja czy trzeba WZ - jeśli tak, składasz wniosek o warunki zabudowy z mapą zasadniczą.
  • Krok 2 - Warunki zabudowy: uzyskujesz decyzję WZ (2-6 miesięcy). Dopiero teraz masz zdefiniowane parametry inwestycji (funkcja, wysokość, pow. zabudowy, kąt dachu, PBC).
  • Krok 3 - Mapa do celów projektowych: zamawiasz u geodety (2-6 tygodni). Teraz projektant ma podkład do projektu.
  • Krok 4 - Projekt architektoniczno-budowlany: adaptacja projektu gotowego lub projekt indywidualny (3 tyg. - 4 miesiące).
  • Krok 5 - Uzgodnienia i warunki techniczne mediów: przyłącza wody, kanalizacji, gazu, prądu (2-6 tygodni równolegle z projektem).
  • Krok 6 - Wniosek o pozwolenie na budowę: składasz komplet dokumentów. Decyzja: 65 dni ustawowo, realnie 3-9 miesięcy w 2026 r.
  • Krok 7 - Uprawomocnienie decyzji: 14 dni od doręczenia. Możesz rozpocząć budowę.

Cały proces od zakupu działki do rozpoczęcia budowy zajmuje typowo 8-18 miesięcy. Największym marnotrawstwem czasu jest wykonywanie kroków w złej kolejności - np. zamawianie mapy przed uzyskaniem WZ (bo nie znasz jeszcze parametrów inwestycji), lub zamawianie projektu bez mapy (bo projektant nie ma podkładu).

Najczęstsze pytania - mapa do celów projektowych

Dla typowego domu jednorodzinnego 100-200 m² w 2026 r.: 800-2 500 zł netto. Na Śląsku widełki są niższe (800-1 800 zł), w Warszawie i okolicach wyższe (1 200-2 500 zł). Cena zależy od powierzchni działki, gęstości sieci uzbrojenia i wybranej strefy oddziaływania. Dla dużych działek (>2000 m²) i inwestycji z gęstym uzbrojeniem cena rośnie o 20-40%. Dla terenów górniczych na Śląsku dolicz +10-15% za dodatkowe pomiary rzędnych.

Tylko geodeta z uprawnieniami zawodowymi 1 lub 2 (podstawa: art. 43 ustawy z 17 maja 1989 r. Prawo geodezyjne i kartograficzne). Uprawnienia wydaje Główny Geodeta Kraju - lista jest jawna i sprawdzisz każdego geodetę na stronie gugik.gov.pl. Geodeta bez uprawnień 1 lub 2 (np. tylko z uprawnieniami 4) nie może wykonać mapy do celów projektowych - podpisany dokument zostanie odrzucony przez urząd.

Realny czas w 2026 r.: 2-6 tygodni. Rozbicie: zgłoszenie prac geodezyjnych do PODGiK (1-3 dni) + pobranie danych PZGiK (1-5 dni) + pomiary terenowe (1-3 dni) + opracowanie kameralne rysunku (3-7 dni) + oczekiwanie na klauzulę urzędową PODGiK (5-14 dni) + wydanie klientowi (1-3 dni). Zimą i w letnie miesiące urlopowe czas może się wydłużyć.

Brak formalnego terminu ważności - mapa jest ważna dopóki odzwierciedla aktualny stan terenu (Wyrok NSA z 10 stycznia 2018 r., II OSK 909/14; Wyrok WSA Gorzów z 16 listopada 2023 r., II SA/Go 401/23). W praktyce rynkowej stosuje się nieformalną zasadę: mapa jest praktycznie aktualna przez 6-12 miesięcy. Dłużej - urząd może wezwać do aktualizacji, jeśli w międzyczasie doszło do zmian w otoczeniu (nowe budowy, przyłącza, zmiany granic).

Mapa zasadnicza to urzędowy dokument z PODGiK (30-80 zł, 3-10 dni) zawierający dane z Państwowego Zasobu Geodezyjnego - używany do wniosku o warunki zabudowy i innych spraw urzędowych. Mapa do celów projektowych to opracowanie geodety uprawnionego (800-2 500 zł, 2-6 tygodni) na podstawie mapy zasadniczej PLUS aktualne pomiary terenowe - używana do projektu budowlanego i wniosku o pozwolenie na budowę. Nie da się jednej zastąpić drugą - potrzebujesz obu, ale na różnych etapach procesu.

U geodety uprawnionego (nie w PODGiK). Krok po kroku: (1) sprawdź listę uprawnionych geodetów na stronie GUGiK, (2) weź 2-3 oferty (ceny mocno się różnią), (3) zawrzyj umowę z jednoznacznym opisem zakresu, (4) zapewnij dostęp do działki, (5) odbierz mapę w wersji papierowej z klauzulą PODGiK plus PDF plus DWG. Cały proces trwa 2-6 tygodni.

Do wniosku o pozwolenie na budowę domu jednorodzinnego - tak, praktycznie zawsze. Nie jest wymagana tylko dla domów do 70 m² budowanych w trybie zgłoszenia bez pozwolenia. Ale w praktyce większość projektów gotowych wymaga adaptacji, a adaptacja wymaga mapy - więc dla klasycznej budowy domu 100-200 m² z kredytem hipotecznym mapa jest niezbędna. Bez niej projektant nie ma na czym pracować, urząd nie ma jak zweryfikować parametrów inwestycji, kierownik budowy nie ma podstawy do tyczenia.

Standardowo 1:500 (jeden centymetr na mapie = 5 metrów w terenie) dla domów jednorodzinnych. Dla większych opracowań (osiedla, sieci liniowe, tereny przemysłowe) stosuje się skalę 1:1000. Skala wpływa na szczegółowość - w skali 1:500 widać każdy element działki i sąsiedztwa, w 1:1000 obraz jest ogólniejszy ale obejmuje większy obszar.

Podsumowanie - jak przygotować się do zamówienia mapy

Trzy kluczowe działania przed zamówieniem mapy:

  • Uzyskaj najpierw decyzję WZ (jeśli działka nie jest w MPZP) - dopiero potem mapa. Bez WZ nie znasz parametrów inwestycji, geodeta nie może określić właściwej strefy oddziaływania.
  • Weź 2-3 oferty od uprawnionych geodetów z rejestru GUGiK. Ceny mocno się różnią (nawet 3× dla tej samej działki). Sprawdź doświadczenie geodety w Twoim powiecie.
  • Zamów kompletny format wydania - papier z klauzulą PODGiK, PDF, DWG lub DXF. Format tylko papierowy oznacza dopłatę za dodatkowe wersje 50-200 zł później.

Jeśli chcesz zaoszczędzić 2-3 miesiące na organizacji procesu inwestycyjnego - to jest usługa, którą wykonujemy jako generalny wykonawca. Zamów bezpłatną analizę działki: sprawdzimy status planistyczny, potencjał zabudowy, ograniczenia i przygotujemy plan procesu od WZ przez mapę i projekt do pozwolenia. Wynik dostajesz w 3-5 dni roboczych. Jeśli działka daje sens, przechodzimy do wyceny budowy i harmonogramu, obejmując także organizację geodety, projektanta i uzgodnień.
