Budowa domu 200 m² w Zabrzu - krok po kroku
Realizacja domu 200 m² od fundamentow po instalacje — zdjecia z kazdego etapu, eksperckie komentarze do technologii i materialy. Technologia: murowany — pustaki ceramiczne szlifowane 24,5 cm.
Etap 1: Fundamenty — ławy na bloczkach zalewowych
Budowa rozpoczęła się od wytyczenia geodezyjnego budynku i robót ziemnych. Grunt w tej części Zabrza okazał się stabilny — gliny pylaste o dobrej nośności, co potwierdziło badanie geotechniczne.

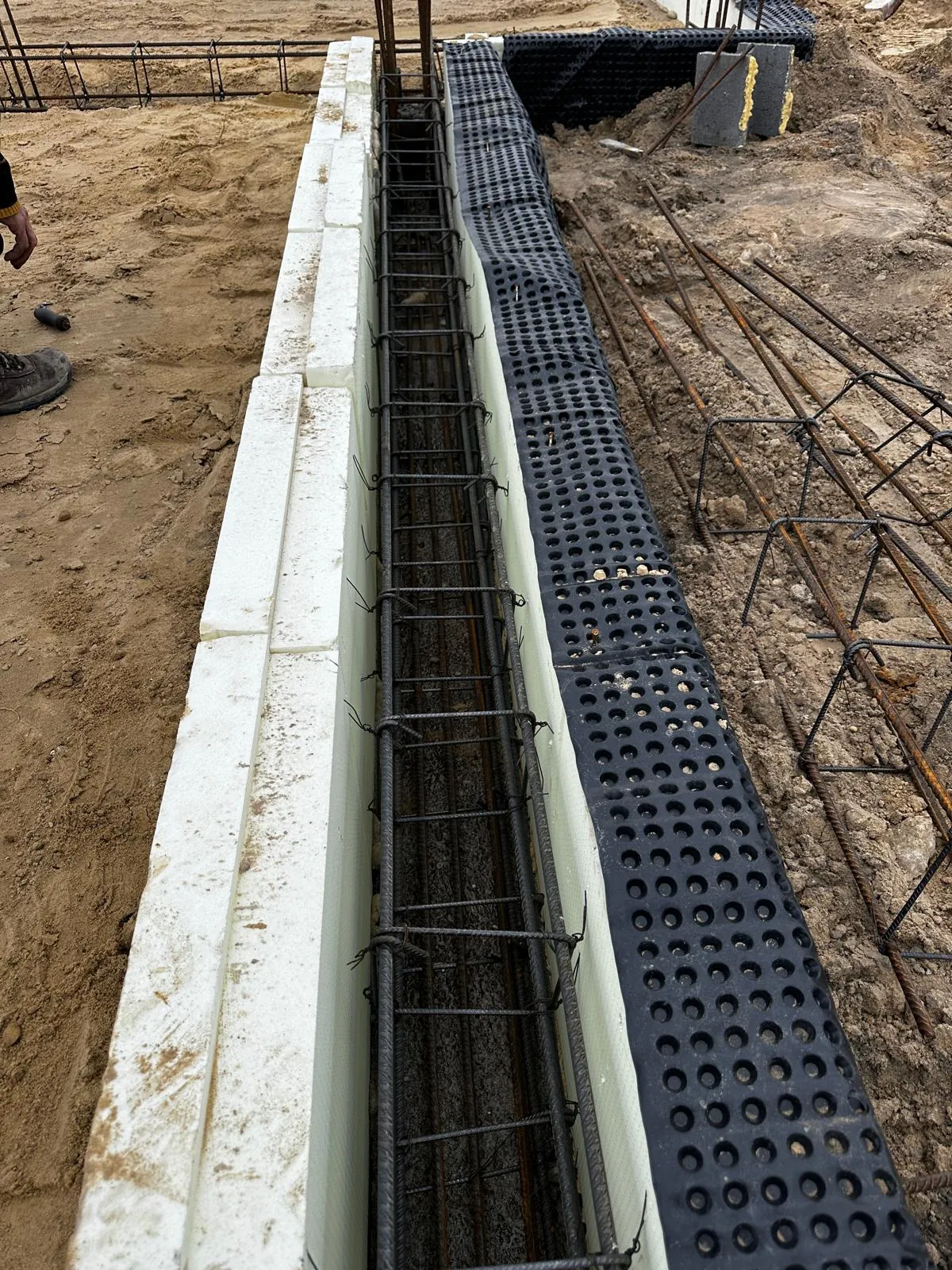

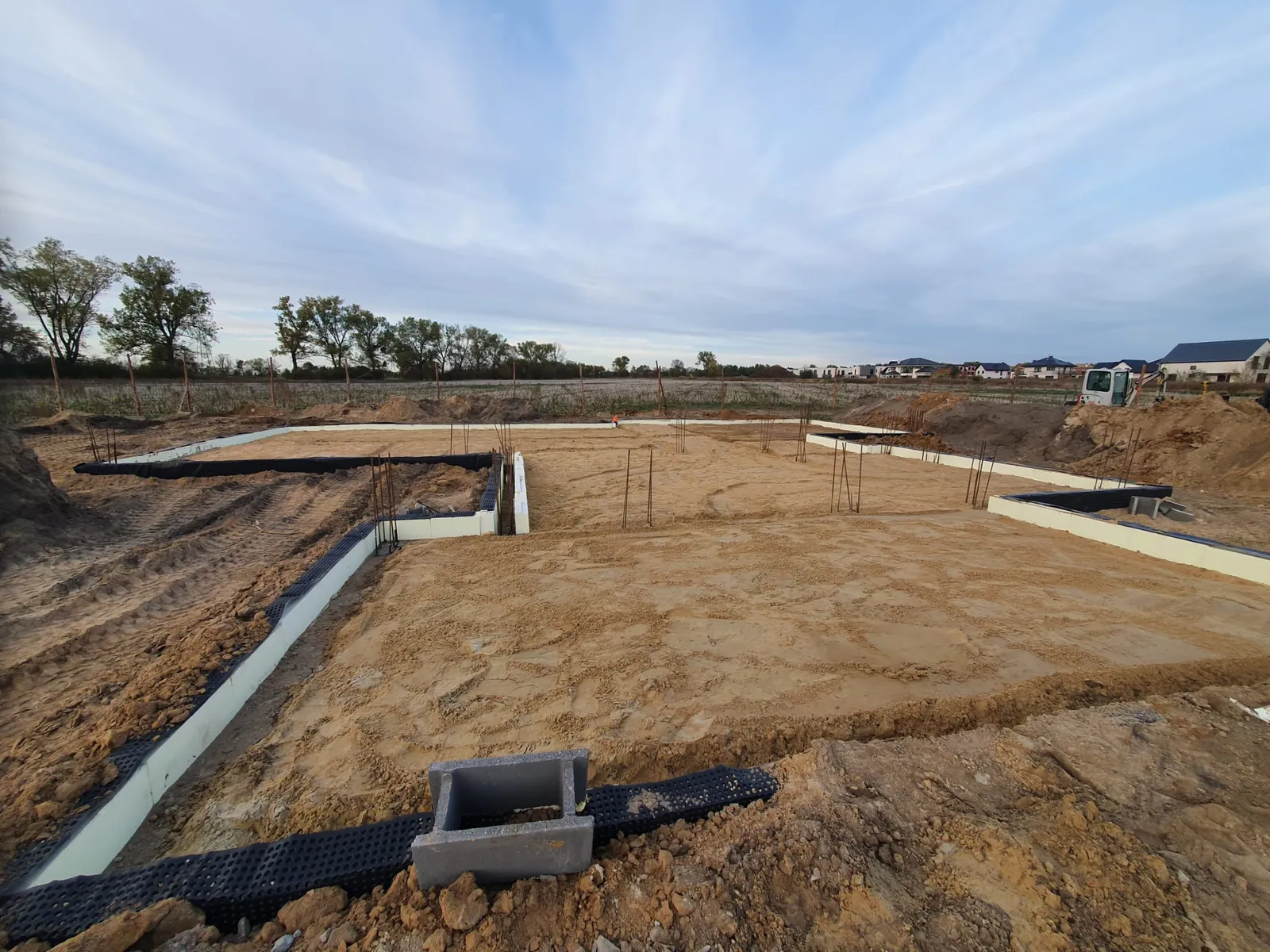

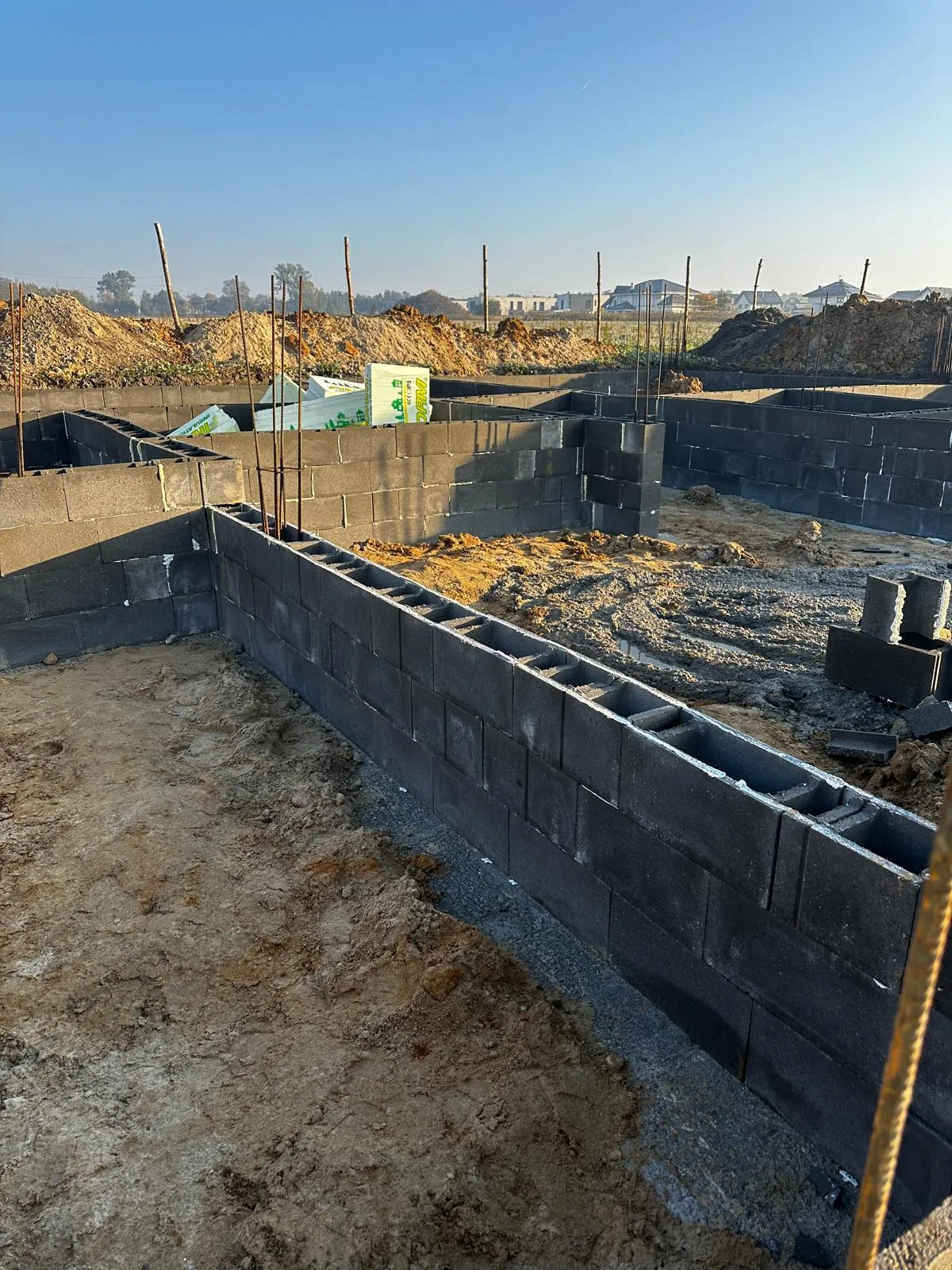

Ławy fundamentowe wykonano z bloczków zalewowych, zbrojonych stalą B500SP. Na ławach wylano ściany fundamentowe, które zaizolowano masą bitumiczną dwuskładnikową — rozwiązanie trwalsze od klasycznej emulsji jednoskładnikowej, odporne na pękanie przy osiadaniu gruntu.
Izolację termiczną fundamentów stanowi XPS 300 o grubości 15 cm — polistyren ekstrudowany o wysokiej wytrzymałości na ściskanie, niezbędny w strefie kontaktu z gruntem. Całość zabezpieczono folią kubełkową.
Masa bitumiczna dwuskładnikowa vs jednoskładnikowa
W tej realizacji zastosowaliśmy masę bitumiczną dwuskładnikową zamiast popularniejszej jednoskładnikowej. Różnica? Masa 2K (dwuskładnikowa) tworzy elastyczną, bezszwową powłokę odporną na pękanie — nawet przy mikro-osiadaniach fundamentu.
Jednoskładnikowe emulsje bitumiczne są tańsze, ale po wyschnięciu stają się kruche i mogą pękać w miejscach naprężeń. Przy domu 200 m² koszt różnicy to ok. 2 000–3 000 zł — niewielka cena za spokój na 50+ lat. Na terenach górniczych Śląska wymagania dotyczące fundamentów są jeszcze wyższe — więcej o tym w naszym artykule o płycie fundamentowej na terenach górniczych.
Typ fundamentu
Ławy na bloczkach zalewowych
Izolacja termiczna
XPS 300, 15 cm
Hydroizolacja
Masa bitumiczna 2K
Czas trwania
3 tygodnie
Etap 2: Ściany konstrukcyjne i działowe
Ściany nośne wymurowano z pustaków ceramicznych szlifowanych o grubości 24,5 cm — materiał łączony na cienką spoinę klejową (1–3 mm). Ceramika szlifowana zapewnia doskonałą akumulację cieplną, wysoką nośność na ściskanie i naturalną regulację wilgotności w pomieszczeniach.

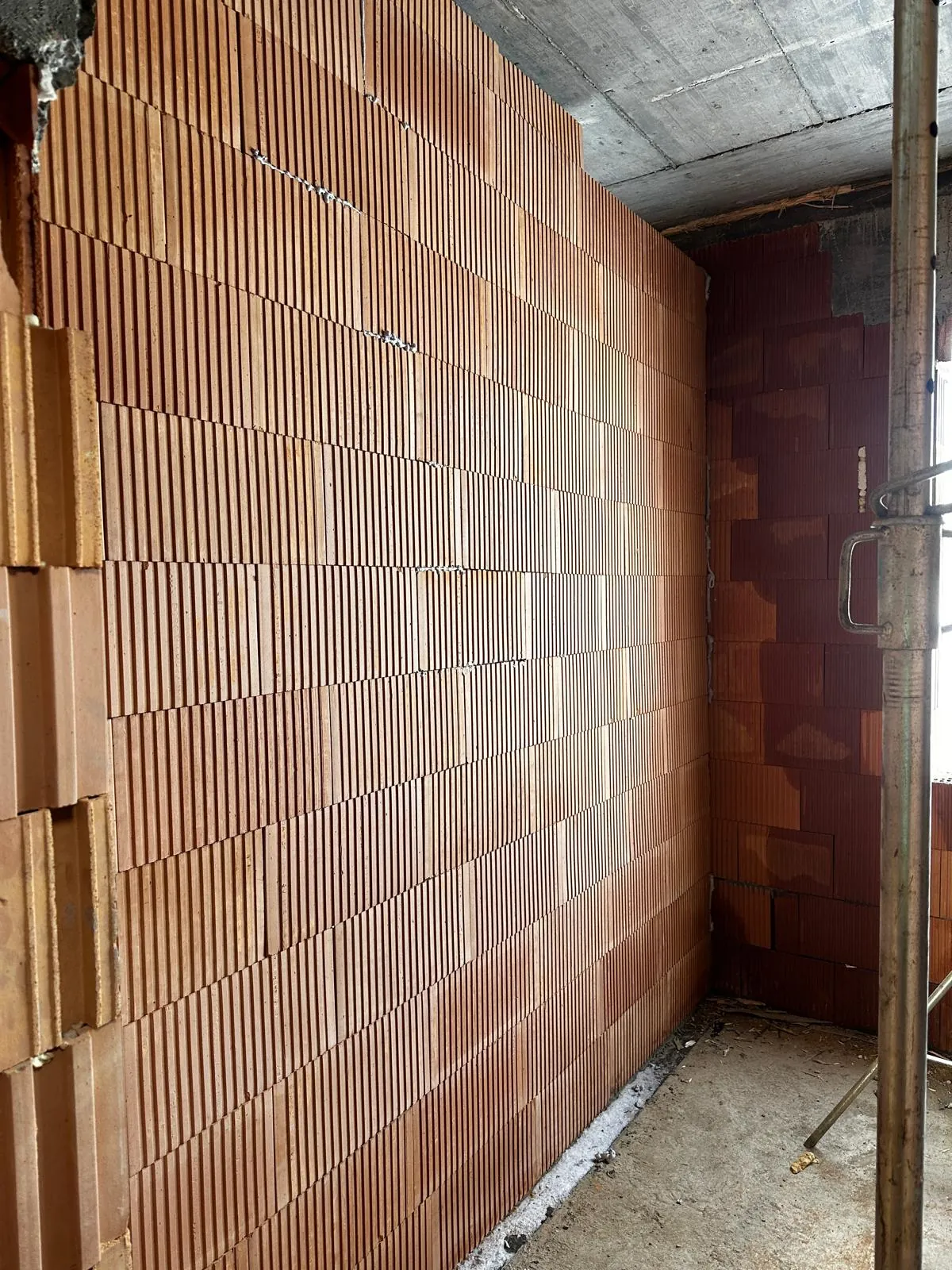

Ściany działowe wykonano również z pustaków ceramicznych szlifowanych o grubości 11,5 cm. To świadomy wybór — ceramika w ścianach działowych daje lepszą izolację akustyczną niż beton komórkowy (Rw 44 dB vs ~37 dB przy tej samej grubości).

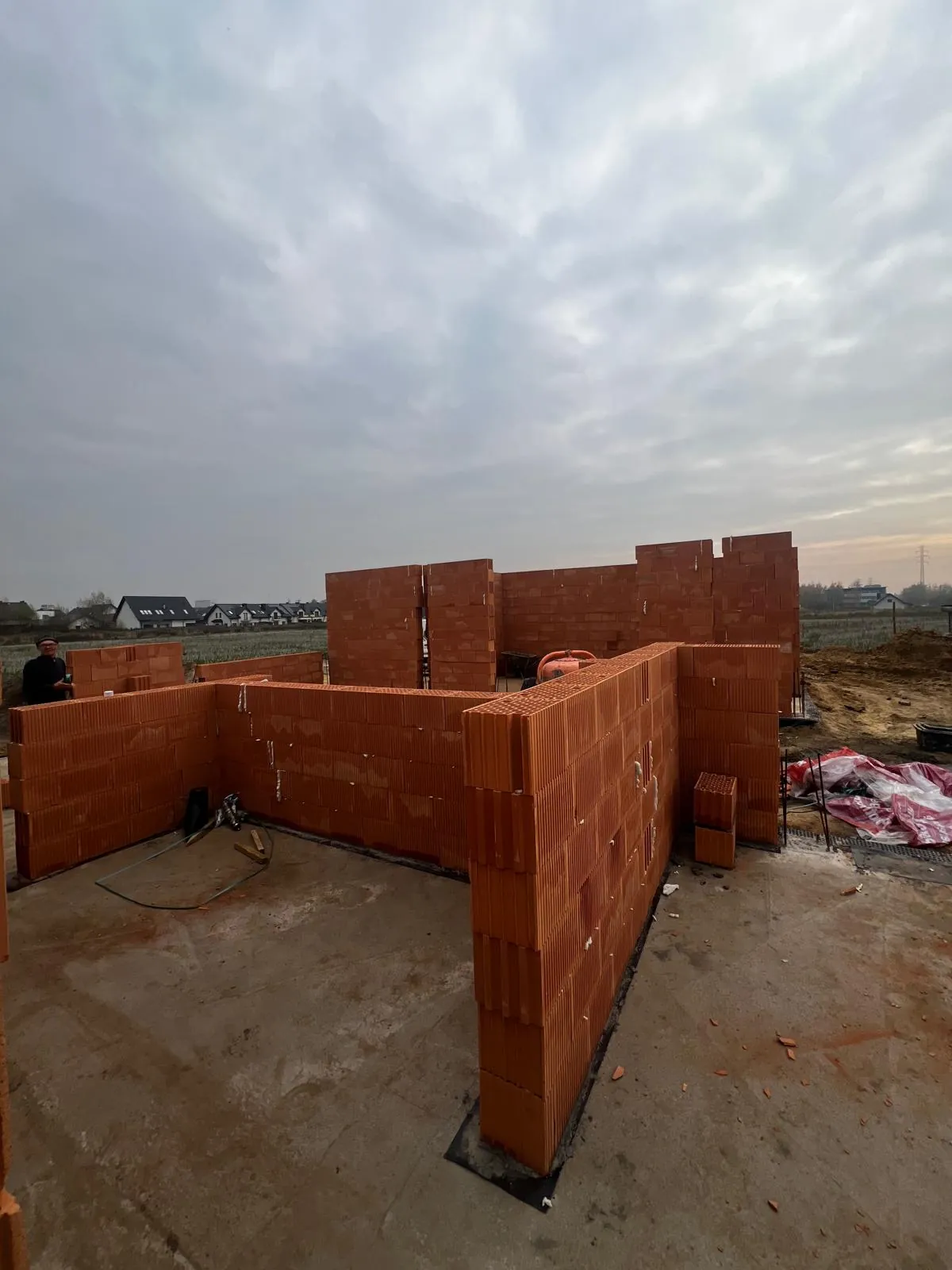

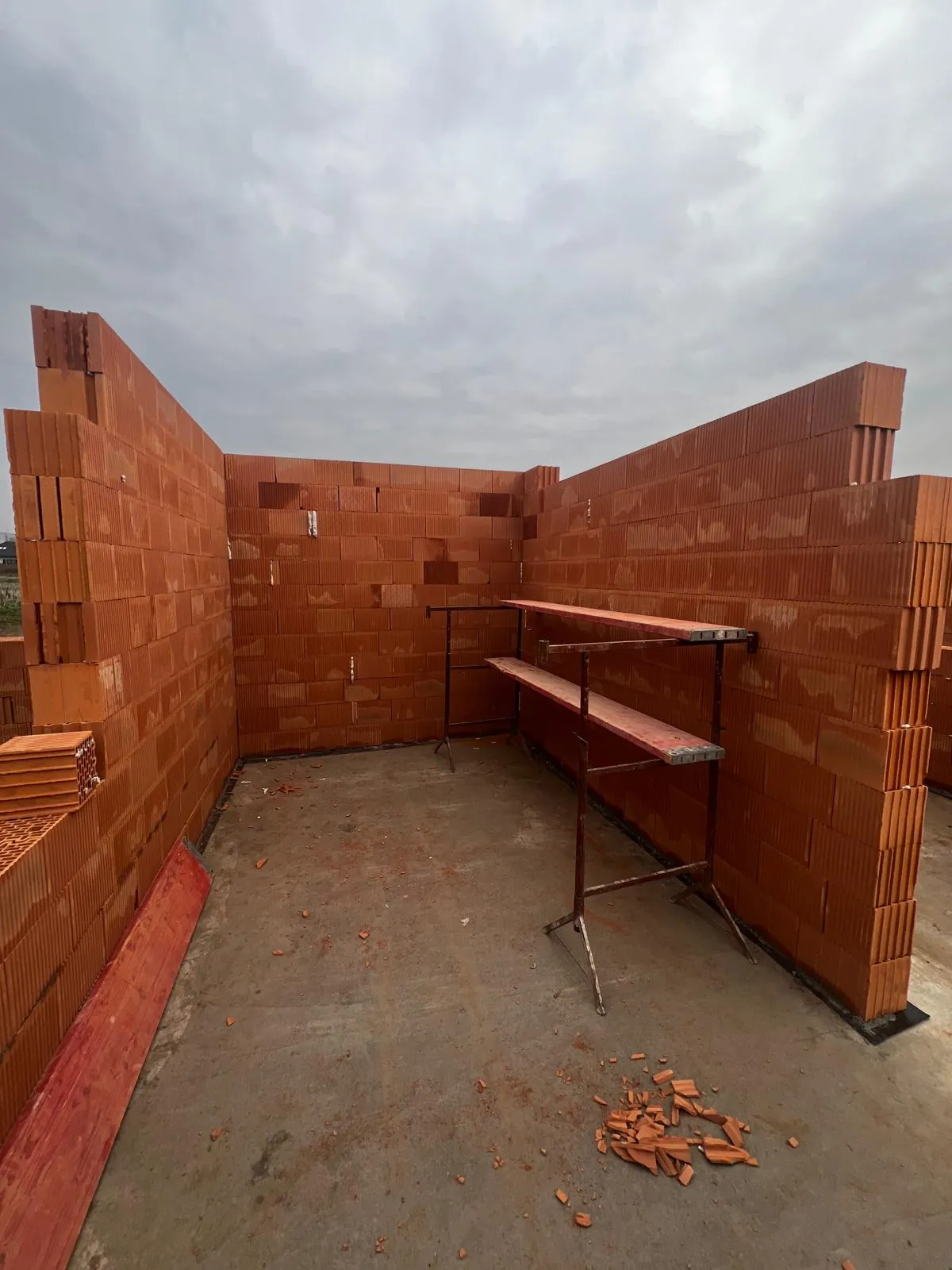

Na zdjęciach widać charakterystyczny kolor pustaków ceramicznych i precyzję murowania na cienką spoinę — różnica poziomów między kolejnymi warstwami nie przekracza 1 mm.
Ceramika szlifowana — dlaczego warto dopłacić?
Pustaki ceramiczne szlifowane (np. Porotherm, Wienerberger) mają idealnie równe powierzchnie, co pozwala na murowanie na cienką spoinę (1–3 mm zamiast tradycyjnych 10–15 mm). Efekt? Mniej mostków termicznych, szybszy montaż i mniejsze zużycie zaprawy.
W porównaniu z betonem komórkowym (Ytong/Solbet), ceramika szlifowana oferuje: lepszą akumulację cieplną (dom wolniej stygnie zimą, wolniej nagrzewa się latem), wyższą nośność na ściskanie (10+ MPa vs 3–4 MPa) i naturalną paroprzepuszczalność — ściany „oddychają".
Materiał nośny
Ceramika szlifowana 24,5 cm
Ściany działowe
Ceramika szlifowana 11,5 cm
Spoina
Cienkowarstwowa 1–3 mm
Czas trwania
8 tygodni
Etap 3: Strop monolityczny żelbetowy
Strop wykonano jako monolityczny żelbetowy — wylewany na mokro na szalunkach stropowych podpartych stemplami. To rozwiązanie droższe od stropu gęstożebrowego, ale dające pełną swobodę projektową — dowolne rozpięcia, otwory i podcienia.
Przy budynku o powierzchni 200 m² ze złożonym rzutem i garażem dwustanowiskowym strop monolityczny był optymalnym wyborem. Grubość płyty 18 cm, beton klasy C25/30, zbrojenie projektowe według obliczeń konstruktora.

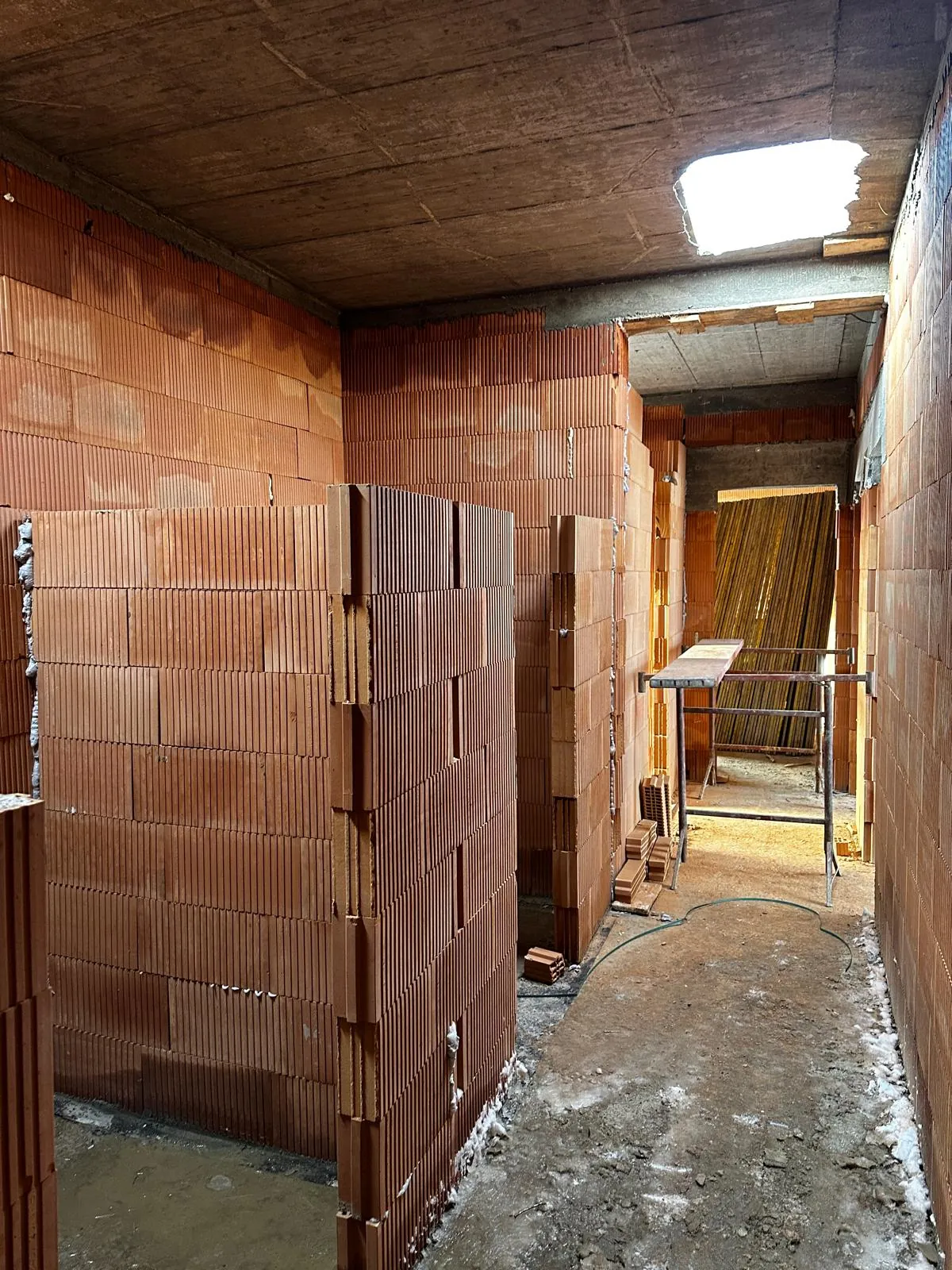

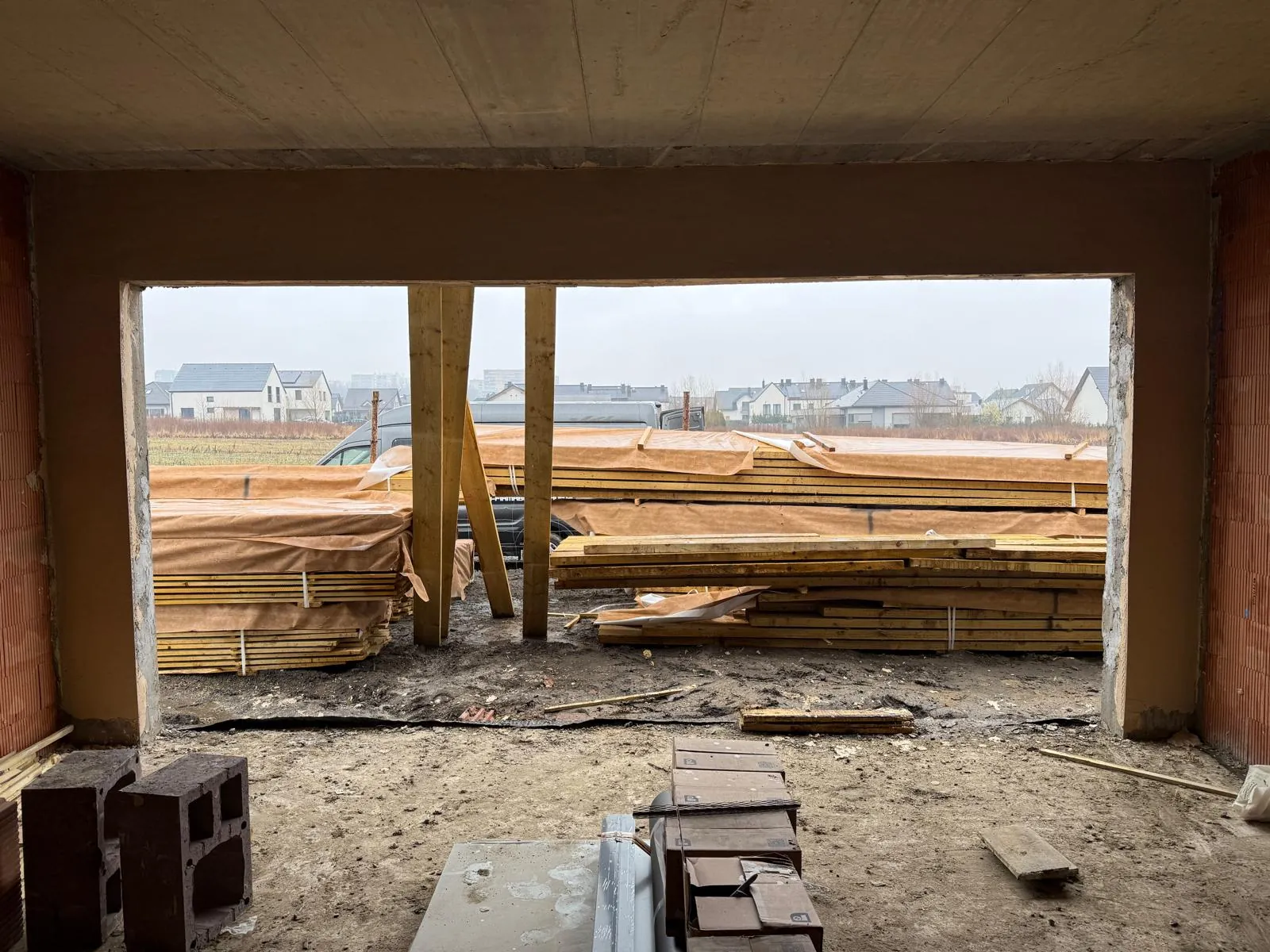

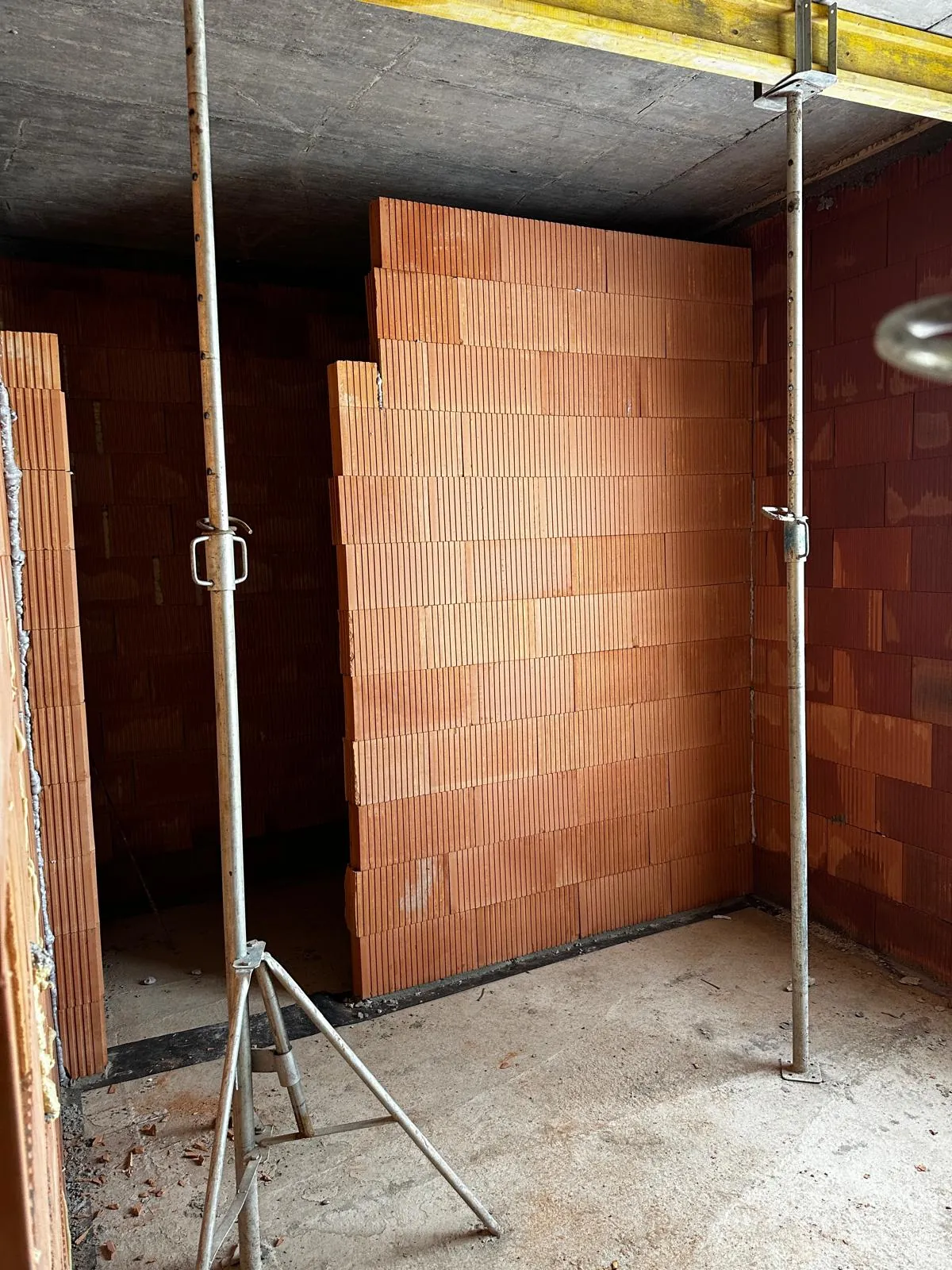

Na zdjęciach widać stemple podtrzymujące szalunek — pozostają na miejscu minimum 21 dni po betonowaniu, aby beton osiągnął wymaganą wytrzymałość.
Typ stropu
Monolityczny żelbetowy
Grubość
18 cm
Beton
C25/30
Czas dojrzewania
Min. 21 dni
Ile kosztuje budowa domu 200 m²?
Sprawdź orientacyjny koszt budowy domu parterowego z garażem w naszym kalkulatorze — wynik w 60 sekund.
Etap 4: Więźba dachowa — drewno C24 z pełnym deskowaniem
Więźba dachowa została wykonana z drewna suszonego klasy C24 — certyfikowanego i impregnowanego ciśnieniowo środkiem grzybobójczym i owadobójczym. Klasa C24 oznacza gwarantowaną wytrzymałość na zginanie 24 MPa — standard wymagany przez konstruktora.

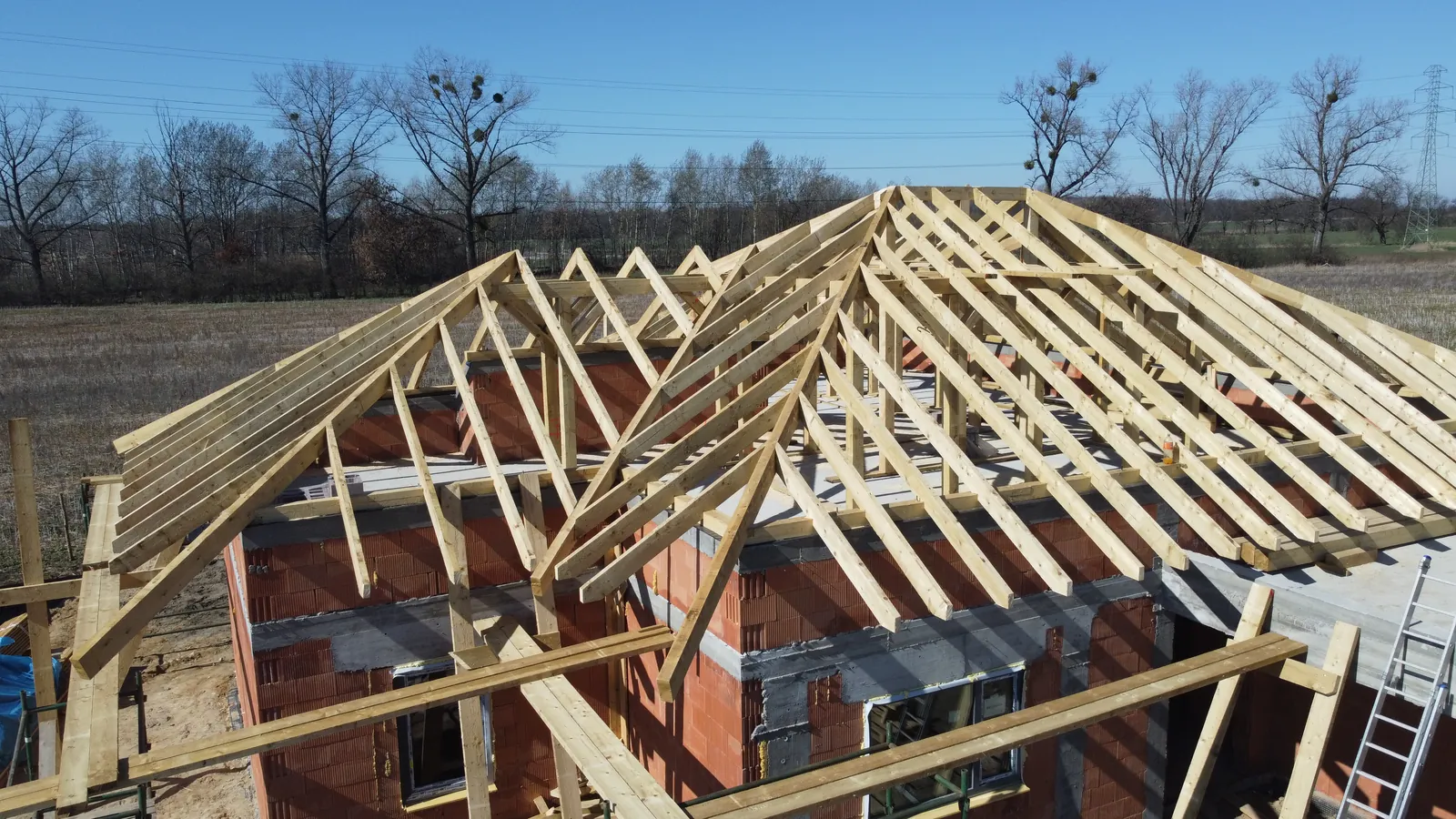

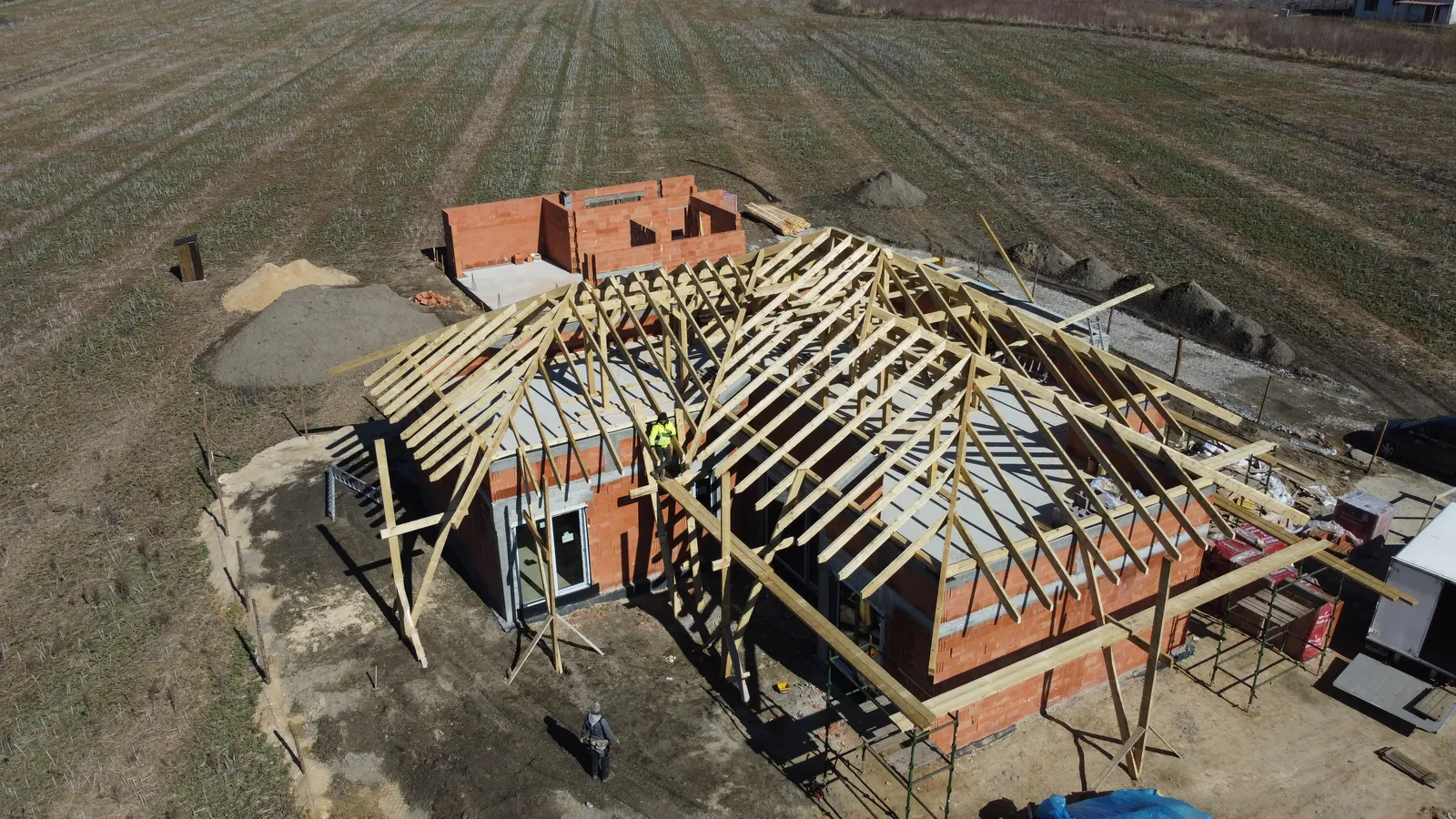

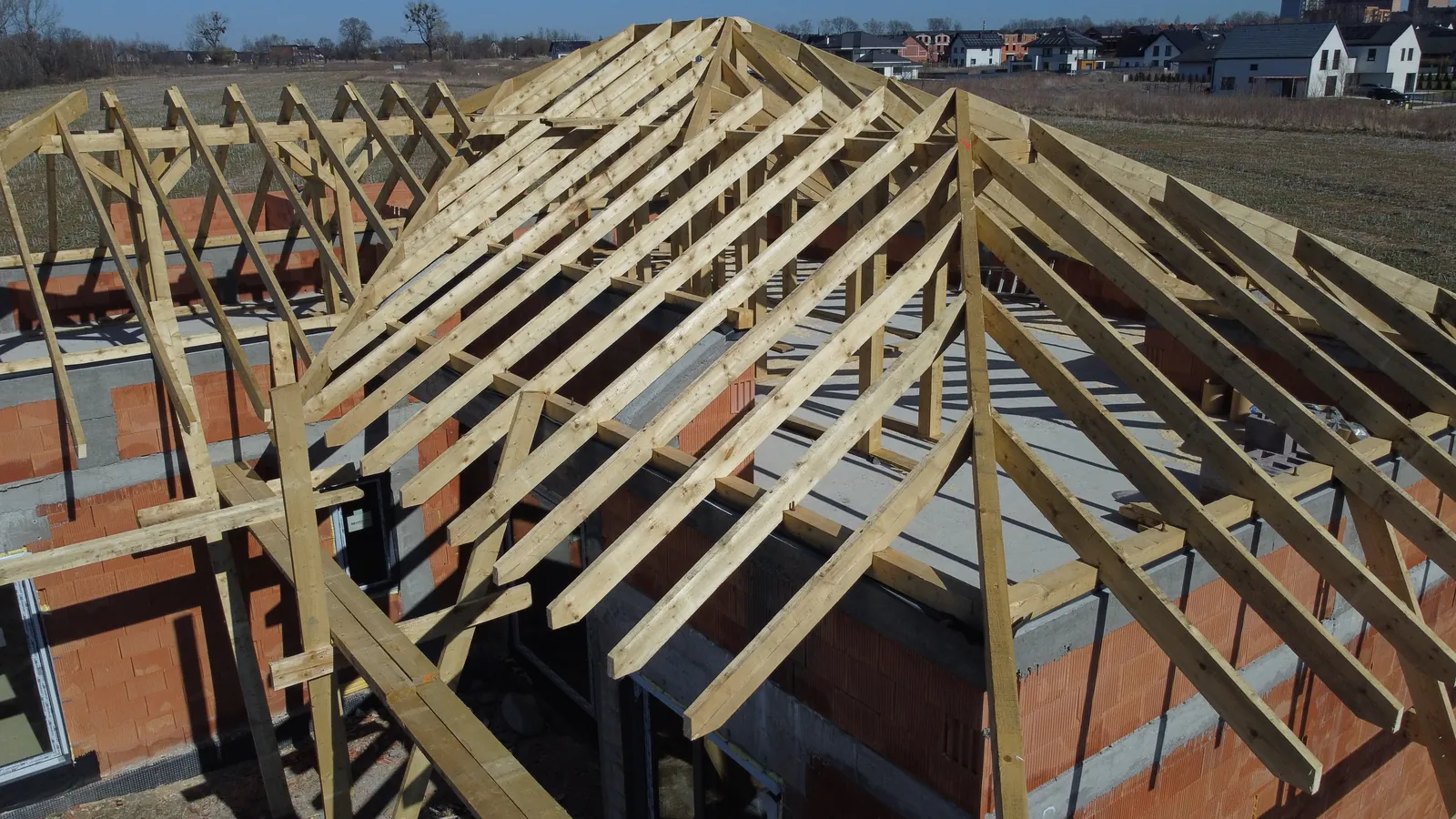

Konstrukcja wielospadowa z dużymi okapami to jedno z bardziej wymagających zadań ciesielskich. Na zdjęciach z drona widać złożoność połączeń krokwi narożnych i koszowych — każde połączenie wykonane tradycyjnie, na cięcia ciesielskie z dodatkowym mocowaniem stalowymi łącznikami.
Kluczowa decyzja projektowa: pełne deskowanie zamiast łat. Deskowanie stanowi podkład pod blachę na rąbek stojący — pokrycie, które wymaga idealnie równej powierzchni pod spodem. Zastosowano deski o grubości 25 mm, łączone na zakładkę.
Pełne deskowanie — kiedy jest konieczne?
Standardowy dach z dachówką lub blachodachówką montuje się na łatach (listwy 4x6 cm co 30–35 cm). Blacha na rąbek stojący wymaga jednak pełnego deskowania — pokrycie jest cienkie i odkształca się na nierównym podłożu.
Pełne deskowanie to dodatkowy koszt (~40–60 zł/m² za materiał + robociznę), ale daje też korzyści: lepszą sztywność dachu, dodatkową warstwę izolacji akustycznej i ułatwiony montaż membrany wstępnego krycia.
Drewno
Sosna C24, certyfikowane
Typ dachu
Wielospadowy
Deskowanie
Pełne, deski 25 mm
Impregnacja
Ciśnieniowa, grzybobójcza
Etap 5: Pokrycie dachu — blacha na rąbek stojący
Pokrycie dachu stanowi blacha na rąbek stojący — wykonywana na miejscu z taśmy blacharskiej na specjalnej maszynie zwijającej. Każdy arkusz formowany jest indywidualnie pod wymiar połaci, bez poprzecznych łączeń — to eliminuje ryzyko przecieków.

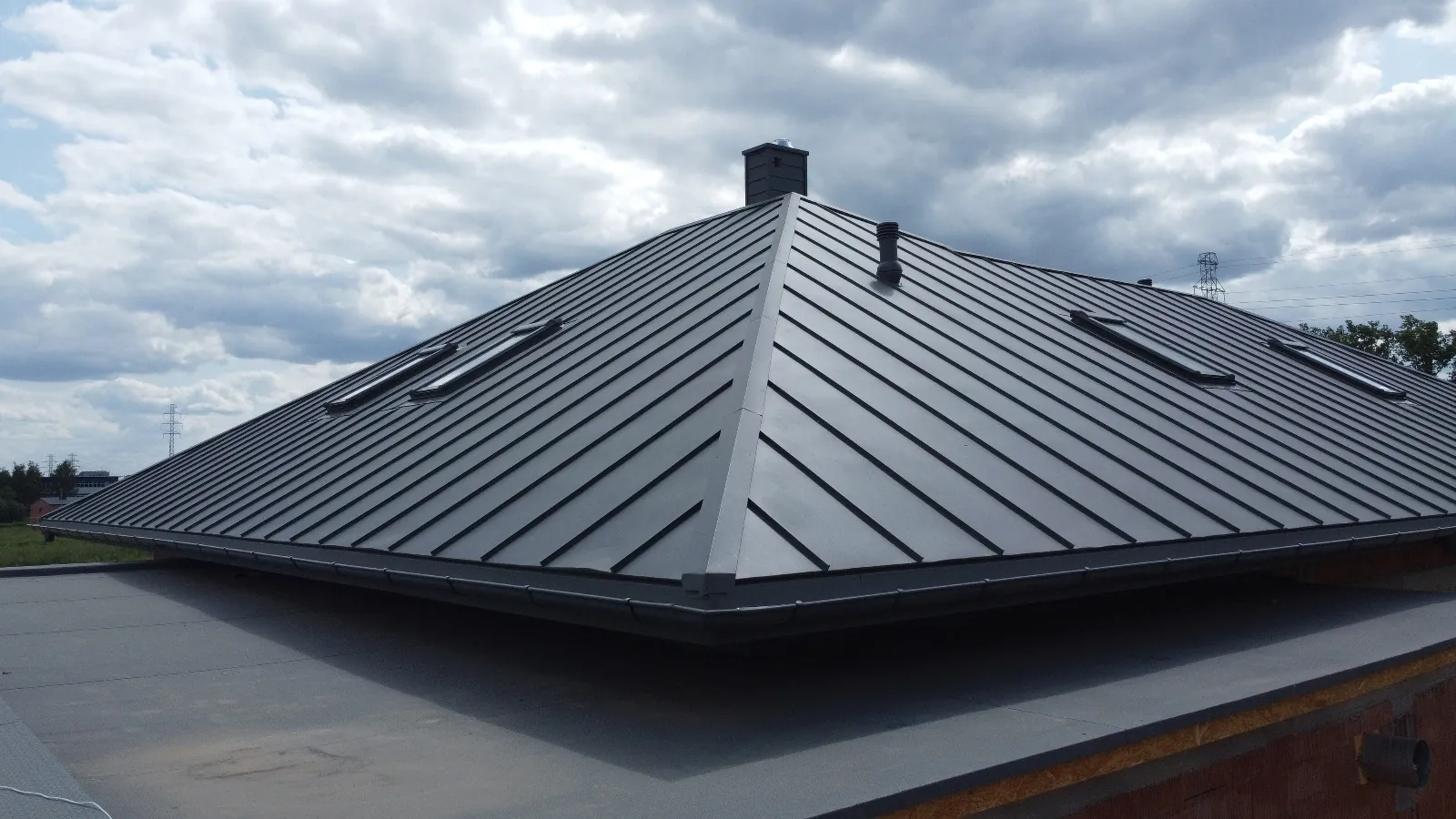

Blacha na rąbek to jedno z najbardziej eleganckich i trwałych pokryć dachowych. Charakterystyczne pionowe przetłoczenia (rąbki) nadają dachowi nowoczesny, minimalistyczny wygląd. Trwałość pokrycia to 50+ lat przy minimalnej konserwacji.
System odprowadzenia wód opadowych wykonano z rynien stalowych ciągnionych — trwalszych niż popularne rynny PVC, odpornych na UV i deformacje termiczne. Rynny stalowe patynują się z czasem, co podkreśla charakter budynku.
Blacha na rąbek vs dachówka vs blachodachówka
Blacha na rąbek stojący to premium wśród pokryć dachowych. Zalety: minimalistyczny wygląd, brak poprzecznych łączeń (szczelność), lekkość (5 kg/m² vs 45 kg/m² przy dachówce ceramicznej), trwałość 50+ lat. Wada: wymaga pełnego deskowania i doświadczonego blacharza.
Dachówka ceramiczna jest najtrwalsza (80+ lat) i najcięższa — wymaga mocniejszej więźby. Blachodachówka to kompromis cenowy — szybki montaż na łatach, 30+ lat trwałości, ale gorsza estetyka i głośniejsza przy deszczu.
Pokrycie
Blacha na rąbek stojący
Wykonanie
Formowana na miejscu
Rynny
Stalowe ciągnione
Trwałość
50+ lat
Etap 6: Kanalizacja zewnętrzna

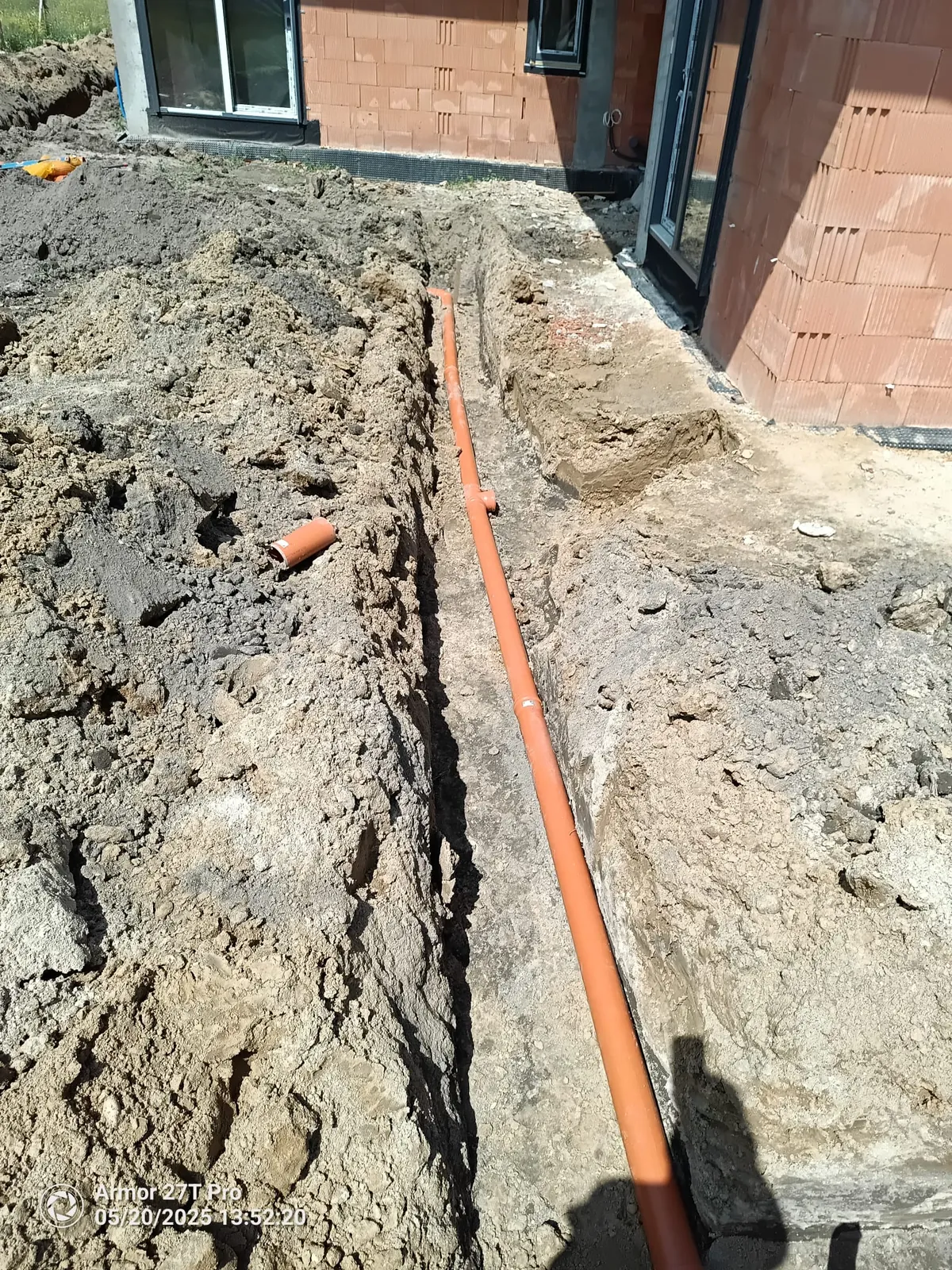

Kanalizacja zewnętrzna to jeden z tych etapów, które nie wyglądają efektownie, ale mają kluczowe znaczenie dla funkcjonowania domu. Rury PVC o średnicy 160 mm ułożono w wykopach wzdłuż fundamentów z odpowiednim spadkiem (min. 2%) w kierunku przyłącza miejskiego.

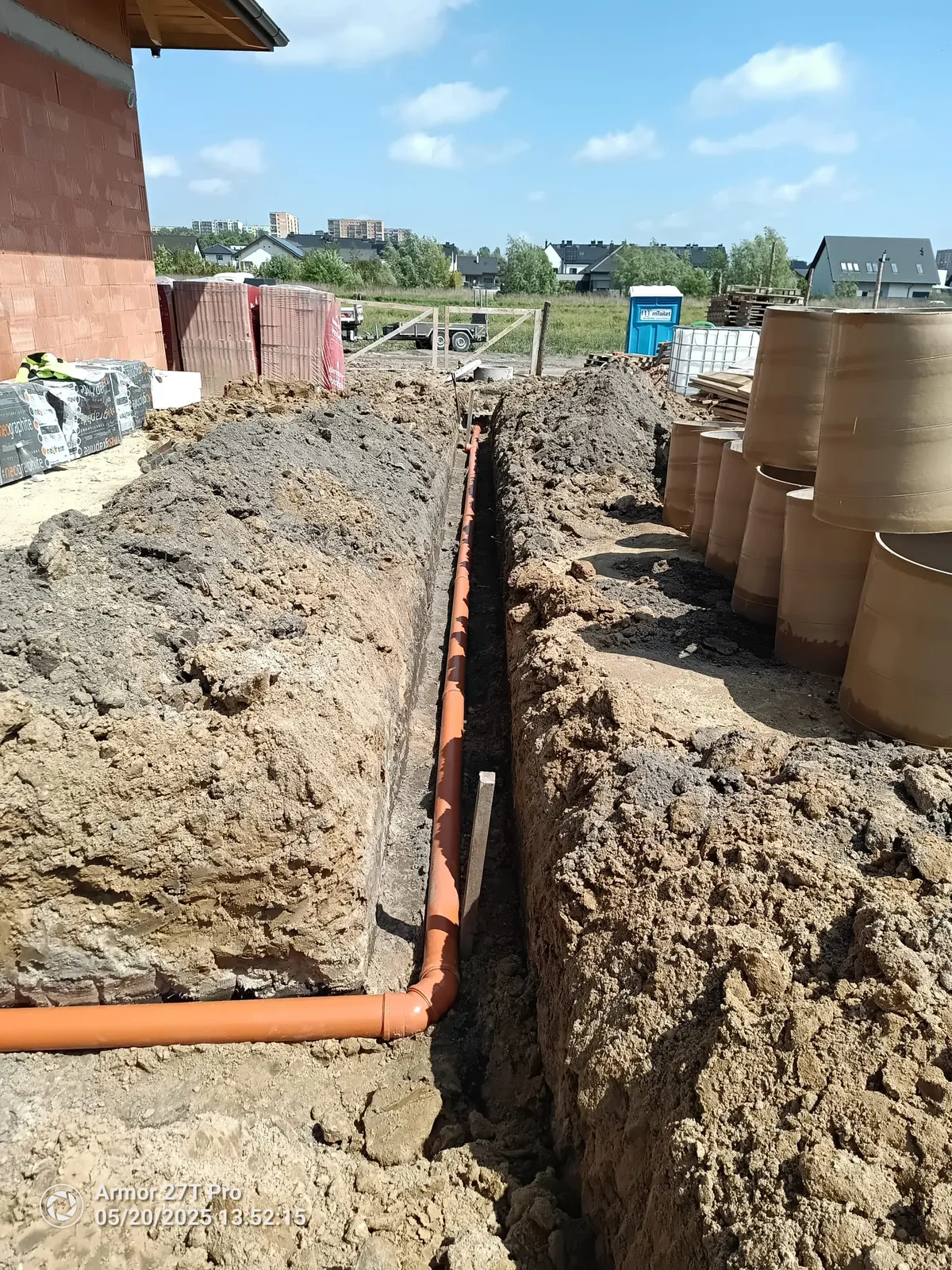

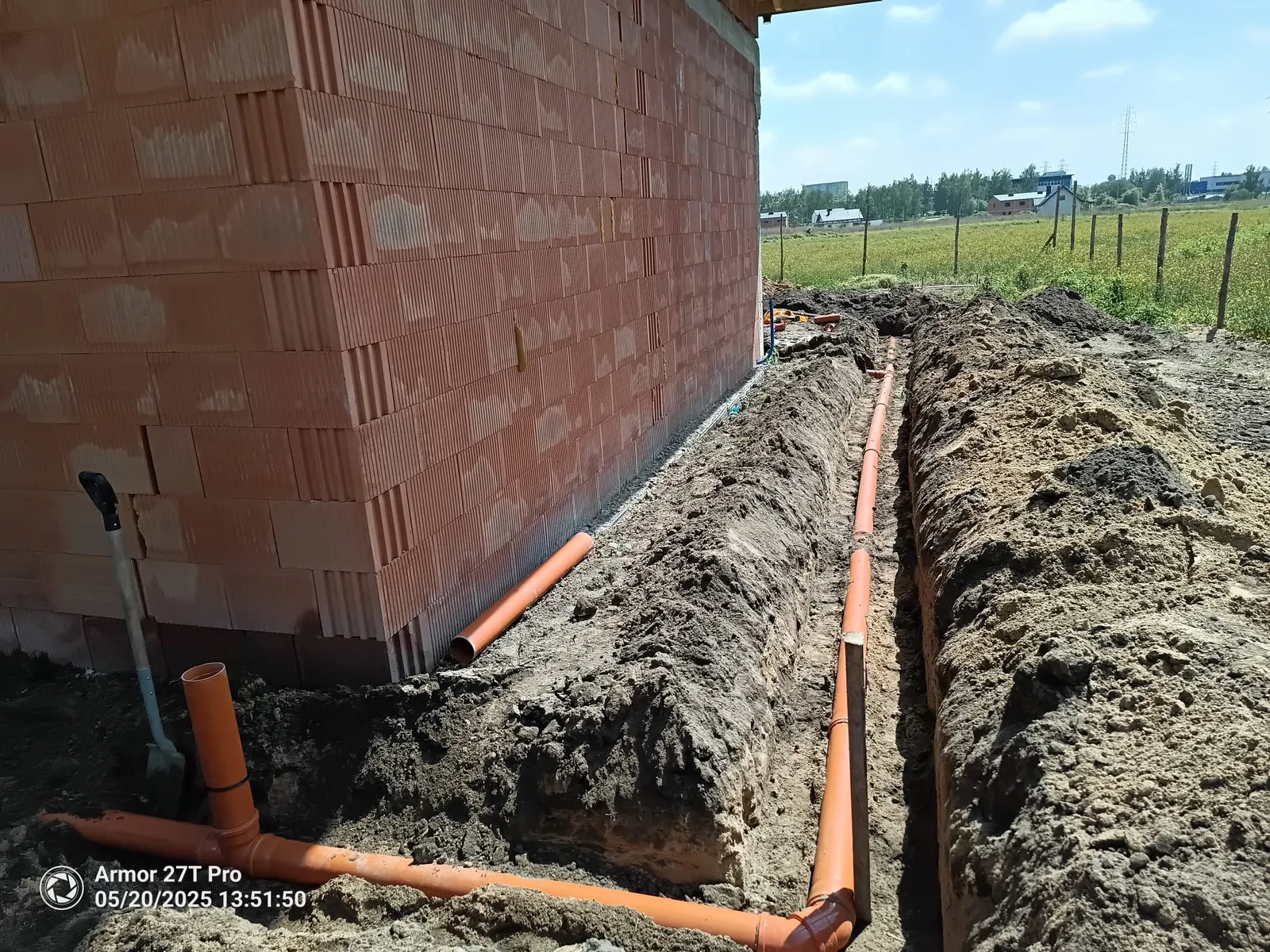

Na zdjęciach widać charakterystyczne pomarańczowe rury kanalizacyjne PVC-U przeznaczone do instalacji zewnętrznych (podziemnych). Trójniki i kolanka pozwalają na podłączenie odpływów z łazienek, kuchni i wpustów podłogowych garażu.
Wszystkie połączenia wykonano na uszczelki gumowe i przetestowano szczelność przed zasypaniem — to standard, który eliminuje ryzyko kosztownych napraw w przyszłości.
Rury
PVC-U DN 160 mm
Spadek
Min. 2%
Połączenia
Na uszczelki gumowe
Czas trwania
5 dni roboczych
Planujesz budowę domu na Śląsku?
Umów bezpłatną konsultację z naszym inżynierem. Omówimy Twój projekt, działkę i optymalną technologię.
Etap 7: Stolarka okienna i drzwi — stan surowy zamknięty
Montaż stolarki okiennej to moment, w którym budynek przechodzi ze stanu surowego otwartego do zamkniętego — od tej chwili wnętrze jest chronione przed deszczem, wiatrem i mrozem.
Zastosowano okna PCV marki Oknoplast — trzyszybowe, w kolorze antracytowym od zewnątrz. Montaż wykonano w systemie Illbruck — szczelnym, trójwarstwowym systemie opartym na taśmach rozprężnych i paroizolacyjnych. To standard montażu RAL, który eliminuje mostki termiczne wokół okien.

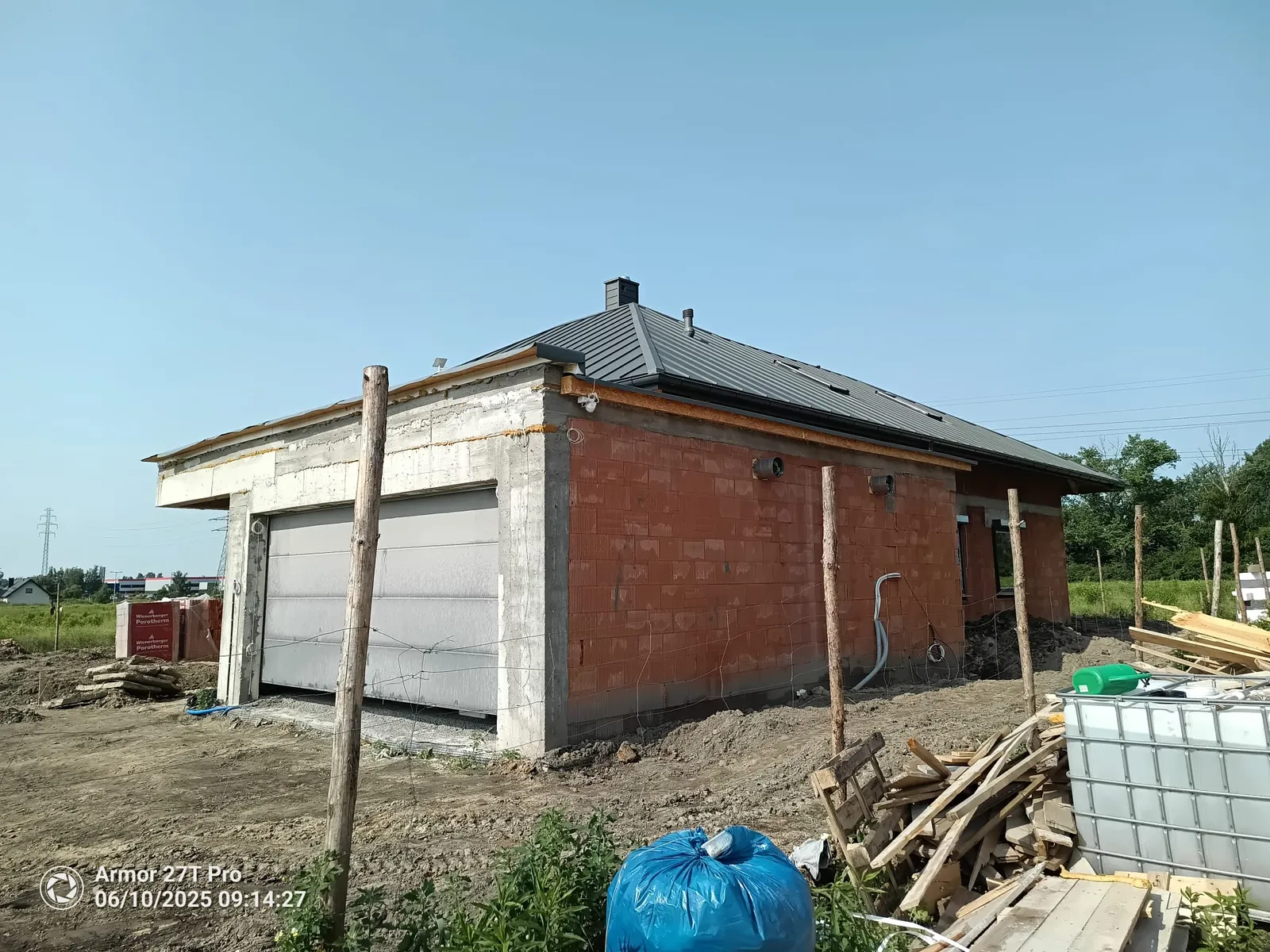

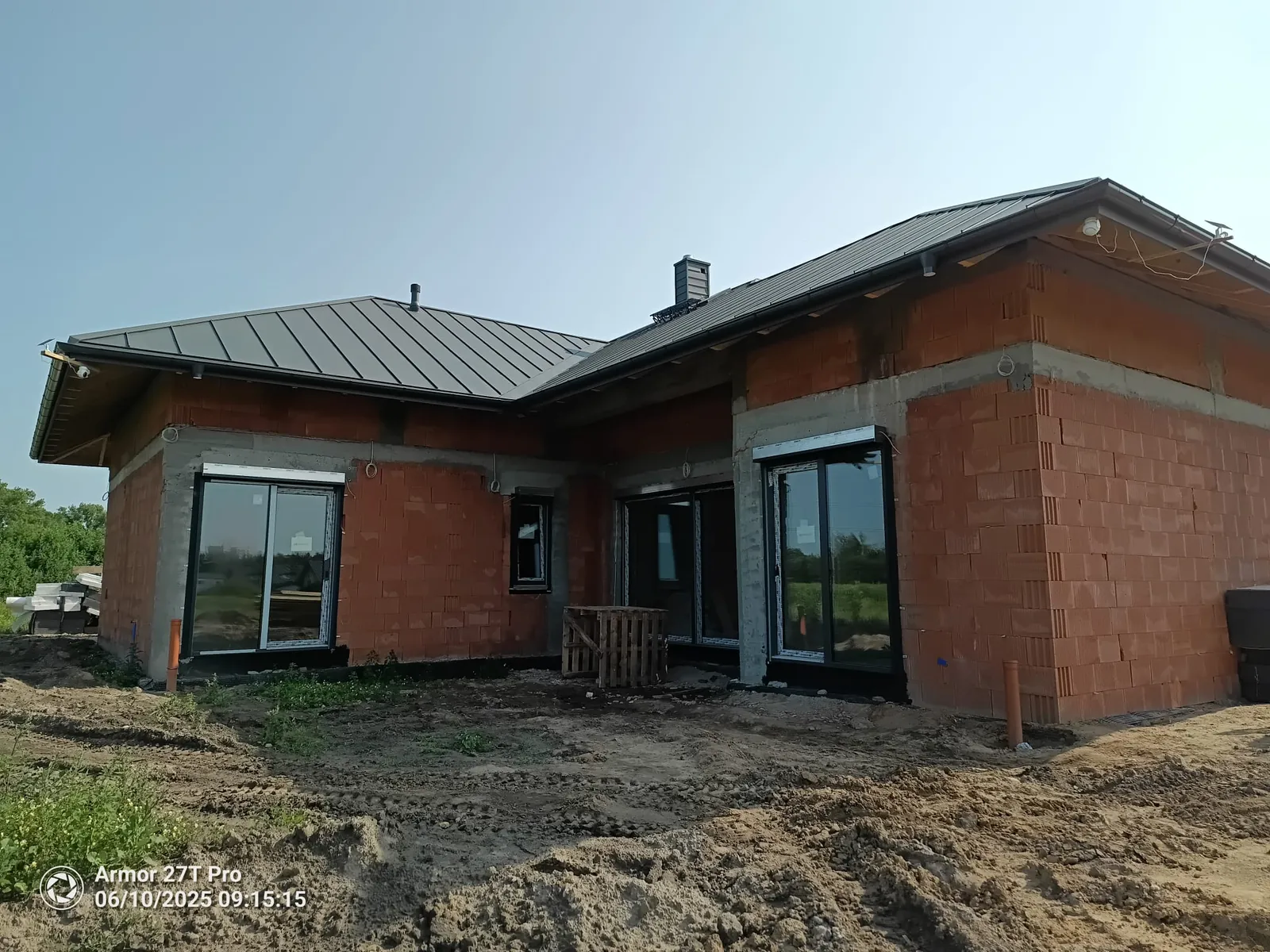

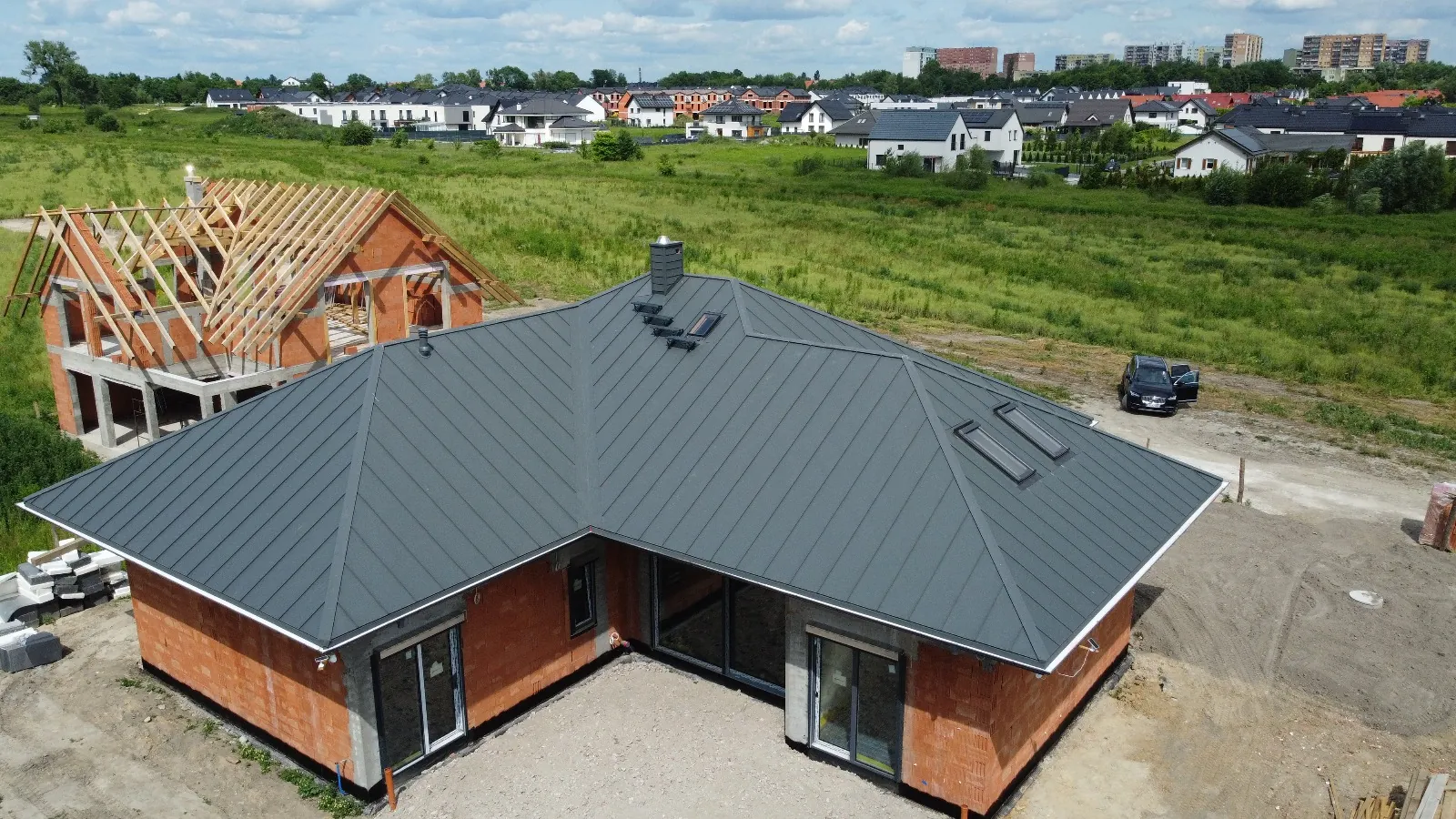

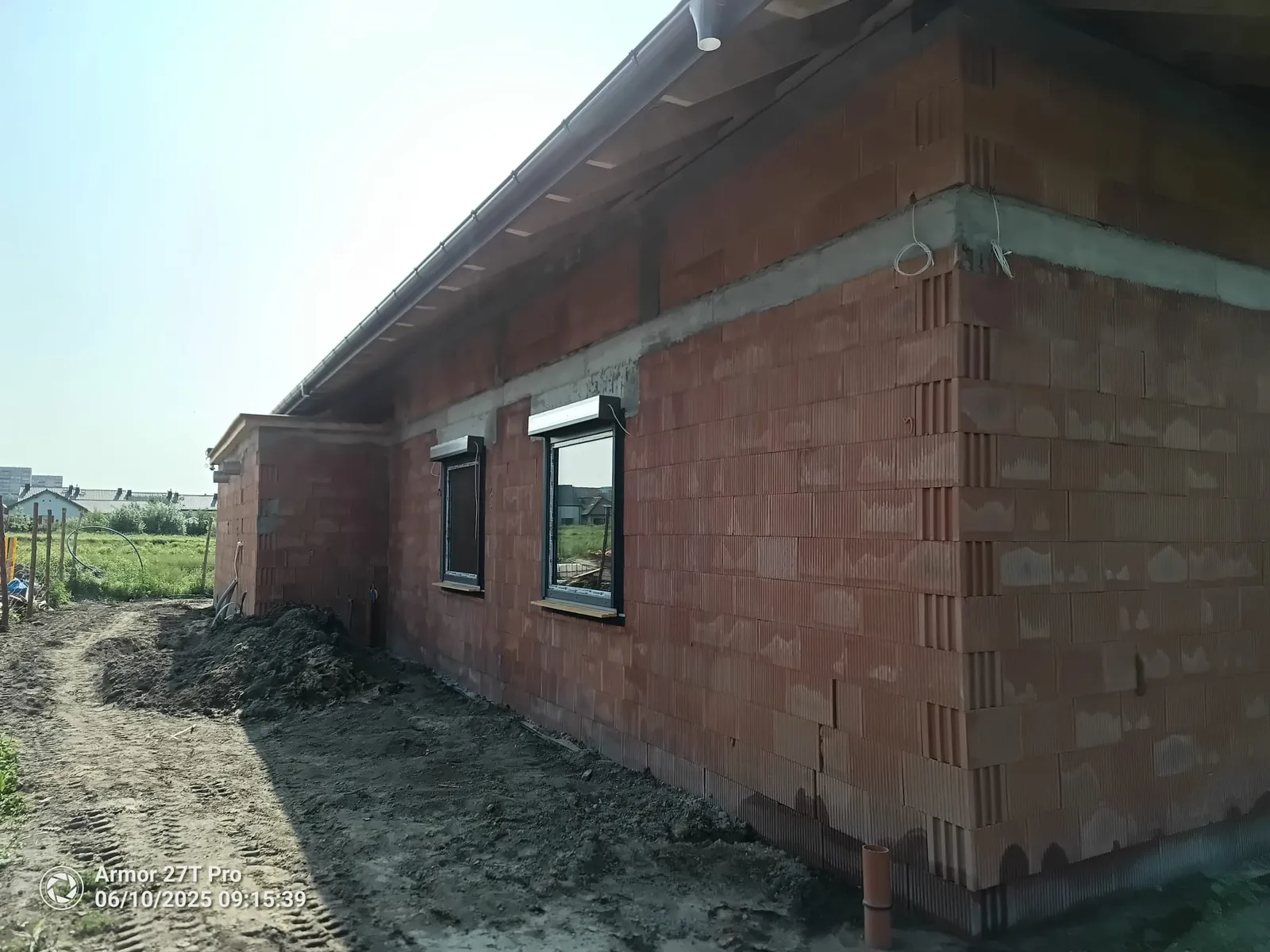

Jednocześnie zamontowano bramę garażową segmentową i drzwi wejściowe. Na zdjęciach z drona widać gotowy dach z blachy na rąbek, zamontowane okna i bramę — budynek w pełnym stanie surowym zamkniętym.
System montażu Illbruck — dlaczego to ważne?
Montaż okien w systemie Illbruck (lub równoważnym RAL) to trzy warstwy uszczelnienia: warstwa wewnętrzna (paroizolacyjna) chroni pianę PUR przed wilgocią z wnętrza, warstwa środkowa (piana PUR) izoluje termicznie i akustycznie, warstwa zewnętrzna (paroprzepuszczalna) odprowadza wilgoć na zewnątrz.
Bez tego systemu piana montażowa degraduje się w 3–5 lat — traci właściwości izolacyjne, pojawiają się mostki termiczne i wilgoć w ościeżach. Koszt montażu RAL jest wyższy o ok. 30–50 zł/okno, ale gwarantuje szczelność przez cały okres użytkowania. Montaż stolarki to kluczowy etap przejścia ze stanu surowego otwartego do zamkniętego — szczegóły i koszty SSO znajdziesz w poradniku Stan surowy otwarty - co zawiera?.
Okna
Oknoplast PCV, trzyszybowe
Montaż
System Illbruck (RAL)
Brama garażowa
Segmentowa, dwustanowiskowa
Kolor
Antracyt zewn. / biały wewn.
Etap 8: Instalacje wewnętrzne — ogrzewanie, rekuperacja, inteligentny dom
Etap instalacji to najbardziej złożony okres budowy — równolegle pracują ekipy hydraulików, elektryków, wentylatorów i automatyków. W tym domu zakres instalacji jest wyjątkowo szeroki: oprócz standardowych instalacji wod-kan i elektrycznych, wykonano ogrzewanie podłogowe na całej powierzchni, rekuperację mechaniczną oraz inteligentny dom w systemie LOXONE.

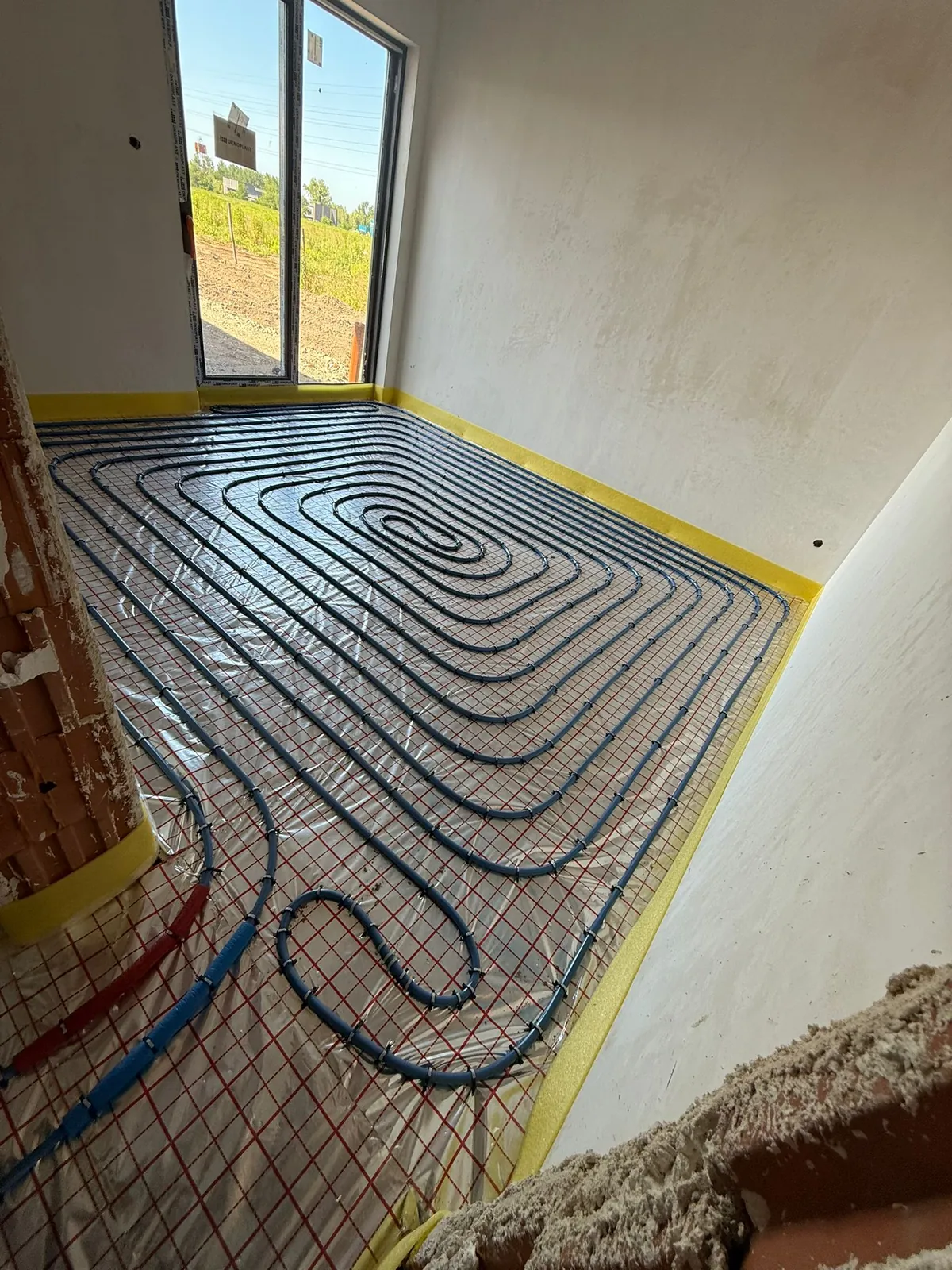

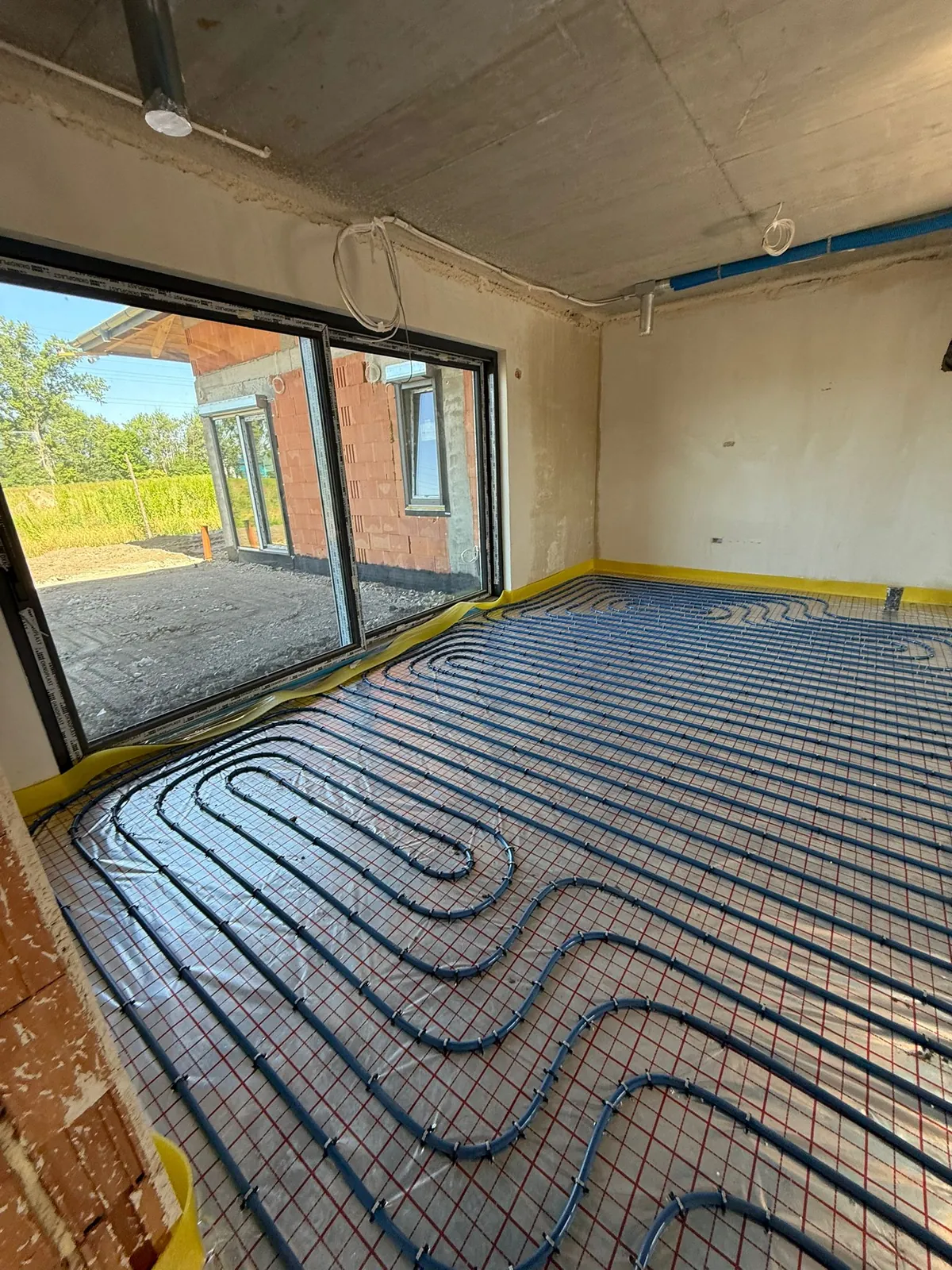

Ogrzewanie podłogowe zasilane jest pompą ciepła powietrze-woda Buderus — wydajnym i ekologicznym źródłem ciepła. Na zdjęciach widać charakterystyczne niebieskie pętle rur PEX ułożone na matach systemowych z folią odbijającą ciepło, zabezpieczone taśmą dylatacyjną przy ścianach.

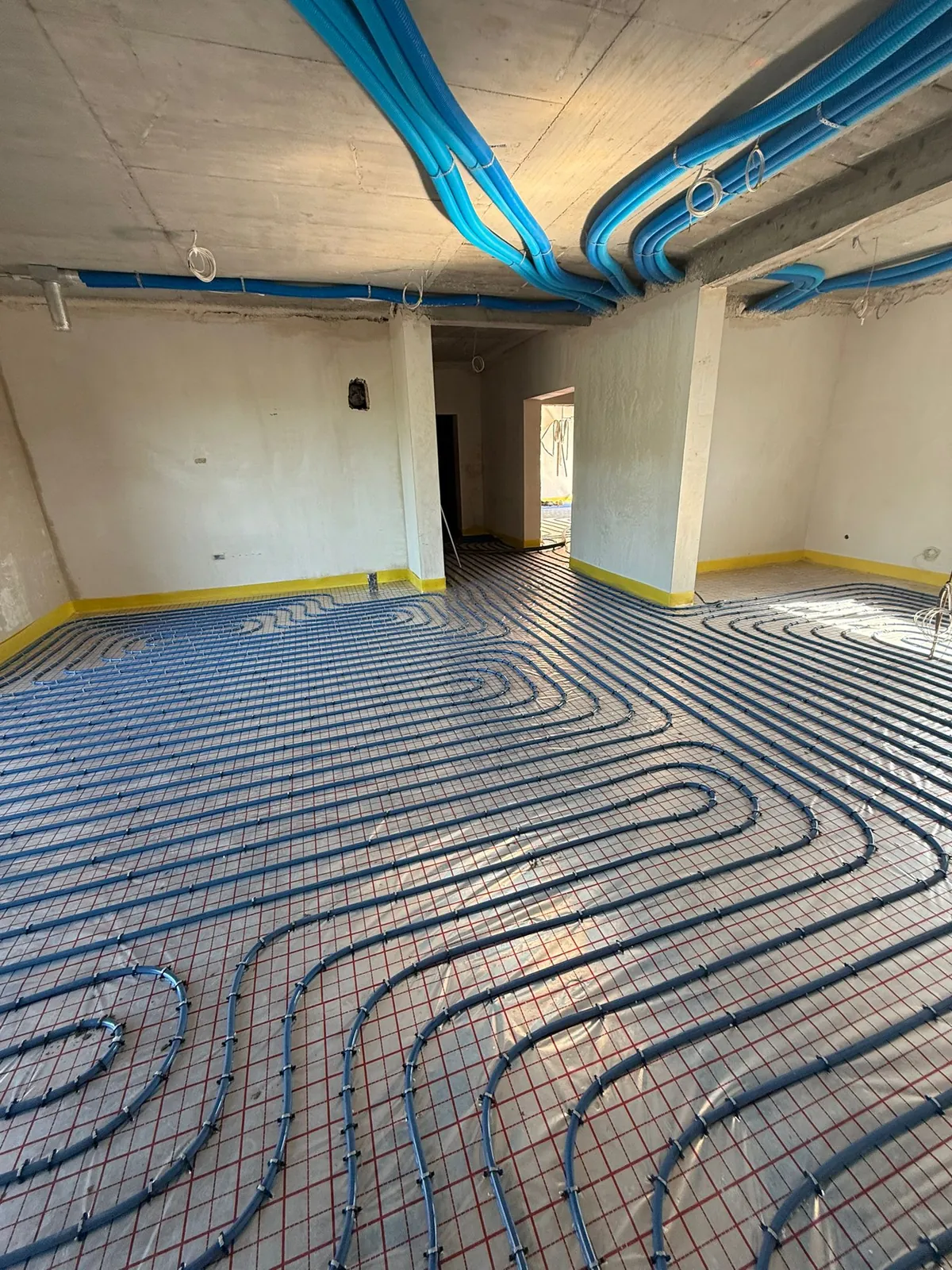

System rekuperacji (wentylacji mechanicznej z odzyskiem ciepła) widoczny jest na zdjęciach jako niebieskie rury prowadzone pod stropem. Rekuperator odzyskuje ponad 90% ciepła z powietrza wywiewanego — w domu 200 m² to oszczędność 3 000–5 000 zł rocznie na ogrzewaniu.
Tynki gipsowe maszynowe wykonano w pomieszczeniach suchych (salon, kuchnia, korytarz, sypialnie, garaż), natomiast w pomieszczeniach mokrych (kotłownia, łazienki) zastosowano tynki cementowe — bardziej odporne na wilgoć i stanowiące lepsze podłoże pod płytki.
Koordynacja 4 branż instalacyjnych jednocześnie
Przy tak szerokim zakresie instalacji (wod-kan, CO podłogowe, elektryka z automatyką LOXONE, rekuperacja) kluczowa jest kolejność prac. Każda ekipa potrzebuje dostępu do tych samych ścian i podłóg — kolizje tras są nieuniknione bez starannego planowania.
Przed rozpoczęciem prac instalacyjnych przeprowadziliśmy spotkanie koordynacyjne wszystkich branż z naniesionymi trasami na rzut budynku. Kanalizacja grawitacyjna (brak elastyczności tras) miała priorytet, następnie CO podłogowe, elektryka z LOXONE i na końcu rekuperacja pod stropem.
System inteligentnego domu LOXONE — co daje?
LOXONE to system automatyki budynkowej, który integruje ogrzewanie, oświetlenie, rolety, alarm i multimedia w jednym panelu sterowania. W przeciwieństwie do „gadżetowych" rozwiązań smart home (np. Google Home), LOXONE działa lokalnie — bez chmury, bez opóźnień, bez ryzyka utraty dostępu.
W tym domu LOXONE steruje strefami ogrzewania podłogowego (każdy pokój niezależnie), wentylacją mechaniczną (rekuperator dostosowuje obroty do jakości powietrza), oświetleniem i roletami. Koszt systemu to ok. 25 000–40 000 zł dla domu 200 m², ale oszczędności na energii zwracają inwestycję w 5–7 lat. Pompa ciepła, rekuperacja i LOXONE to elementy składające się na dom energooszczędny — więcej o tym w naszym przewodniku.
Ogrzewanie
Podłogowe + pompa ciepła Buderus
Wentylacja
Rekuperacja, odzysk 90%+
Automatyka
Inteligentny dom LOXONE
Tynki
Gipsowe (suche) + cementowe (mokre)
~200 m²
Powierzchnia
12 miesięcy (plan)
Czas budowy
~85%
Zaawansowanie
Ceramika + rąbek + LOXONE
Technologia
Budowa w toku — trwają prace wykończeniowe
Realizacja domu przy ul. Gwiazdy Polarnej w Zabrzu przebiega zgodnie z harmonogramem. Od wykopu w październiku 2024 do stanu deweloperskiego we wrześniu 2025 — 11 miesięcy intensywnej pracy.
Aktualnie trwają prace wykończeniowe: sufity z płyt kartonowo-gipsowych, elewacja z ociepleniem styropianowym (λ=0,031) i tynkiem Caparol z imitacją deski elewacyjnej. Planowane zakończenie budowy: zima 2025/2026.
