Dom 114 m² w Mikołowie — krok po kroku
13 zdjec
Marzec 2026 – w trakcie114 m² | Parterowy, bez garażuW trakcie

Dom 114 m² w Mikołowie — krok po kroku

Realizacja domu 114 m² od fundamentów po instalacje — zdjęcia z każdego etapu, eksperckie komentarze do technologii i materiałów. Technologia: murowany — beton komórkowy h+h 24 cm.

Etap 1: Wykop pod ciepłą płytę

Marzec 2026

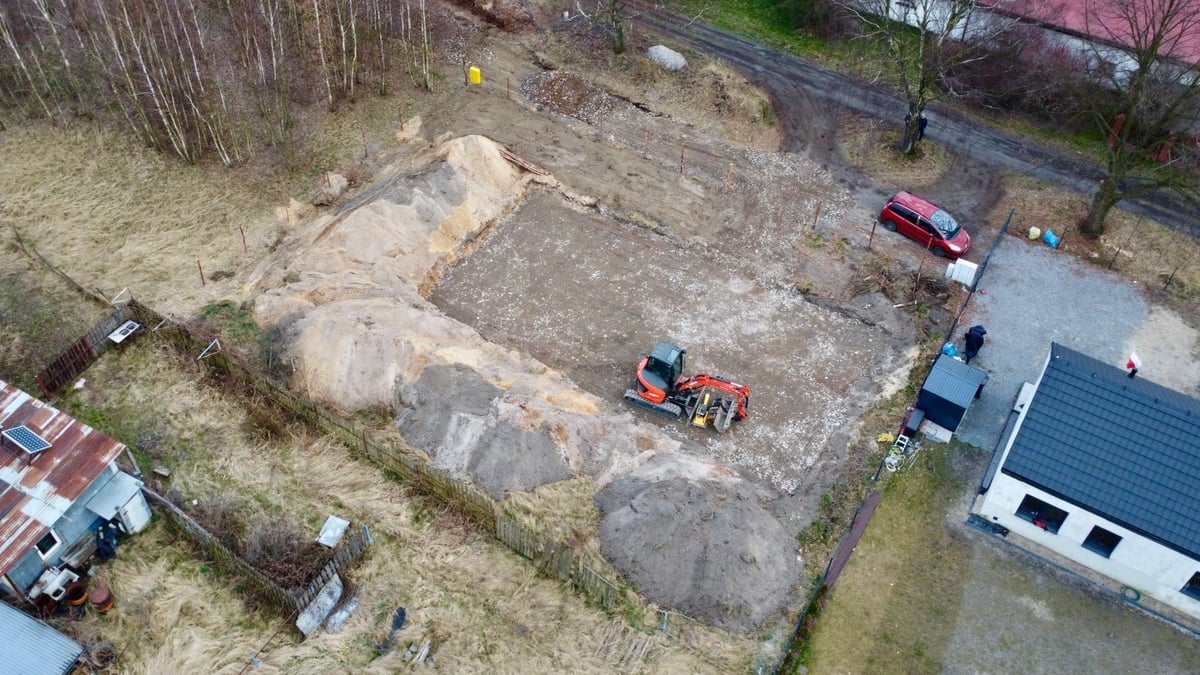

Wykop pod ciepłą płytę — widok z drona, koparka gąsienicowa w trakcie pracy

Budowa rozpoczęła się od wytyczenia geodezyjnego budynku na działce na granicy dzielnic Śmiłowice i Paniowy.

Działka znajduje się na terenach IV kategorii oddziaływania szkód górniczych. To wymusiło rozwiązanie konstrukcyjne — ciepła płyta fundamentowa w wannie XPS zamiast tradycyjnych ław.

Etap 2: Przyłącza ziemne — kanalizacja

Marzec 2026

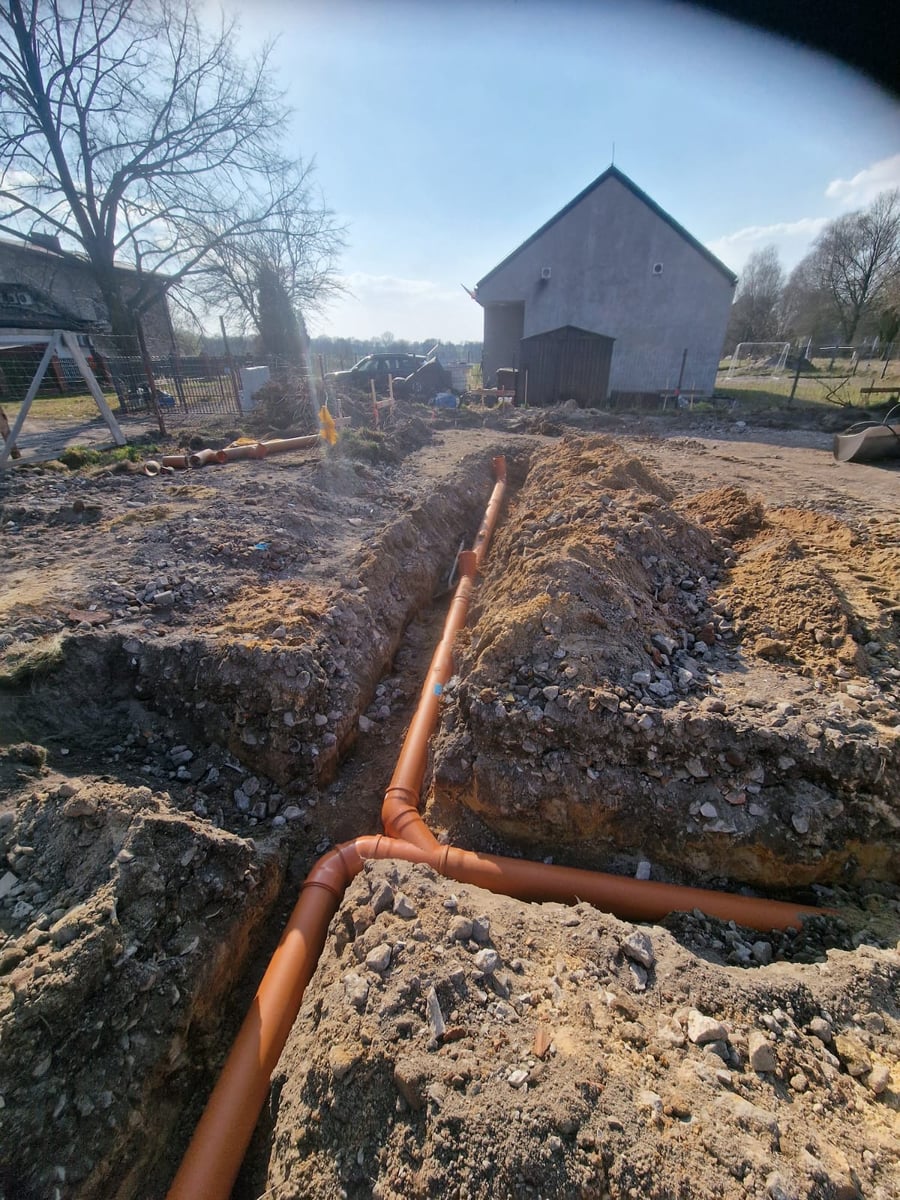

Rury kanalizacji w wykopie z odgałęzieniami — przygotowanie przed zalaniem płyty

Po wykonaniu wykopu przygotowaliśmy przyłącza kanalizacji. Rury ułożone w kierunku ulicy Zgody przed zalaniem płyty.

Kolejność ma znaczenie: przyłącza pod płytą wykonujemy zawsze przed wylewaniem betonu. Późniejsze kucie zalanej płyty fundamentowej oznacza wyższe koszty, ryzyko mostków termicznych w miejscach przebić, a w przypadku ciepłej płyty — uszkodzenie izolacji XPS.

Etap 3: Podbudowa pod płytę

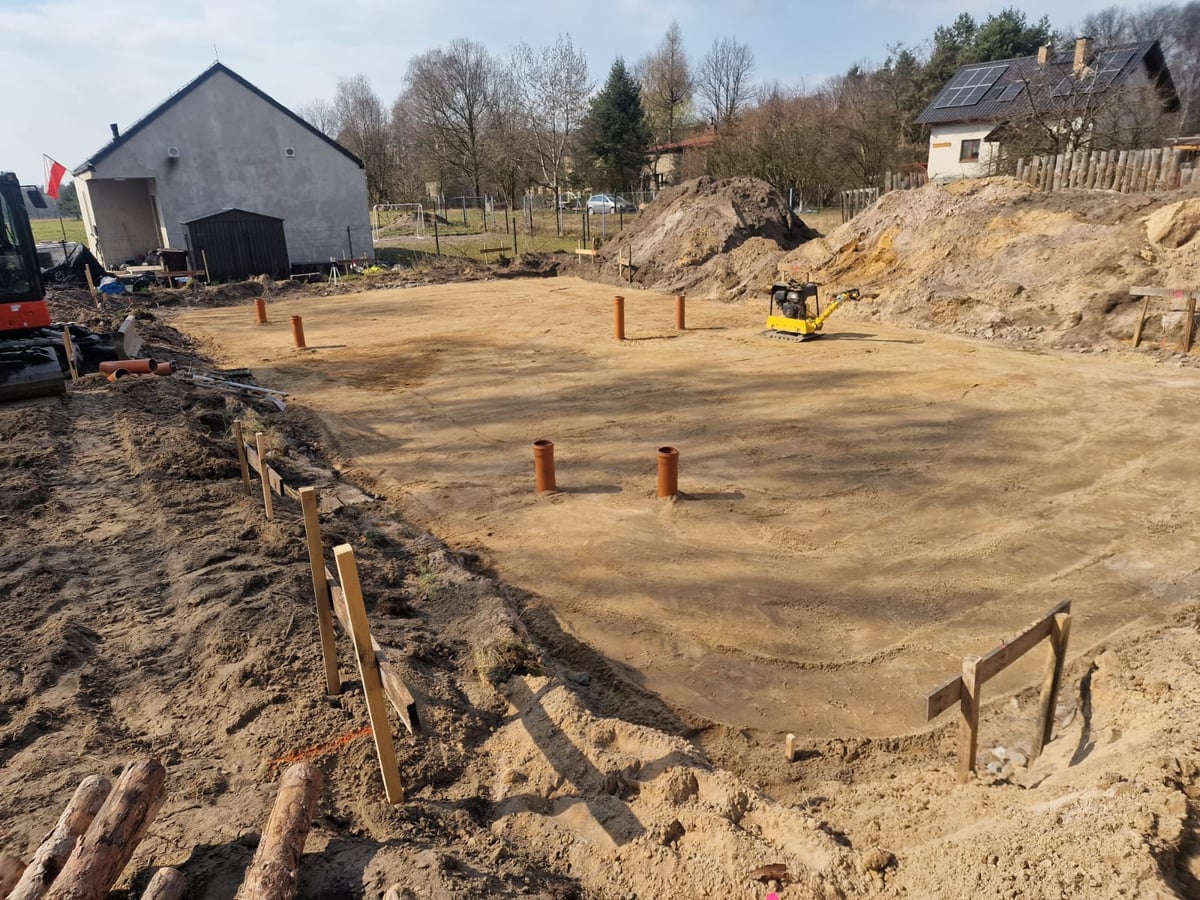

Marzec 2026
Podbudowa po zagęszczeniu ubijarką, gotowa do ułożenia XPS — rury kanalizacji wystają z miejsc przyszłych punktów zlewowych

Pod ciepłą płytą wykonaliśmy podbudowę z zagęszczonego kruszywa. Zagęszczenie ubijarką — stabilna baza pod warstwę XPS i płytę fundamentową.

Pomarańczowe elementy wystające z podbudowy to rury kanalizacji ułożone wcześniej w wykopie — wystają w miejscach przyszłych punktów zlewowych domu.

Etap 4: Wanna XPS — izolacja termiczna

Marzec 2026

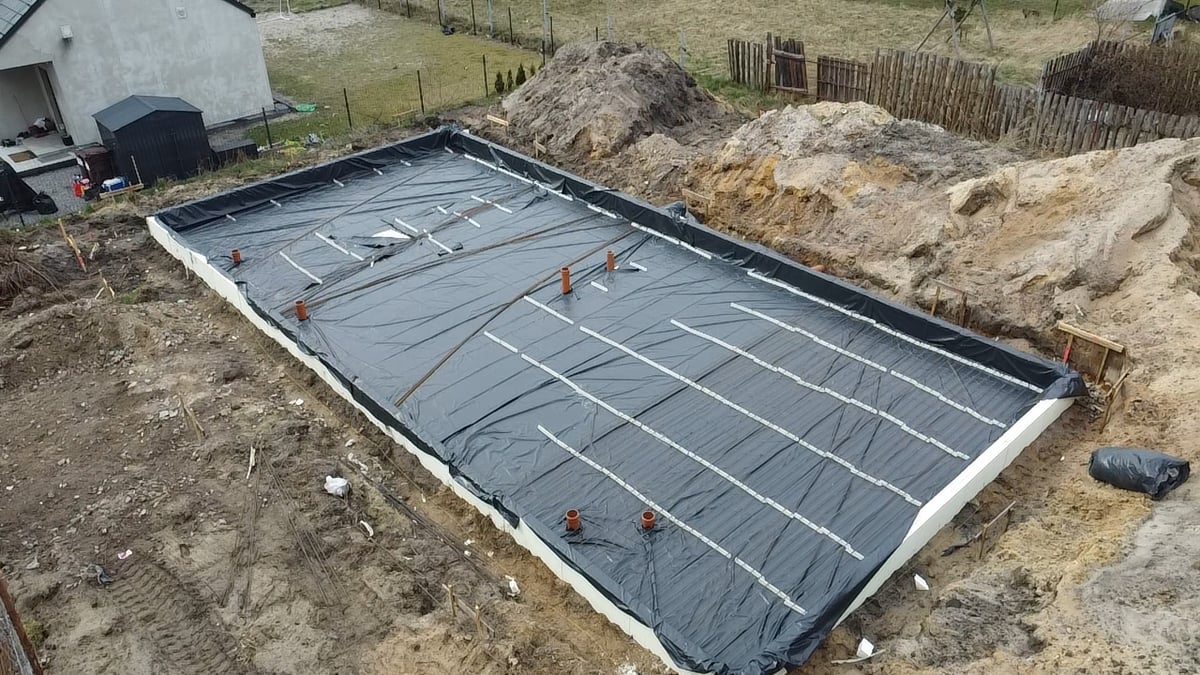

Wanna XPS na zagęszczonej podbudowie, gotowa pod zbrojenie i wylewanie

Po podbudowie ułożyliśmy "wannę XPS" — izolację z polistyrenu ekstrudowanego XPS zarówno od dołu, jak i wokół obrysu płyty. To podwyższona wersja klasycznej ciepłej płyty — zapewnia lepsze parametry izolacji termicznej niż samo XPS pod płytą.

Ciepła płyta klasyczna vs ciepła płyta w wannie XPS

Klasyczna ciepła płyta ma izolację XPS tylko od dołu. Boki płyty są w bezpośrednim kontakcie z chudziakiem lub gruntem.

Płyta w wannie XPS ma izolację również po obwodzie. Przekłada się to na wyższą sprawność izolacji w praktyce użytkowej.

Zainteresowany?

Ile kosztuje budowa parterowego domu z ciepłą płytą?

Sprawdź pełen kosztorys budowy domu o konfiguracji widocznej na realizacji — kalkulator pokazuje konkretną cenę dla Twojej konfiguracji.

Kalkulator wyceny

Etap 5: Zbrojenie płyty fundamentowej

Kwiecień 2026

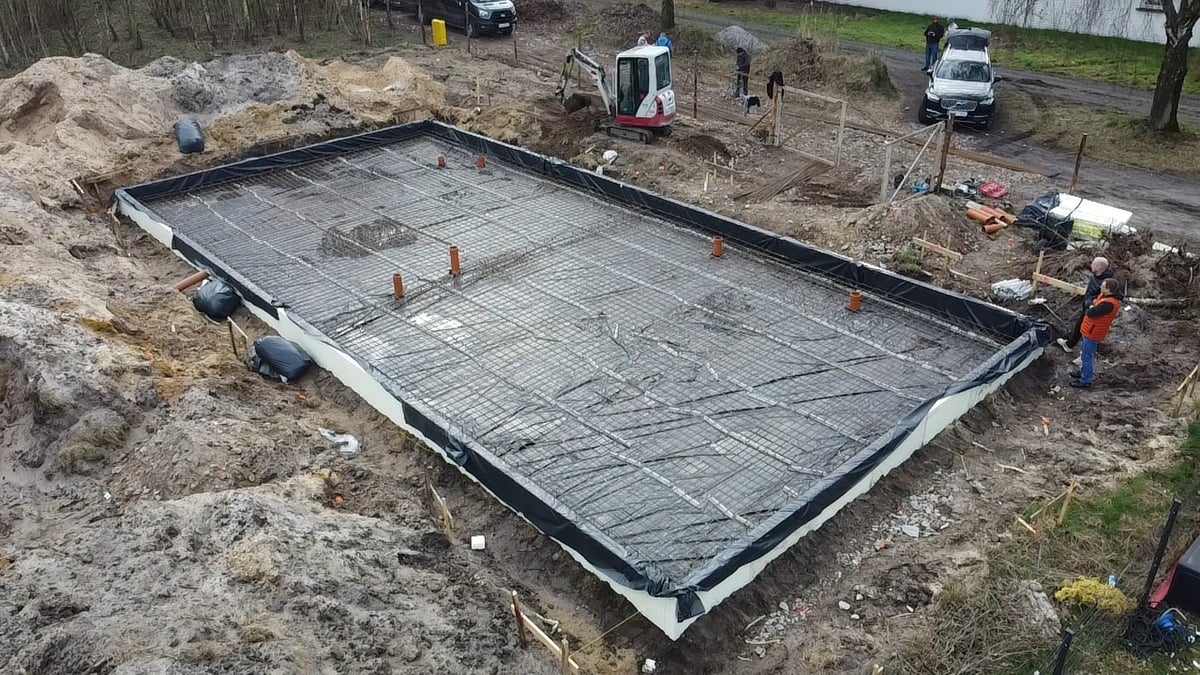

Zbrojenie dwuwarstwowe płyty z rurami kanalizacji wystającymi — perspektywa z drona

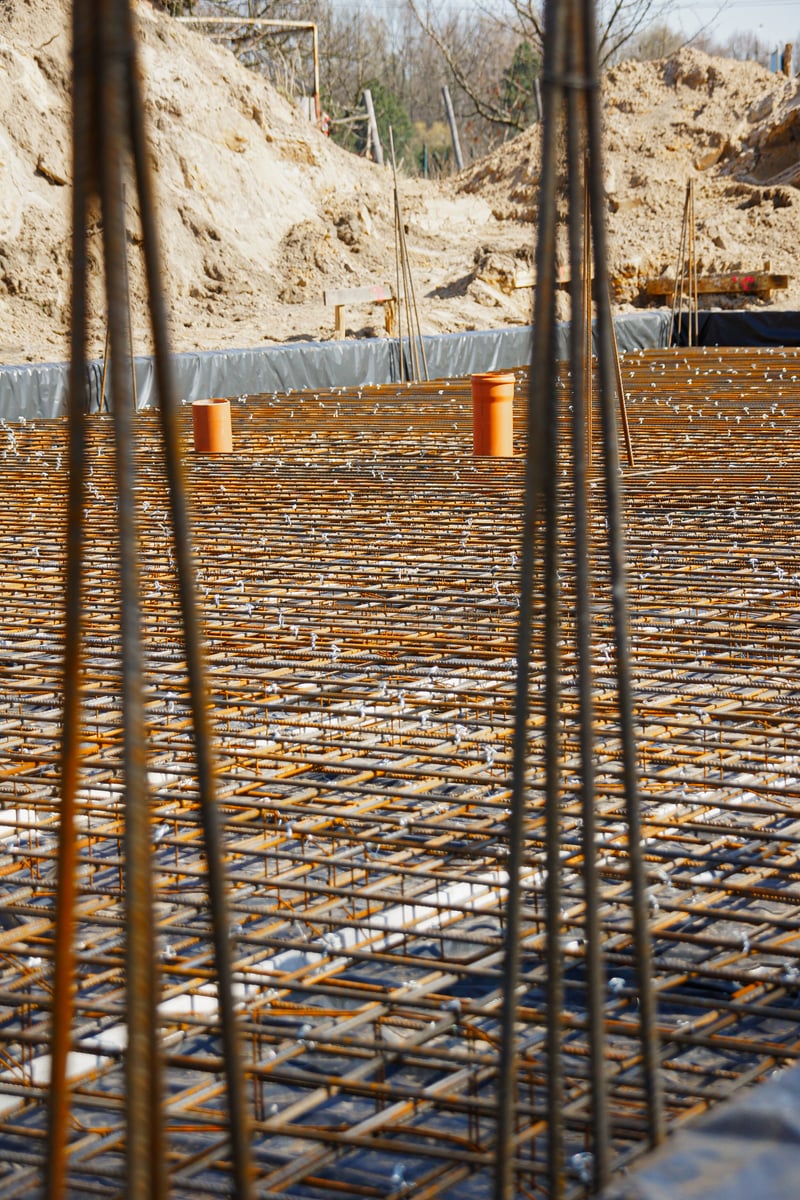

Close-up zbrojenia: siatka dolna i górna + rura kanalizacji wystająca

Na wannie XPS ułożyliśmy zbrojenie dwuwarstwowe — siatka dolna i górna ze stali B500SP.

Pomarańczowe elementy widoczne na zdjęciach to rury kanalizacji wystające z podbudowy — wpięcia wykonane przed zbrojeniem, żeby uniknąć późniejszego kucia zalanej płyty.

Etap 6: Wylewanie płyty fundamentowej

3 kwietnia 2026

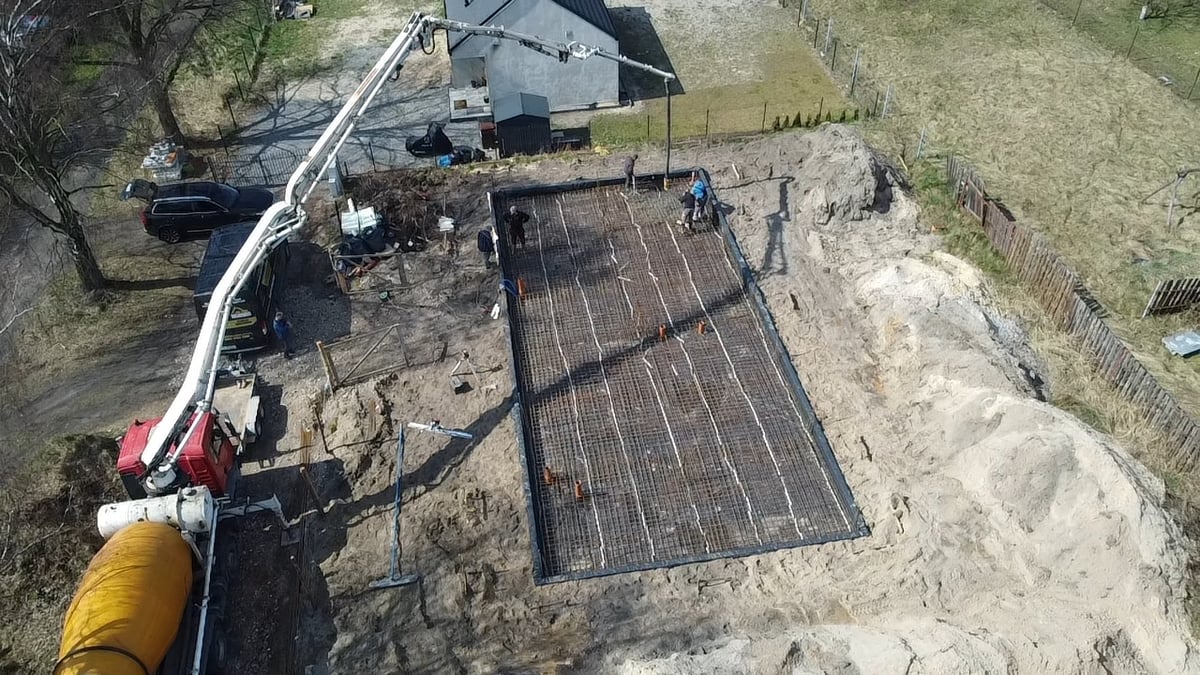

Pompa betoniarska + mixer w trakcie wylewania — widok z drona

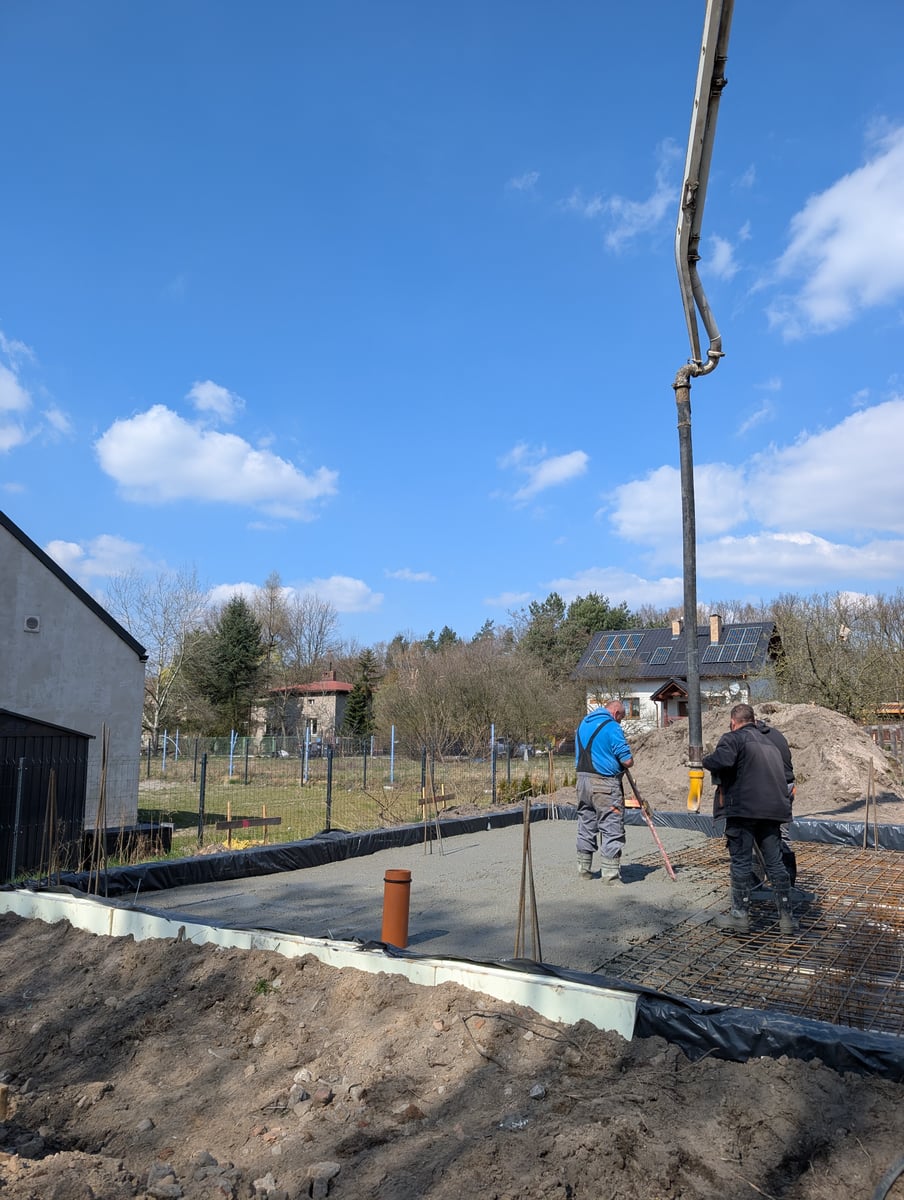

Pompa pracuje, dwóch robotników z wibratorami wgłębnymi zagęszcza beton

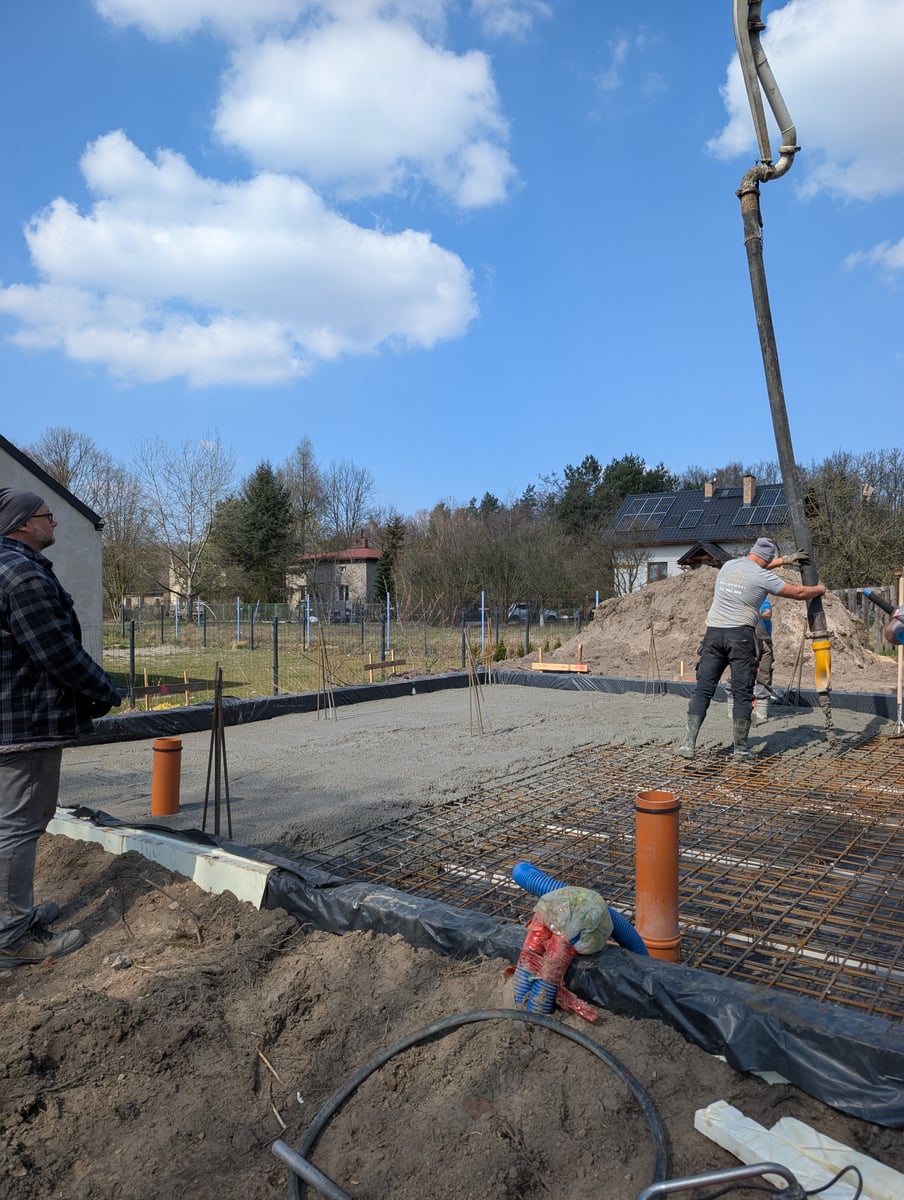

Końcowy etap wylewania — wyrównywanie powierzchni

Wylewanie płyty musi zostać wykonane w jednym dniu, bez przerw, żeby beton miał szansę na monolityczność. Beton dostarczony pompą betoniarską z auto-pompą.

Beton wibrowano natychmiast po wylaniu — dwóch robotników z wibratorami wgłębnymi widocznych na zdjęciach. Wibrowanie usuwa pęcherze powietrza i zagęszcza beton przy zbrojeniu, eliminując mikropory osłabiające konstrukcję.

Dlaczego wylewanie płyty musi być w jednym dniu?

Beton zaczyna wiązać po kilku godzinach od kontaktu z wodą. Jeśli wylewanie zostanie przerwane na noc i wznowione następnego dnia, w miejscu przerwy powstaje "szew technologiczny" — strefa o niższej wytrzymałości, podatna na pękanie pod obciążeniem.

Dla płyty fundamentowej taka strefa jest niedopuszczalna — to konstrukcja, na której stoi cały dom. Dlatego planowanie wylewania zaczyna się od umówienia odpowiedniej liczby mixerów z betoniarni i pompy o adekwatnej wydajności, żeby cały beton trafił na zbrojenie w ciągu jednej zmiany roboczej.

Zainteresowany?

Masz działkę na terenach górniczych?

Pomożemy ocenić kategorię oddziaływania szkód górniczych i wybrać technologię fundamentowania.

Analiza działki

Etap 7: Mury z betonu komórkowego H+H

Kwiecień 2026

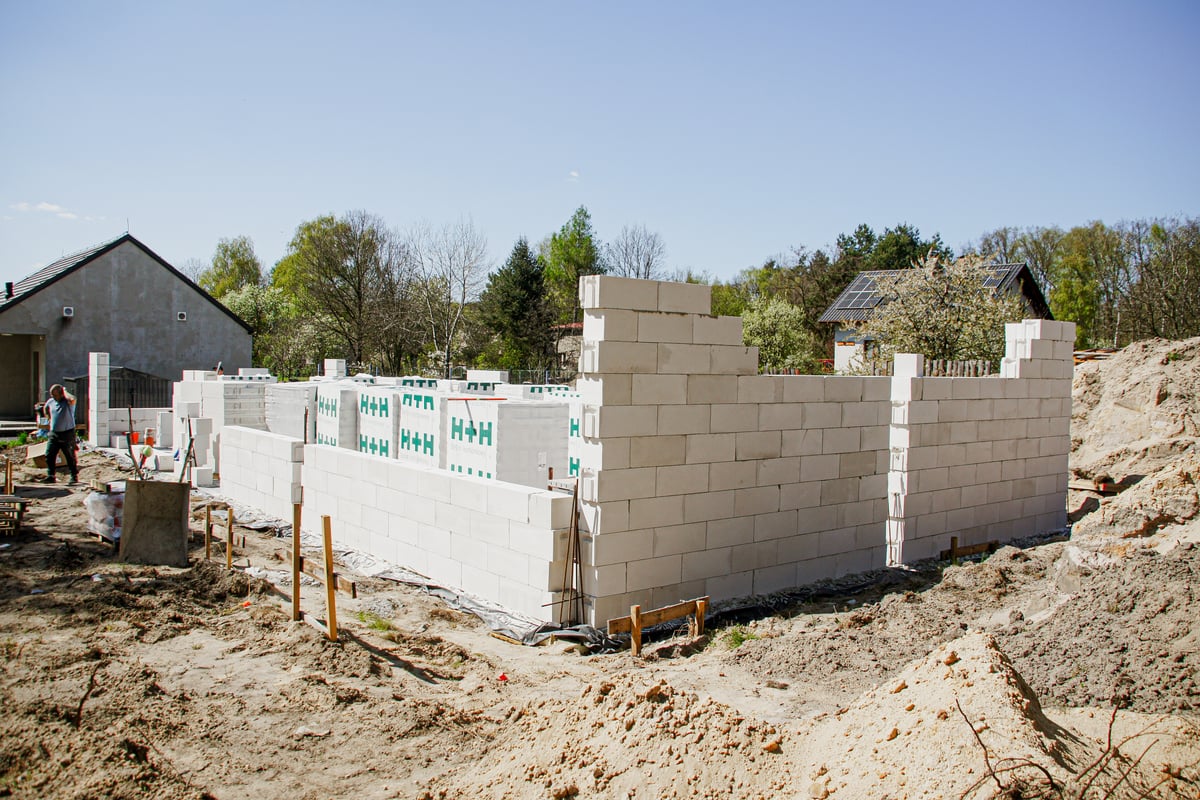

Mury z H+H w trakcie murowania — widoczne charakterystyczne bloczki z zielonym logo

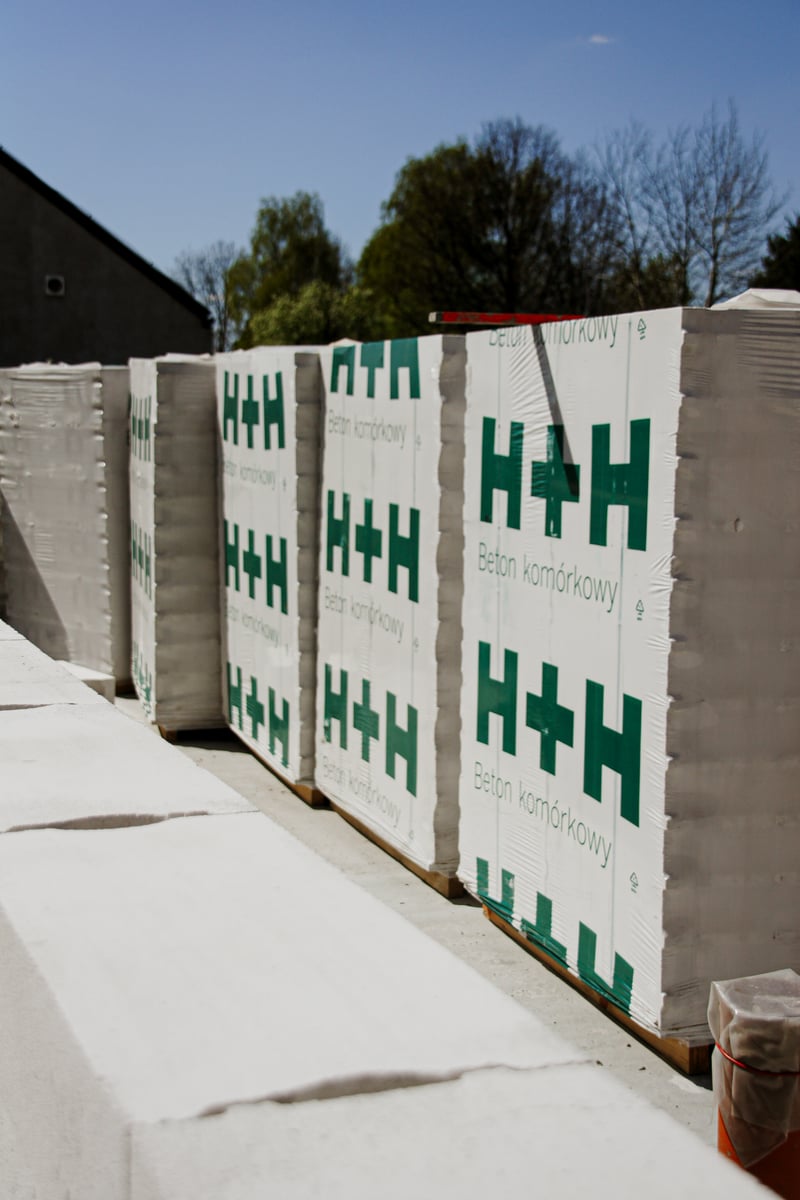

Palety H+H z bloczkami betonu komórkowego dostarczone na plac budowy
Baner CoreLTB Builders na placu budowy

Po dojrzewaniu płyty ruszyły mury z betonu komórkowego H+H. Klient pierwotnie rozważał inną technologię — my rekomendowaliśmy beton komórkowy z uwagi na specyfikę domu parterowego i tereny górnicze.

Ściany zewnętrzne o grubości 24 cm, ściany działowe 11,5 cm.

Na zdjęciach widoczny baner CoreLTB Builders ustawiony na placu budowy.

Beton komórkowy — dla jakich domów ma sens?

Beton komórkowy to lekki materiał ścienny o wysokiej izolacyjności termicznej. Mniejsza masa muru jest zaletą na terenach o podwyższonych wymaganiach konstrukcyjnych (np. szkody górnicze) — niższe obciążenie płyty fundamentowej.

Ceramika szlifowana ma większą akumulację cieplną i wyższą wytrzymałość — preferowana przy domach piętrowych lub z poddaszem użytkowym o większej masie konstrukcyjnej. Dla domu parterowego o tej powierzchni beton komórkowy jest często optymalny.

Pełne porównanie materiałów ściennych

114 m²

Powierzchnia

IV kategoria

Tereny górnicze

~50%

Zaawansowanie

H+H + ciepła płyta XPS

Technologia

Budowa w toku — trwają prace murowe

Realizacja domu przy ul. Zgody w Mikołowie (dz. Śmiłowice/Paniowy) rozpoczęła się w marcu 2026. Od wykopu do wylewania ciepłej płyty fundamentowej zajęło około 3 tygodni intensywnej pracy.

Aktualnie trwają prace murowe — ściany z betonu komórkowego H+H rosną. Kolejne etapy to strop monolityczny, klasyczna więźba dachowa, dachówka betonowa płaska, instalacje (ogrzewanie gazowe + rekuperacja), wykończenia i elewacja (tynk silikatowy + styropian grafitowy).

CZĘSTE PYTANIA

Budowa domu na terenach górniczych — co warto wiedzieć
