Odbiór mieszkania 2026 — 20 usterek, które przeoczysz sam
Odbiór techniczny mieszkania od dewelopera to jedyna okazja, żeby wychwycić wady zanim podpiszesz protokół i stracisz najsilniejszy argument negocjacyjny. Problem? Większość kupujących nie wie, czego szukać — i przechodzi obok usterek wartych tysiące złotych.
Na podstawie setek odbiorów technicznych przeprowadzonych na Śląsku przygotowaliśmy listę 20 najczęstszych usterek deweloperskich — z konkretnymi normami, tolerancjami i zdjęciami. Traktuj ten artykuł jak checklistę, którą zabierasz na odbiór.
Co to jest odbiór techniczny mieszkania?
Odbiór techniczny to formalna procedura, podczas której kupujący (lub jego pełnomocnik — np. inspektor nadzoru) sprawdza stan lokalu przed podpisaniem protokołu odbioru. Zgodnie z ustawą deweloperską z 2022 roku, deweloper ma obowiązek umożliwić nabywcy odbiór i usunąć zgłoszone wady w ciągu 30 dni.
Podpisanie protokołu bez uwag = akceptacja stanu mieszkania. Po podpisaniu tracisz prawo do reklamacji usterek widocznych gołym okiem. Dlatego na odbiór przychodź przygotowany — albo z inspektorem.
Odbiór mieszkania od dewelopera trwa 2–3 godziny przy lokalu 50–70 m². Z inspektorem i kamerą termowizyjną — do 4 godzin. To inwestycja kilku godzin, która może zaoszczędzić kilka–kilkanaście tysięcy złotych na naprawach.
TOP 20 najczęstszych usterek deweloperskich
Poniższa lista powstała na podstawie naszych odbiorów technicznych na Śląsku. Usterki pogrupowaliśmy wg kategorii — od najczęstszych do najrzadszych.
Tynki — krzywizny, pęknięcia, odpryski
Tynki to najczęstsza kategoria usterek — występują w ponad 70% odbieranych mieszkań. Norma PN-B-10110:2005 określa dopuszczalne odchyłki:

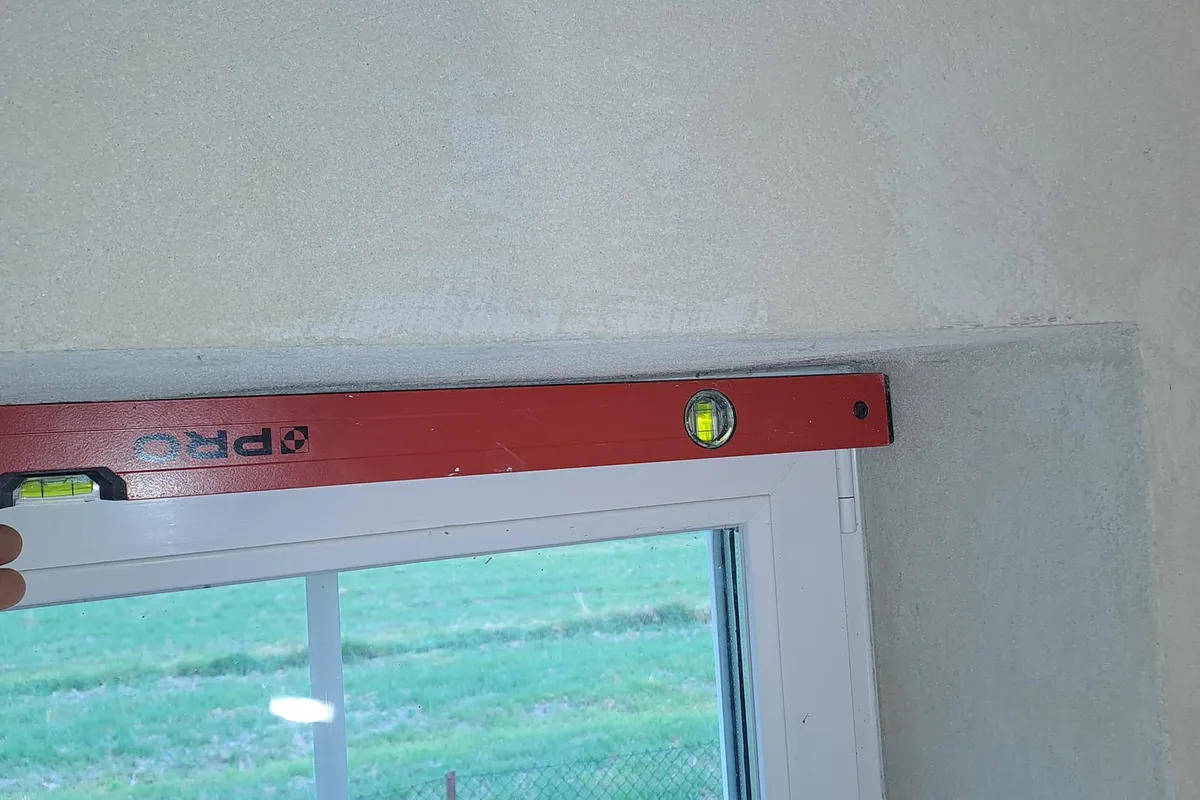

- 1. Krzywizna tynku — dopuszczalna odchyłka to ±3 mm na 2 m łaty. Sprawdzasz poziomicą 2-metrową przyłożoną do ściany. Jeśli pod łatą widać szczelinę >3 mm — usterka.
- 2. Pęknięcia promieniowe przy narożnikach okien — najczęściej w narożnikach nadproży. Wynikają z braku siatki zbrojącej lub zbyt szybkiego schnięcia tynku.
- 3. Nierówne kąty (brak kąta prostego) — w kuchni i łazience to katastrofa: meble i płytki nie będą pasować. Sprawdzaj kątownikiem budowlanym.
- 4. Odpryski i ubytki tynku — szczególnie za drzwiami, w narożnikach, przy otworach instalacyjnych. Często maskowane szpachlą "na szybko".
- 5. Brak kątowników ochronnych na narożnikach — narożniki bez aluminiowych kątowników łuszczyją się w ciągu roku.
Norma PN-B-10110:2005 — dopuszczalne odchyłki tynków: płaszczyzna ±3 mm/2 m, kąty proste ±3 mm/1 m, pionowość ±3 mm/1 m. Każde przekroczenie to podstawa do wpisu w protokole.

Stolarka okienna — rysy, nieszczelności, montaż
- 6. Rysy i zarysowania szyb — sprawdzaj KAŻDĄ szybę pod światło, pod kątem ~45°. Norma PN-EN 1279 nie dopuszcza rys widocznych z odległości 1 m.
- 7. Nieszczelności — dmuchanie od okien — przyłóż zapaloną zapałkę/zapalniczkę do krawędzi skrzydła. Odchylenie płomienia = nieszczelność uszczelek.
- 8. Nieprawidłowy montaż (brak pianki, taśm) — okna powinny być montowane w systemie ciepłego montażu (taśmy paroprzepuszczalne od wewnątrz, paroszczelne od zewnątrz). Brak taśm = mostki termiczne i wilgoć w przyszłości.
- 9. Blokujące się klamki i skrzydła — każde okno otwórz, zamknij, uchyl, rozchyl. Mechanizm musi działać płynnie, bez zacinania.
- 10. Parapety — luźne, krzywe, bez spadku — parapet zewnętrzny musi mieć spadek od okna (min. 3°). Wewnętrzny — stabilny, bez luzów.

Wylewki i posadzki — wilgotność, pęknięcia
- 11. Zbyt wysoka wilgotność wylewki — wylewka cementowa jest gotowa do układania paneli/płytek przy wilgotności ≤2% CM (metoda karbidowa). Deweloperzy często przekazują mieszkania z wylewką 3–4% — to znaczy, że trzeba czekać lub suszyć. Żądaj pomiaru!
- 12. Pęknięcia wylewki — włoskowate (do 0,3 mm) są dopuszczalne. Szersze — to usterka, szczególnie przy ogrzewaniu podłogowym.
- 13. Nierówność posadzki — norma dopuszcza ±2 mm/2 m. Sprawdzaj poziomicą w kilku kierunkach, szczególnie na styku pomieszczeń.
- 14. Brak dylatacji — przy ogrzewaniu podłogowym dylatacja obwodowa jest obowiązkowa. Jej brak = pęknięcia po pierwszym sezonie grzewczym.
Test CM wilgotności wylewki — jedyny wiarygodny pomiar. Polega na rozbiciu próbki wylewki i reakcji z karbidkiem wapnia w butli manometrycznej. Koszt: ~100–200 zł. Wilgotnościomierze elektroniczne są mniej dokładne i nie stanowią podstawy reklamacyjnej.
Instalacje — elektryka, wod-kan, wentylacja
- 15. Brak zasilania gniazdek / niewłaściwe obwody — sprawdź KAŻDE gniazdko testerem faz. Zdarza się, że gniazdko jest podłączone do złego obwodu lub w ogóle nie działa.
- 16. Wentylacja — brak ciągu lub za słaby ciąg — norma PN-83/B-03430/Az3 wymaga min. 70 m³/h w kuchni i 50 m³/h w łazience. Przyłóż kartkę papieru A4 do kratki — powinna się "przykleić".
- 17. Nieszczelności instalacji wod-kan — odkręć wszystkie zawory, spuść wodę, sprawdź pod zlewozmywakiem i w szachtach. Mokre ślady = problem.
- 18. Brak lub źle zamontowane zawory odcinające — każde mieszkanie powinno mieć zawory odcinające wodę (ciepłą i zimną) oraz gaz. Muszą działać — spróbuj je zakręcić.
Drzwi, balkony i detale wykończeniowe
- 19. Drzwi wejściowe — klasa antywłamaniowa, uszczelki — sprawdź, czy drzwi mają deklarowaną klasę RC (najczęściej RC2). Uszczelki muszą przylegać na całym obwodzie.
- 20. Balkon — spadek, balustrada, obróbki — posadzka balkonu musi mieć spadek od ściany budynku (min. 1,5%). Balustrada — stabilna, min. 110 cm wysokości. Obróbki blacharskie — szczelne, bez luk.
Odbiór techniczny z inspektorem nadzoru
Przyjeżdżamy z poziomicą, kamerą termowizyjną i normami. Sprawdzimy każdy centymetr mieszkania i przygotujemy protokół usterek.
Normy budowlane — jakie tolerancje musi spełnić deweloper?
Deweloper nie może odpowiedzieć „tak się buduje". Każdy element mieszkania podlega normom z konkretnymi liczbami. Oto najważniejsze:
- PN-B-10110:2005 (tynki) — odchyłka płaszczyzny: ±3 mm/2 m, kąt prosty: ±3 mm/1 m, pionowość: ±3 mm/1 m
- PN-EN 1279 (szyby zespolone) — brak rys widocznych z 1 m, brak skroplonej wilgoci wewnątrz pakietu
- PN-EN 13914 (tynki zewnętrzne) — odchyłka: ±5 mm/2 m
- PN-53/B-10140 (posadzki) — odchyłka: ±2 mm/2 m, ±5 mm na całej długości pomieszczenia
- PN-83/B-03430/Az3 (wentylacja) — kuchnia: 70 m³/h, łazienka: 50 m³/h, WC: 30 m³/h
- Warunki techniczne (WT 2021/2026) — drzwi wejściowe min. 0,9 m szerokości, balustrada min. 1,1 m
Konkretne liczby to Twoja broń. Deweloper nie może zbagatelizować reklamacji, jeśli w protokole napiszesz: „odchyłka tynku ściany północnej w salonie: 7 mm/2 m — przekroczenie normy PN-B-10110 o 4 mm". To język, którego nie zignoruje.

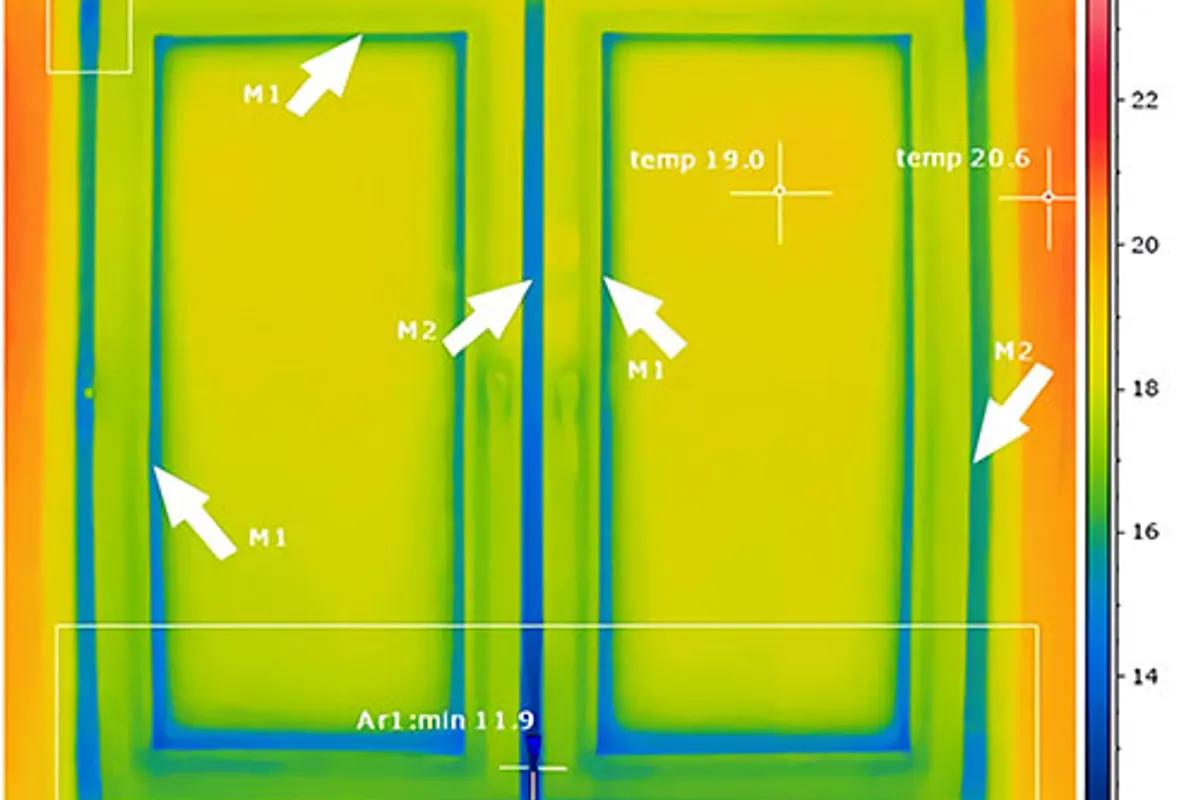

Kamera termowizyjna — co widzi inspektor?
Kamera termowizyjna to narzędzie, które wykrywa to, czego nie zobaczy żadna poziomnica — mostki termiczne i wilgoć ukrytą w ścianach. Na Śląsku, gdzie wiele budynków stoi na terenach o podwyższonym poziomie wód gruntowych, jest to szczególnie istotne.
- Mostki termiczne przy oknach — brak izolacji ościeży objawia się niebieskimi/fioletowymi plamami na termogramie. Zimą = mokre ściany i pleśń.
- Nieszczelności stolarki — termowizja pokazuje dokładnie, w którym miejscu "ciągnie" od okna.
- Wilgoć w ścianach — zawilgocone miejsca mają inną temperaturę. Kamera pokaże, czy deweloper nie "zamaskował" wilgoci pod tynkiem.
- Ogrzewanie podłogowe — termowizja weryfikuje, czy pętle grzewcze są rozłożone równomiernie i czy nie ma zimnych stref.

Kiedy używać kamery termowizyjnej? Najlepiej przy różnicy temperatur wewnątrz/zewnątrz min. 10°C (sezon grzewczy). Odbiory latem z kamerą termowizyjną mają ograniczoną skuteczność — mostki termiczne nie będą widoczne.
Nadzór inwestorski i odbiory techniczne
Uprawnienia bez ograniczeń, polisa OC 500 000 zł, kamera termowizyjna FLIR. Odbiory mieszkań i domów od deweloperów na Śląsku.
Protokół odbioru — jak napisać, żeby był wiążący?
Protokół odbioru mieszkania to dokument prawny. Żeby stanowił podstawę roszczeń wobec dewelopera, musi zawierać:
- Datę i miejsce odbioru — pełny adres lokalu z numerem
- Dane stron — nabywca + przedstawiciel dewelopera (imię, nazwisko, pełnomocnictwo)
- Wykaz usterek z lokalizacją — np. „Salon, ściana północna, 2,1 m od podłogi — pęknięcie tynku dł. 25 cm"
- Powołanie na normy — np. „Odchyłka tynku 7 mm/2 m — przekroczenie PN-B-10110 (dopuszczalne ±3 mm)"
- Dokumentację fotograficzną — zdjęcia z opisami i datą
- Termin usunięcia usterek — ustawowo 30 dni; wpisz konkretną datę
- Podpisy obu stron — jeśli deweloper odmawia podpisu, wpisz to w protokole
Deweloper odmawia wpisania usterki do protokołu? Masz prawo odmówić podpisania protokołu. Zgodnie z ustawą deweloperską (art. 41 ust. 4), odmowa uznania wady przez dewelopera musi być pisemna z uzasadnieniem — w ciągu 14 dni. Brak odpowiedzi = uznanie wady.

Ile kosztuje odbiór techniczny z inspektorem?
Ceny odbiorów technicznych na Śląsku w 2026 roku:
- Odbiór mieszkania (do 60 m²) — 500–800 zł brutto
- Odbiór mieszkania (60–100 m²) — 800–1 200 zł brutto
- Odbiór domu od dewelopera — 1 200–2 500 zł brutto (zależy od metrażu i zakresu)
- Dodatek: kamera termowizyjna — 200–400 zł brutto
- Dodatek: test CM wilgotności wylewki — 100–200 zł brutto za punkt pomiarowy
Dla porównania — koszt naprawy jednej usterki (np. ponowne tynkowanie ściany) to 800–2 000 zł. Inspektor, który znajdzie 5–10 usterek, zwraca się kilkukrotnie.
W CoreLTB odbiór techniczny jest częścią usługi nadzoru inwestorskiego. Jeśli budujemy Twój dom, kierownik budowy odpowiada za jakość na każdym etapie — nie potrzebujesz osobnego odbioru, bo kontrola jakości trwa przez cały proces.
Odbiór sam vs z inspektorem — co przeoczyisz?
Samodzielny odbiór ma sens, jeśli masz doświadczenie budowlane i odpowiedni sprzęt. Ale statystyki z naszych odbiorów mówią same za siebie:
- Średnia liczba usterek znajdowanych przez kupujących samodzielnie: 3–5
- Średnia liczba usterek znajdowanych przez inspektora: 12–20
- Usterki "niewidoczne" — mostki termiczne, wilgotność wylewki, brak ciągu wentylacyjnego — wymagają sprzętu pomiarowego
- Usterki "kosmetyczne" — kupujący je widzą, ale nie wiedzą, że podlegają normie i mogą żądać naprawy
Na Śląsku szczególnie istotne jest rozróżnienie usterek wykonawczych od efektów wstrząsów górniczych. Pęknięcie tynku w Katowicach czy Zabrzu może wynikać z błędu dewelopera — ale też z tąpnięcia. Inspektor z doświadczeniem na terenach górniczych oceni, czy pęknięcie jest reklamowalne. Więcej o wpływie szkód górniczych na budowle: płyta fundamentowa na terenach górniczych.
Co zabrać na odbiór — checklista sprzętu
- Poziomicę 2-metrową — do sprawdzania tynków i posadzek
- Kątownik budowlany — do sprawdzania kątów prostych (kuchnia, łazienka!)
- Latarkę — do inspekcji szachtów, podsufitek, ciemnych narożników
- Tester gniazdek — do sprawdzenia faz, uziemienia i obwodów
- Kartkę A4 — do testu ciągu wentylacyjnego
- Zapałki/zapalniczkę — do testu nieszczelności okien
- Telefon z aparatem — do dokumentacji fotograficznej (rób zdjęcia z datą!)
- Rzut mieszkania z umowy — do porównania wymiarów i układu
- Notatnik + długopis — do protokołu na miejscu
Umów odbiór techniczny z inspektorem
Sprawdzimy mieszkanie przed podpisaniem protokołu. Kamera termowizyjna, normy, protokół usterek — bez niespodzianek po przeprowadzce.
Często zadawane pytania
Kluczowe elementy to: tynki (krzywizna ±3 mm/2 m wg PN-B-10110), stolarka okienna (rysy na szybach, nieszczelności, montaż), wylewki (wilgotność ≤2% CM, pęknięcia), instalacje (gniazdka, wentylacja, wod-kan) i drzwi/balkony. Pełną listę 20 usterek znajdziesz w artykule powyżej.
Na Śląsku w 2026 roku: 500–800 zł brutto za mieszkanie do 60 m², 800–1 200 zł za większe lokale. Odbiór domu od dewelopera: 1 200–2 500 zł. Kamera termowizyjna to dodatek 200–400 zł. Inspektor, który znajdzie 10 usterek, zwraca się kilkukrotnie.
Samodzielny odbiór trwa ok. 1–2 godziny. Z inspektorem i kamerą termowizyjną — 2–4 godziny w zależności od metrażu. Nie spiesz się — deweloper nie może Ci ograniczać czasu na sprawdzenie mieszkania.
Tak — zgodnie z ustawą deweloperską z 2022 roku, deweloper ma 30 dni na usunięcie uznanych wad od daty podpisania protokołu. Jeśli w ciągu 14 dni nie ustosunkuje się do zgłoszonych usterek, uznaje się je za przyjęte (milcząca zgoda).
Zdecydowanie tak. Z naszych danych wynika, że kupujący samodzielnie znajdują 3–5 usterek, a inspektor z doświadczeniem — 12–20. Różnica to tysiące złotych na naprawach. Inspektor ma też sprzęt (kamera termowizyjna, wilgotnościomierz) i zna normy, co znacząco wzmacnia Twoją pozycję negocjacyjną.
Protokół musi zawierać: datę, adres lokalu, dane stron, wykaz usterek z lokalizacją i powołaniem na normy, dokumentację fotograficzną, termin naprawy (ustawowo 30 dni) i podpisy. Protokół bez powołania na konkretne normy (np. PN-B-10110) jest trudniejszy do wyegzekwowania.
