Mały dom 82 m² w Olzie — Grobla (SSZ)
13 zdjec
Wrzesień 2024 – w trakcie82 m² | Parterowy, bez garażuW trakcie

Mały dom 82 m² w Olzie — Grobla (SSZ)

Realizacja domu 82 m² od fundamentów po instalacje — zdjęcia z każdego etapu, eksperckie komentarze do technologii i materiałów. Technologia: murowany — beton komórkowy h+h (24 i 11,5 cm).

Etap 1: Wytyczenie i przygotowanie placu

Wrzesień/Październik 2024
Plac budowy w Olzie — baner CoreLTB Builders

Budowa rozpoczęła się od wytyczenia geodezyjnego na działce w Olzie, gminie Gorzyce.

Baner CoreLTB Builders ustawiony przy drodze zaznacza początek inwestycji. Działka położona w okolicy z sadami i polami uprawnymi w bezpośrednim sąsiedztwie.

Etap 2: Wykop i podbudowa pod ciepłą płytę

Październik 2024

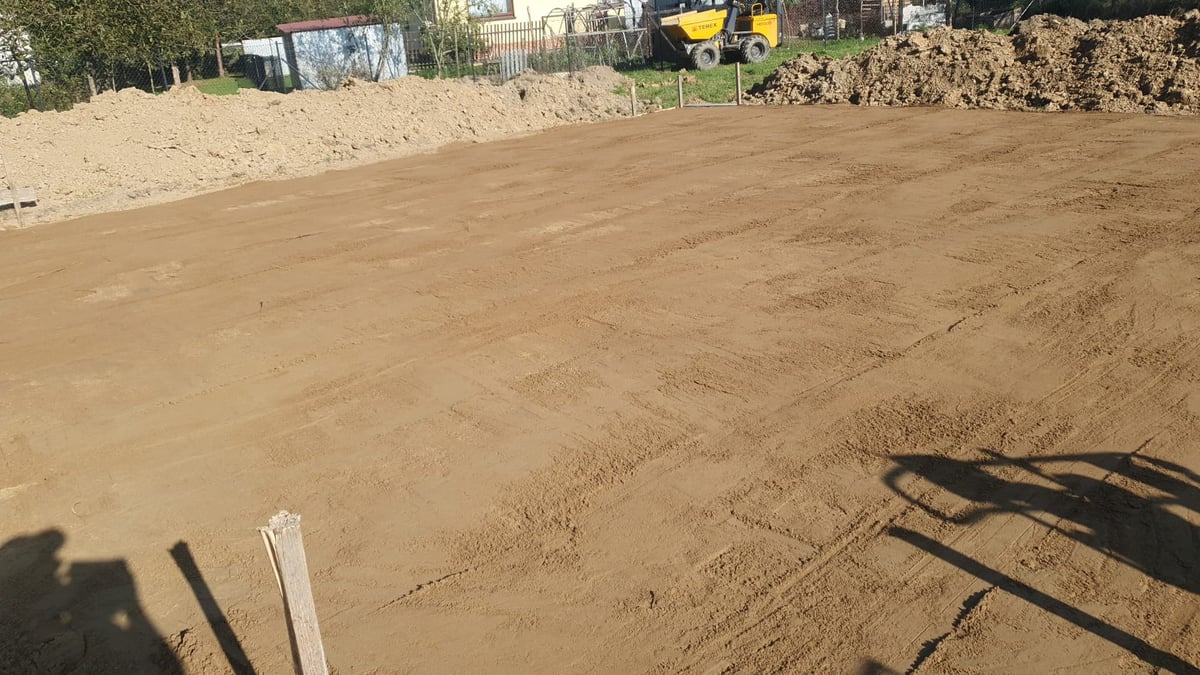

Zagęszczona podbudowa, gotowa do ułożenia XPS — drewniane paliki wyznaczają obrys

Wykop pod fundament i podbudowa z zagęszczonego kruszywa. Drewniane paliki w obrysie wyznaczają linie ścian.

Ciepła płyta fundamentowa wymaga starannego przygotowania podbudowy — od jakości zagęszczenia zależy stabilność płyty przez dziesiątki lat. Zagęszczamy warstwami, każda kontrolowana.

Etap 3: Wanna XPS — izolacja termiczna płyty

Październik 2024

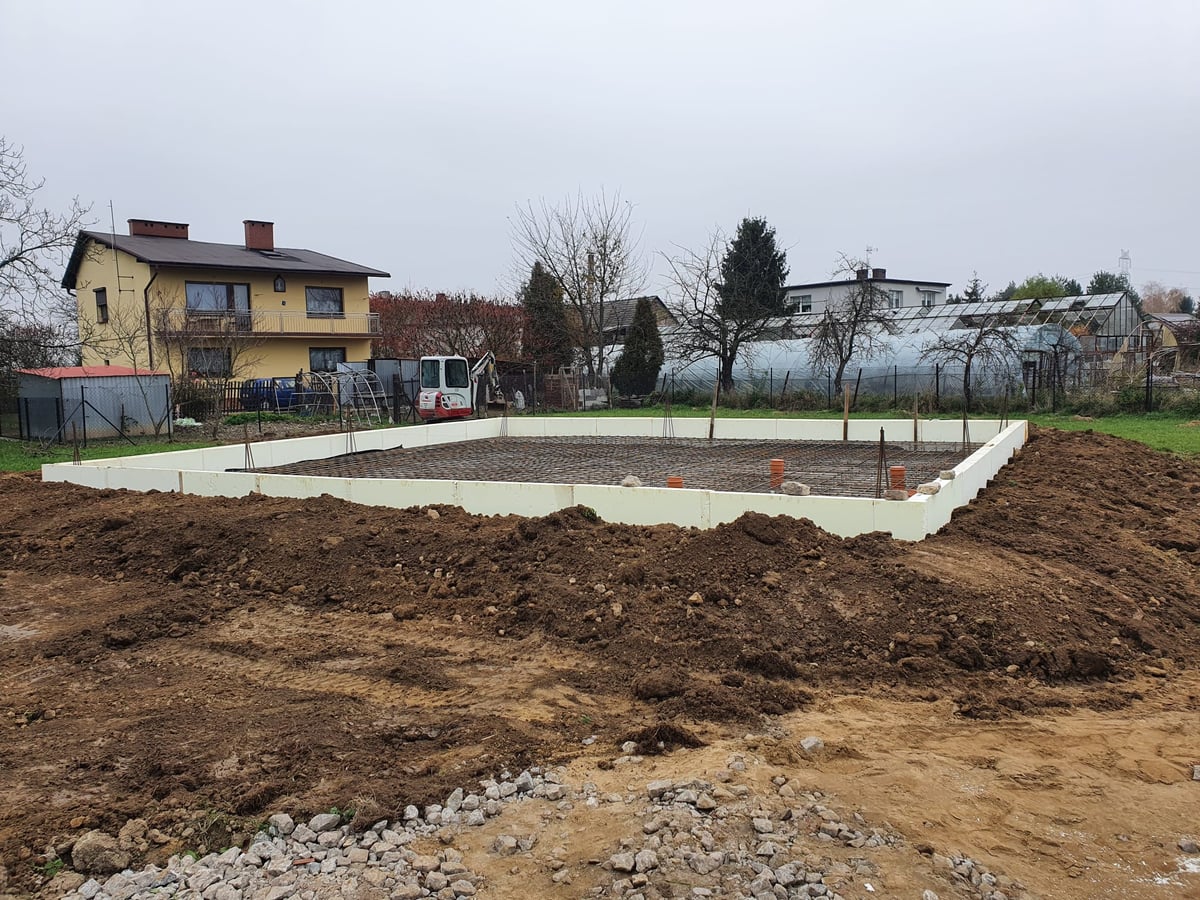

Wanna XPS — biały kontur z polistyrenu ekstrudowanego widoczny na działce

Po podbudowie ułożyliśmy izolację termiczną z polistyrenu ekstrudowanego XPS. To podstawa "ciepłej płyty" — izolacja eliminuje mostki termiczne między płytą a gruntem.

XPS (ekstrudowany) różni się od popularnego EPS (styropianu spienianego) strukturą — gęstsza, zamknięto-komórkowa. Skutek: wyższa odporność na ściskanie i znikoma nasiąkliwość, kluczowe dla materiału mającego kontakt z gruntem.

Charakterystyczny biały kontur na działce to obwód wanny XPS przed wylewaniem płyty.

Etap 4: Zbrojenie i wylewanie płyty fundamentowej

Październik/Listopad 2024

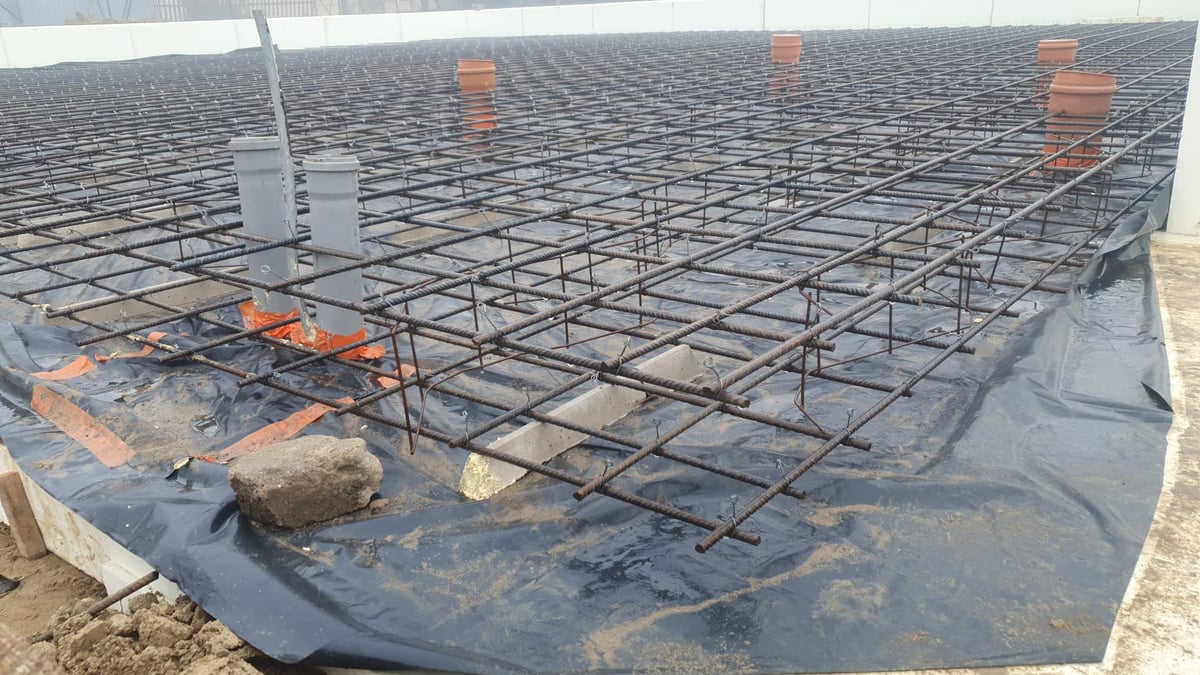

Zbrojenie płyty fundamentowej — siatka stali, rury kanalizacji wystające z miejsc przyszłych punktów zlewowych

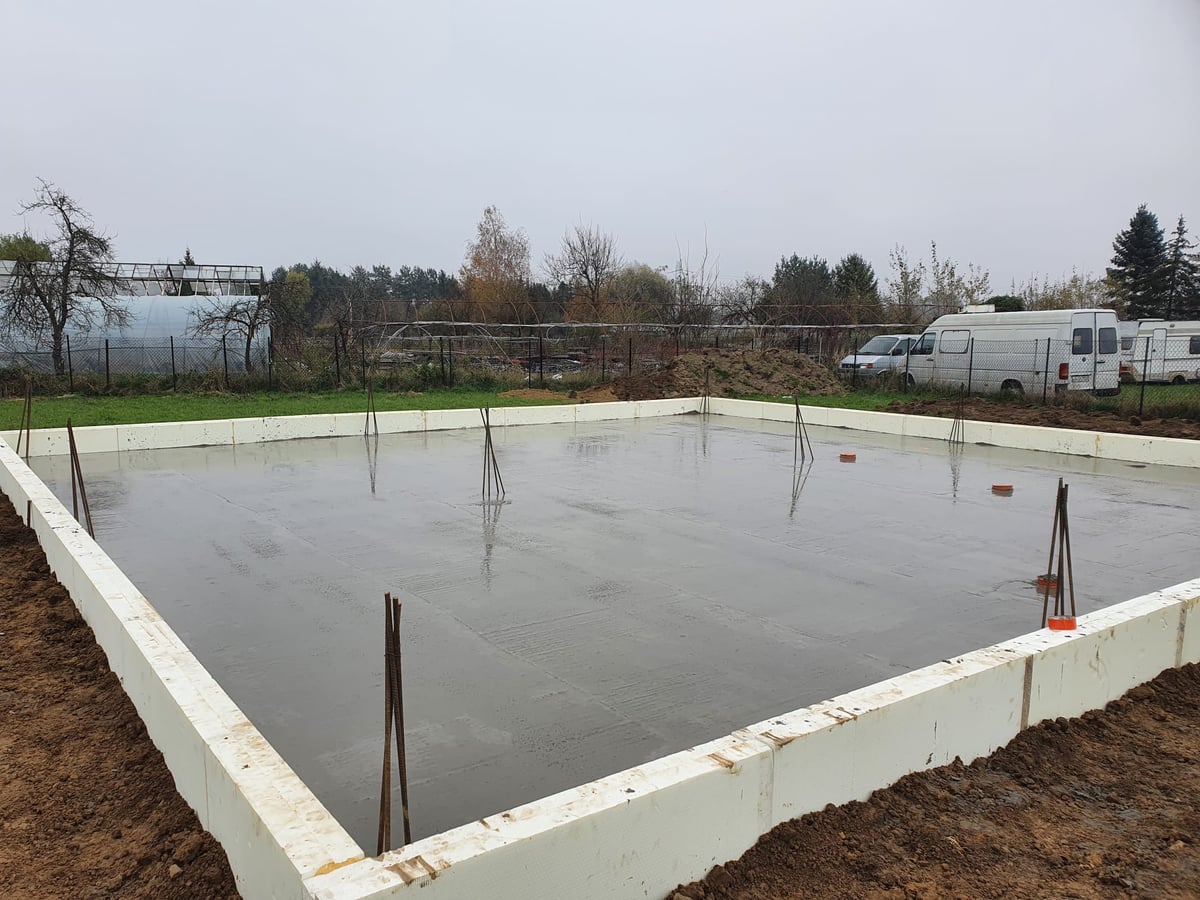

Gotowa, wylana płyta — widoczne wystające elementy konstrukcyjne i instalacje

Płyta fundamentowa o grubości 30 cm z betonu wodoszczelnego klasy C30/37. Zbrojenie dwuwarstwowe — siatka dolna i górna.

Po wylaniu płyta dojrzewa pod folią ochronną.

Ciepła płyta fundamentowa — kiedy ma sens?

Ciepła płyta to alternatywa dla klasycznych ław fundamentowych. Główna zaleta: ciągła warstwa izolacji termicznej pod płytą eliminuje mostki termiczne typowe dla ław.

Ma sens przede wszystkim dla domów parterowych z ogrzewaniem podłogowym (płyta pełni funkcję akumulatora ciepła) oraz na terenach o trudniejszych warunkach gruntowych — sztywna tarcza rozkłada obciążenia równomiernie.

Pełne porównanie fundamentów

Beton

C30/37 wodoszczelny, 30 cm

Zbrojenie

Dwuwarstwowe (siatka dolna + górna)

Zainteresowany?

Ile kosztuje budowa małego domu parterowego?

Sprawdź pełen kosztorys budowy domu jednorodzinnego małego metrażu — kalkulator pokazuje cenę dla Twojej konfiguracji.

Kalkulator wyceny

Etap 5: Mury z betonu komórkowego H+H

Lipiec/Sierpień 2025

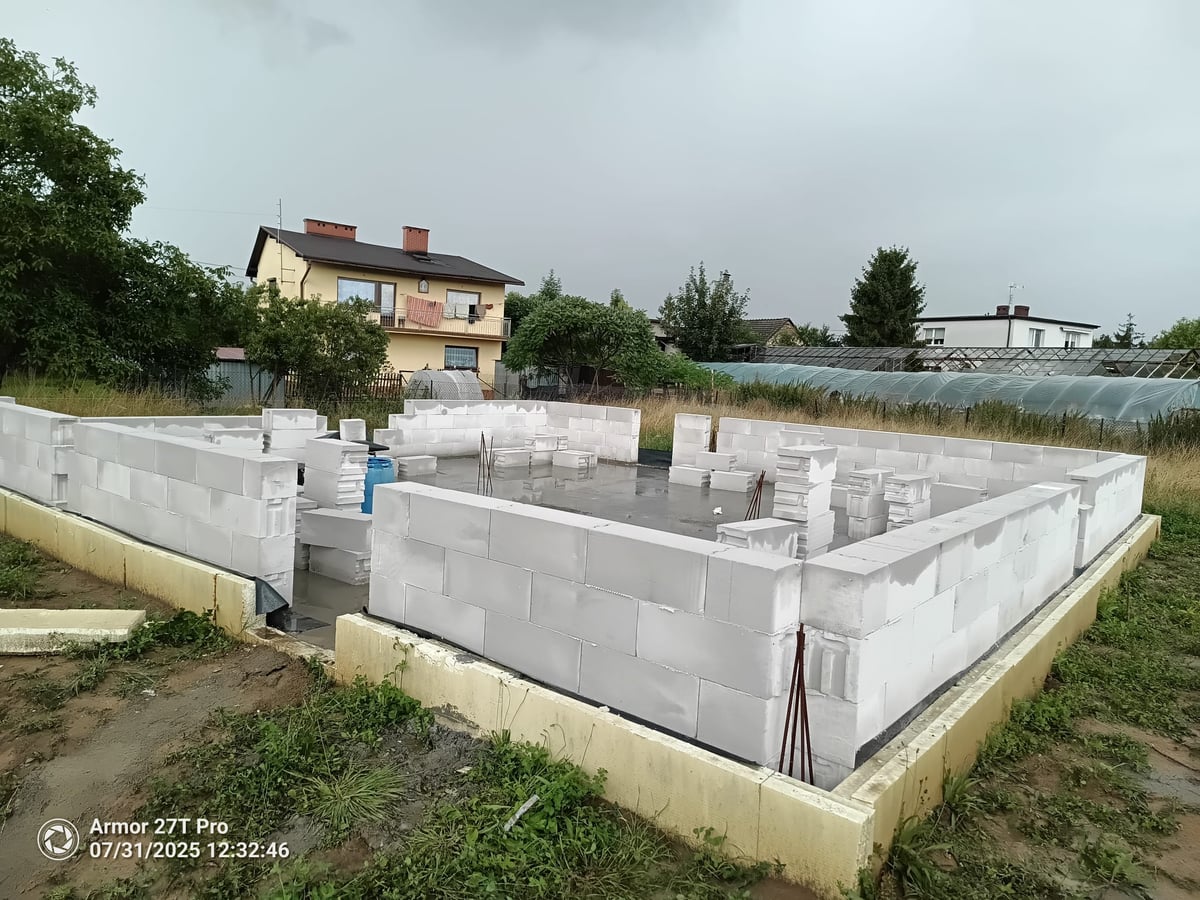

Pierwsza warstwa murów z H+H, w tle dom sąsiada

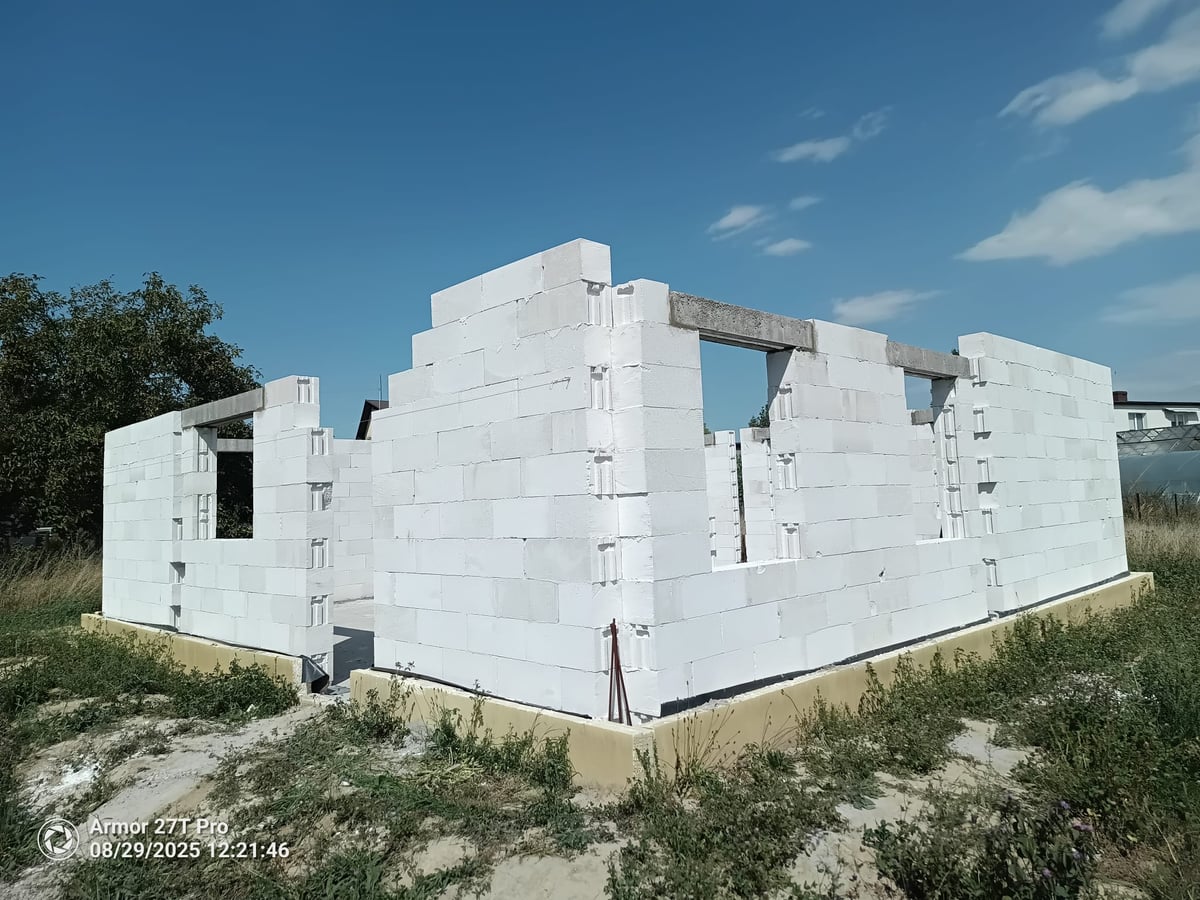

Mury domu pełne z otworami pod okna i drzwi — gotowe pod wieńce

Mury z bloczków H+H — ściany zewnętrzne i nośne o grubości 24 cm, ściany działowe 11,5 cm.

Klient pierwotnie rozważał inną technologię — my rekomendowaliśmy beton komórkowy dla parterowego domu o tej powierzchni.

Beton komórkowy H+H — co go wyróżnia?

Beton komórkowy to materiał o strukturze drobnokomórkowej, dzięki czemu jest lekki i ma wysoką izolacyjność cieplną bez dodatkowego ocieplenia. H+H to jeden z czołowych producentów na rynku — duże, precyzyjne bloczki ułatwiają szybkie murowanie.

Zalety dla parterowego domu: niska masa muru (mniejsze obciążenie płyty fundamentowej), dobra ciepłochronność, łatwa obróbka (możliwość docinania piłą). Wady: niższa akumulacja cieplna niż ceramika, niższa wytrzymałość konstrukcyjna (mniej istotna przy parterówce).

Pełne porównanie materiałów ściennych

Materiał

Beton komórkowy H+H

Grubość zewnętrzne/nośne

24 cm

Grubość działowe

11,5 cm

Etap 6: Wieńce nad murami

Sierpień 2025

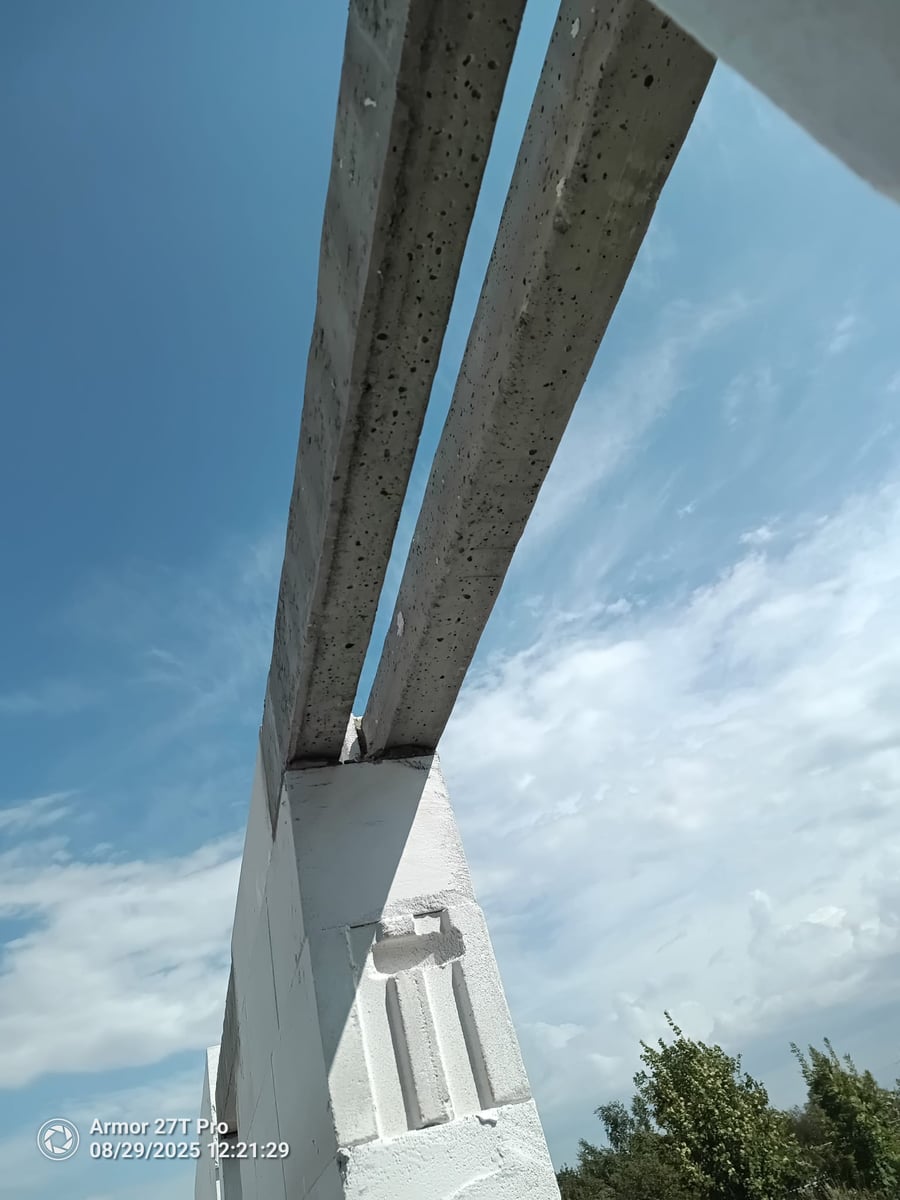

Wieńce nad murami z betonu komórkowego — widok z dołu

Po wymurowaniu ścian zewnętrznych wykonaliśmy wieńce — żelbetowy element konstrukcyjny biegnący wzdłuż obwodu muru.

Funkcja wieńca jest dwojaka: rozkłada obciążenia z konstrukcji dachu równomiernie na całą ścianę (zamiast punktowo w miejscach krokwi) oraz usztywnia obwód budynku, chroniąc mury przed nierównomiernym pracowaniem konstrukcji.

Etap 7: Prefabrykowane wiązary dachowe C24

Listopad 2025

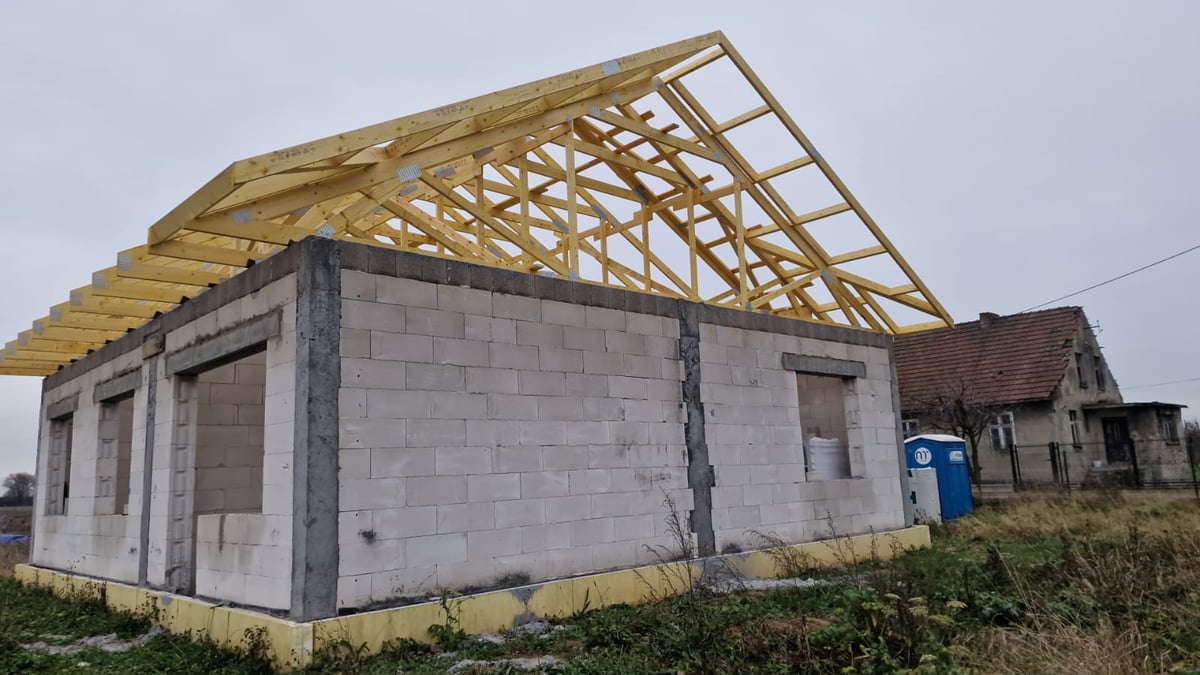

Szkielet dachu z prefabrykowanych wiązarów C24 — listopad 2025

Konstrukcja dachu i stropu w technologii prefabrykowanej — wiązary dachowe z drewna certyfikowanego i impregnowanego klasy C24.

Prefabrykacja oznacza szybki montaż i wysoką precyzję wykonania.

Prefabrykowane wiązary — kiedy mają sens?

Prefabrykowane wiązary dachowe sprawdzają się dla dachów o regularnym kształcie (dwuspadowych, czterospadowych prostych). Drewno C24 wykonane w fabryce zapewnia precyzję trudną do osiągnięcia w warunkach placu budowy.

Tradycyjna więźba krokwiowo-jętkowa pozostaje preferowanym rozwiązaniem dla dachów o skomplikowanym kształcie lub gdy potrzeba dużej przestrzeni użytkowej pod dachem.

Zainteresowany?

Rozważasz prefabrykowane wiązary dachowe?

Pomożemy ocenić czy w Twoim projekcie ma sens prefabrykacja zamiast tradycyjnej więźby.

Umów konsultację

Etap 8: Stan surowy zamknięty — dach, okna, drzwi

Styczeń-Kwiecień 2026

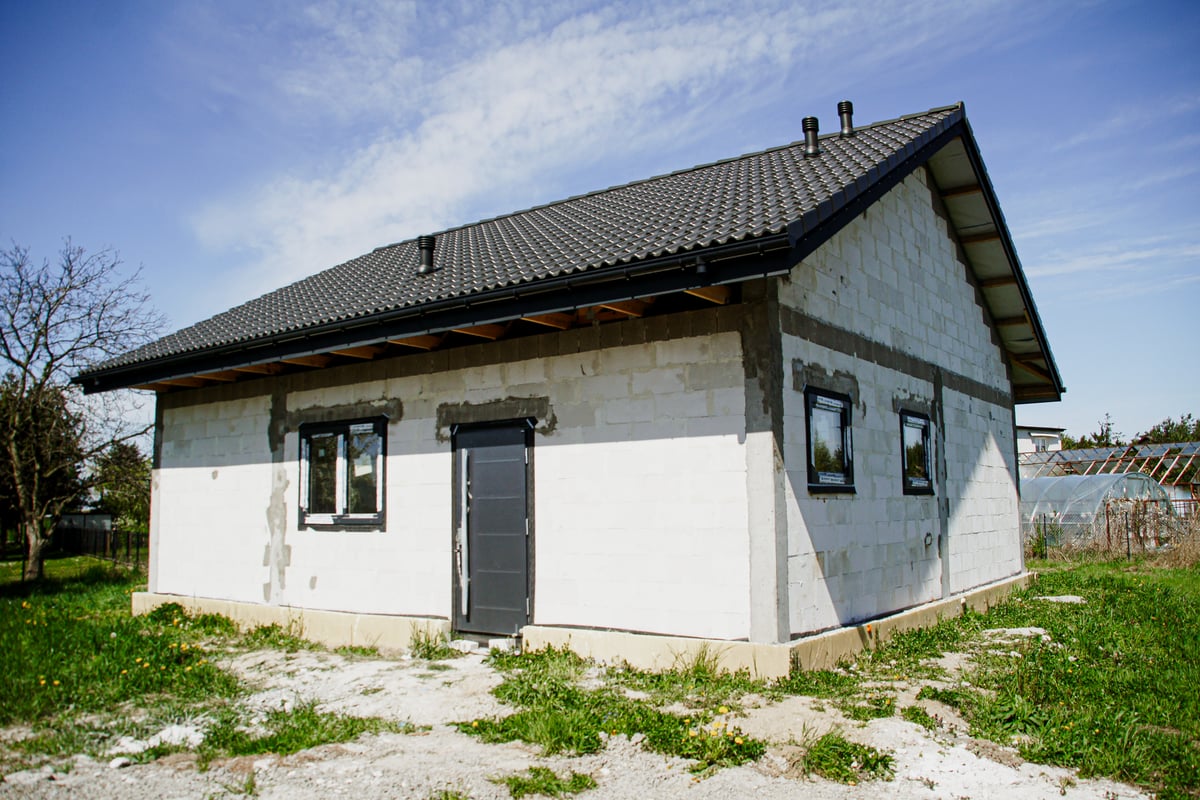

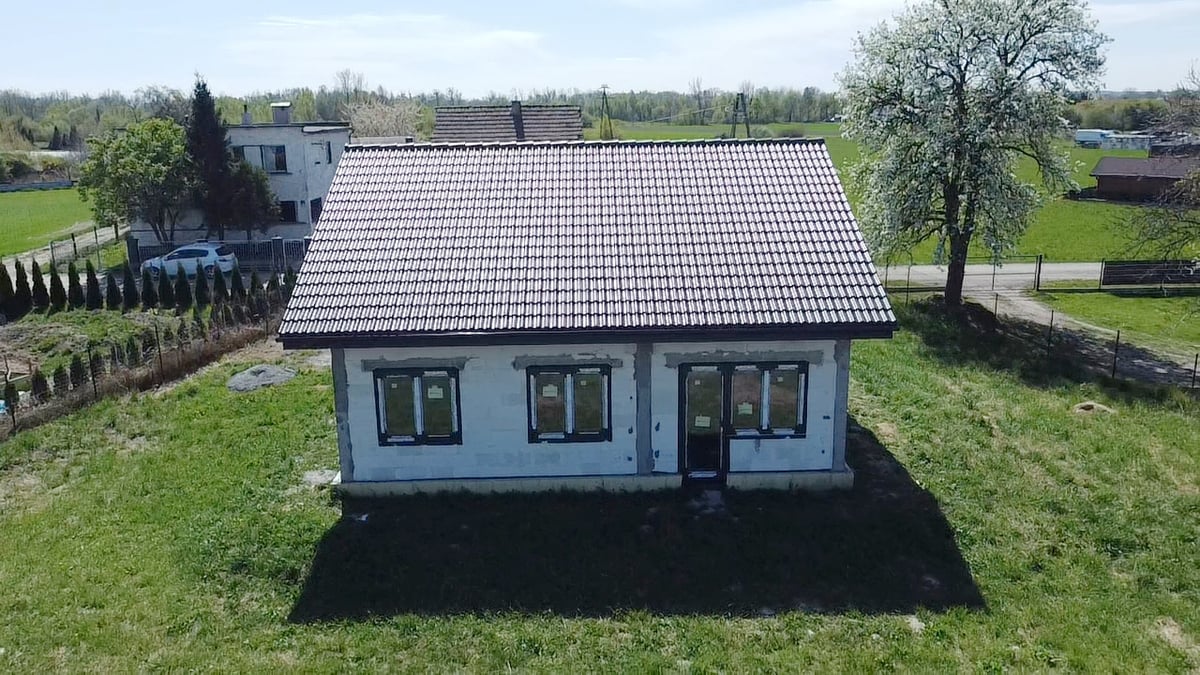

Stan surowy zamknięty — widok z drona, kwiecień 2026
Frontalny widok domu w stanie surowym zamkniętym — okna i drzwi gotowe

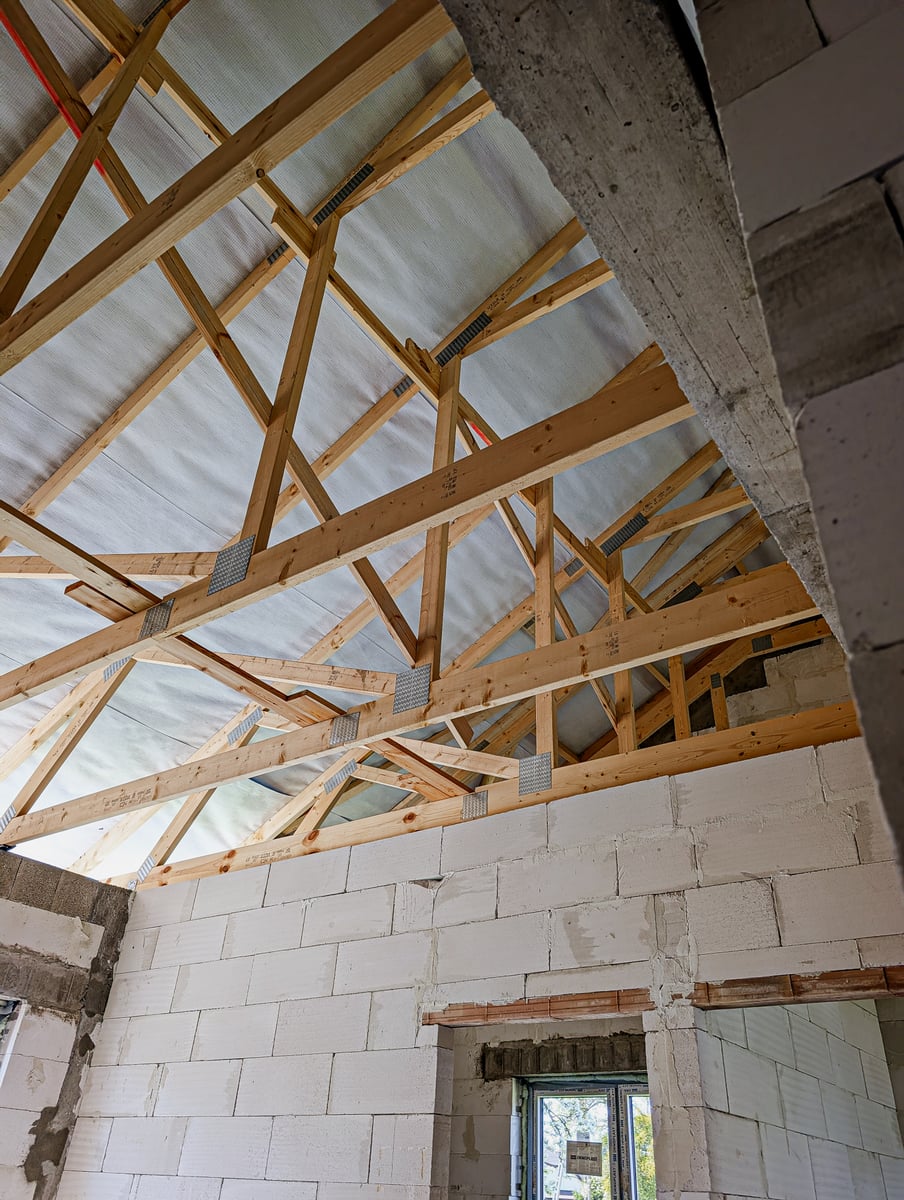

Wnętrze z widokiem na pełen szkielet prefabrykowanych wiązarów

Pokrycie dachu — dachówka betonowa falista. Odprowadzenie wód opadowych — system PCV produkcji Galeco.

Stolarka okienna PCV produkcji Oknoplast z profili VEKA, montaż szczelny oparty na systemie Illbruck. Drzwi wejściowe i okna zamontowane — pełen stan surowy zamknięty.

W trakcie SSZ inwestor podjął decyzję o wstrzymaniu prac. Etap zakończony, kolejne (instalacje, wykończenia, elewacja) planowane do wykonania po reorganizacji finansowania.

Etapowanie budowy — wstrzymanie na SSZ

Inwestor podjął decyzję o wstrzymaniu prac na SSZ z powodu reorganizacji finansowania.

SSZ to bezpieczny "stop" jeśli wykonany prawidłowo — pełne pokrycie dachu, zamknięte otwory okienne i drzwiowe, odprowadzenie wód opadowych. Dom zachowuje stabilność konstrukcyjną do czasu kontynuacji budowy.

Pokrycie dachu

Dachówka betonowa falista

Rynny

System PCV Galeco

Stolarka

Oknoplast PCV VEKA

Montaż

System Illbruck

82 m²

Powierzchnia

SSZ (prace wstrzymane)

Stan

~70%

Zaawansowanie

H+H + ciepła płyta + wiązary prefab.

Technologia

Stan surowy zamknięty — prace tymczasowo wstrzymane

Realizacja parterowego domu 82 m² w Olzie (gmina Gorzyce) rozpoczęła się we wrześniu 2024. Od ciepłej płyty fundamentowej na C30/37 przez mury z betonu komórkowego H+H, wieńce, prefabrykowane wiązary dachowe C24, dachówkę betonową falistą, stolarkę PCV Oknoplast/VEKA z systemem Illbruck — dom osiągnął stan surowy zamknięty w kwietniu 2026.

Inwestor podjął decyzję o tymczasowym wstrzymaniu prac po SSZ z powodu reorganizacji finansowania. Etap zakończony, kolejne (instalacje: planowana pompa ciepła + rekuperacja, wykończenia, elewacja: tynk silikatowy + styropian grafitowy) wykonamy po wznowieniu budowy. SSZ jest bezpiecznym punktem zatrzymania — pełne pokrycie dachu, zamknięte otwory i odprowadzenie wód opadowych chronią konstrukcję na lata.

CZĘSTE PYTANIA

Mały dom, ciepła płyta, prefabrykacja — co warto wiedzieć
